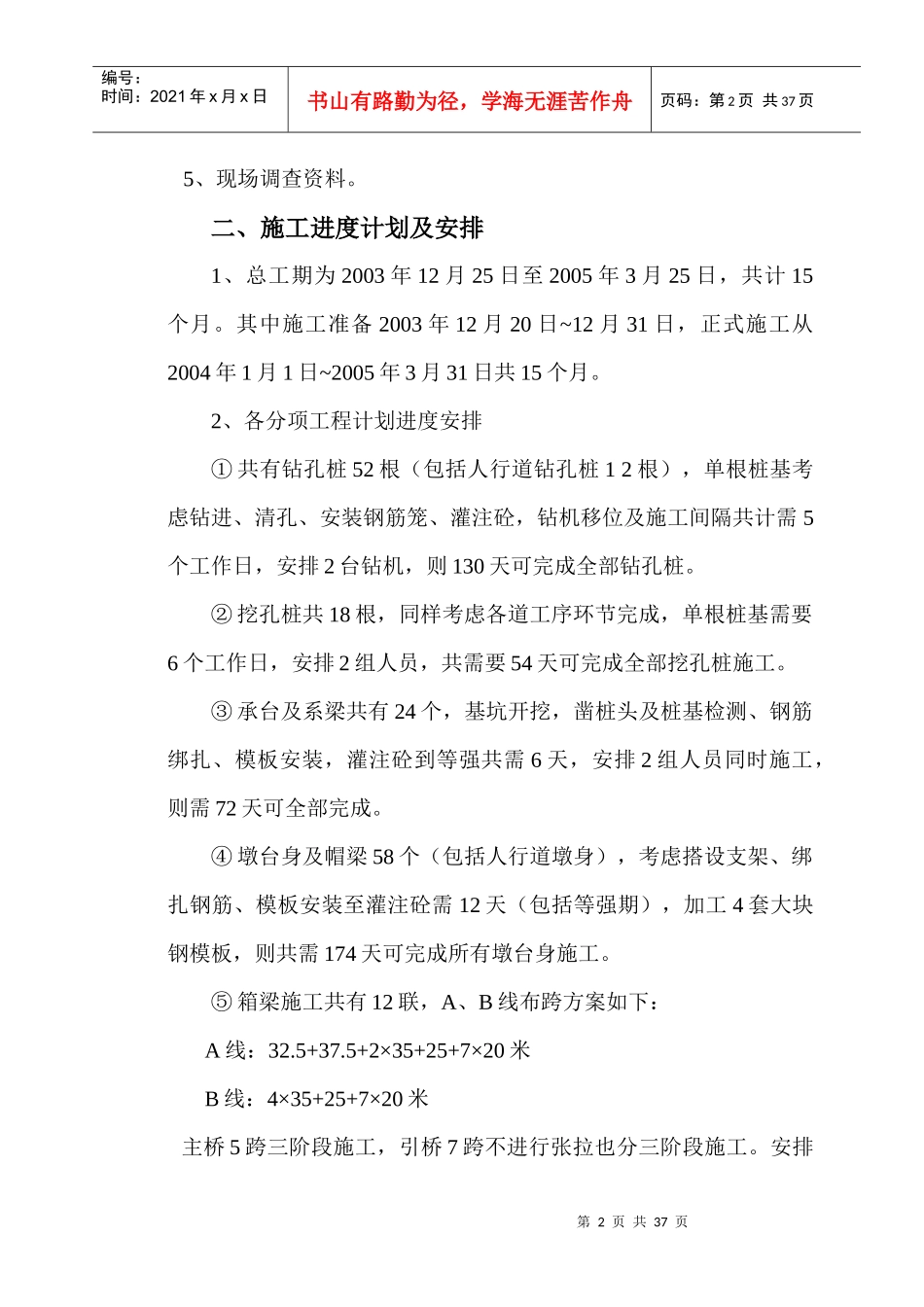

第1页共37页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共37页衡阳蒸湘南路公跨铁大桥实施性施工组织设计一、说明书(一)工程概况该立交桥起始里程K0+034,终至里程K0+361全长327m,采用分离式路面,分A、B线布置桥孔。桥梁跨越三黄公路和湘桂铁路正线一股道,站线三股道,煤线二股道。桥梁中心与湘桂铁路正线交角100度,与煤线二股道交角75度。A、B线引桥为7×20m现浇普通砼连续箱梁,主桥为不等跨度预应力砼现浇连续箱梁。梁体为变截面单箱三室箱梁,主桥梁采用变截面梁高,梁底按圆弧线变化直腹板梁。桥梁墩台采用柱式桥墩,0#桥台采用耳墙式桥台,12#桥台采用板式桥台。0#台基础为φ1.5m挖孔桩,1#~3#墩基础为φ1.8m挖孔桩,4#~11#墩、12#台基础为φ1.5m冲击钻孔桩。桥址处地质主要为砂岩及其风化层,地下水位较浅,年降水量为1325.3~1395.1mm,集中在3~8月,极端最高气温40.5℃,极端最低气温-7.9℃。(二)编制依据1、衡阳市蒸湘南路跨湘桂铁路立交桥施工设计图;2、公路桥涵施工技术规范;3、公路桥涵质量检验评定标准;4、砼施工技术规范;第2页共37页第1页共37页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共37页5、现场调查资料。二、施工进度计划及安排1、总工期为2003年12月25日至2005年3月25日,共计15个月。其中施工准备2003年12月20日~12月31日,正式施工从2004年1月1日~2005年3月31日共15个月。2、各分项工程计划进度安排①共有钻孔桩52根(包括人行道钻孔桩12根),单根桩基考虑钻进、清孔、安装钢筋笼、灌注砼,钻机移位及施工间隔共计需5个工作日,安排2台钻机,则130天可完成全部钻孔桩。②挖孔桩共18根,同样考虑各道工序环节完成,单根桩基需要6个工作日,安排2组人员,共需要54天可完成全部挖孔桩施工。③承台及系梁共有24个,基坑开挖,凿桩头及桩基检测、钢筋绑扎、模板安装,灌注砼到等强共需6天,安排2组人员同时施工,则需72天可全部完成。④墩台身及帽梁58个(包括人行道墩身),考虑搭设支架、绑扎钢筋、模板安装至灌注砼需12天(包括等强期),加工4套大块钢模板,则共需174天可完成所有墩台身施工。⑤箱梁施工共有12联,A、B线布跨方案如下:A线:32.5+37.5+2×35+25+7×20米B线:4×35+25+7×20米主桥5跨三阶段施工,引桥7跨不进行张拉也分三阶段施工。安排第3页共37页第2页共37页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共37页主桥和引桥同时进行,完成一个阶段各道工序环节的施工需要60天,则180天可完成全部箱梁施工。3、施工计划进度横道图附后。三、项目部组织机构、劳动力安排计划及施工机械配备组织机构框图第4页共37页第3页共37页蒸湘南路1标项目经理部部项目经理项目总工程师项目副经理工程技术部6人安全质量部2人物资设备部2人计划财务部2人综合办公室1人中心实验室2人项目施工队编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共37页机构人员配置及任务划分项目经理对工程实施负全责。项目副经理负责指挥生产协调及施工安全工作。第5页共37页第4页共37页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第5页共37页总工程师负责全面技术工作,是本工程的技术总负责人。工程技术部工程技术部下设施工技术室、精测队,工程技术部设主管工程师,结构工程师、地质工程师、工程调度各一名;精测队设测量工程师一名,测量工两名。在总工程师的领导下,主要负责施工技术管理工作;施工计划和统计工作;施工控制测量及监控测量工作。安全质量部设质检工程师一名,安全员二名。在项目副经理领导下,对工程施工中的安全质量进行监控,负责目标的制订与实施。负责监控测量信息处理并及时将信息传递到工程技术部;质量、安全检查及监督工作;环境保护和文明施工工作。物资设备部主要负责物资设备计划的制定;物资采购和物资管理工作,设备调配和管理工作。计划财务部计划财务部设会计、出纳各一名。在项目经理的领导下,负责人员和资金计划的制定,计划、财务、计价工作,资金调配和资金管理工作。保证全标段所需人员和资金,并...
