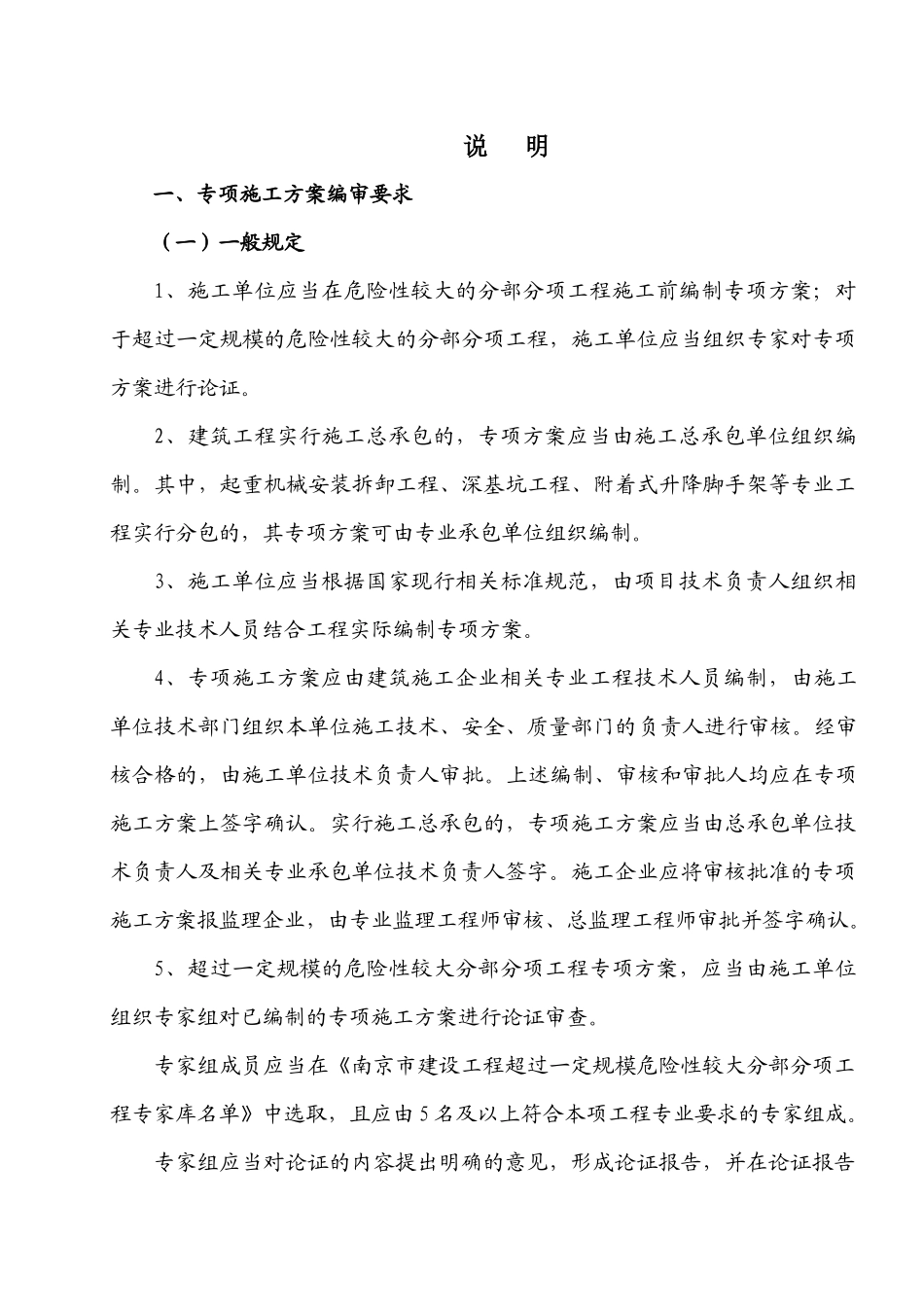

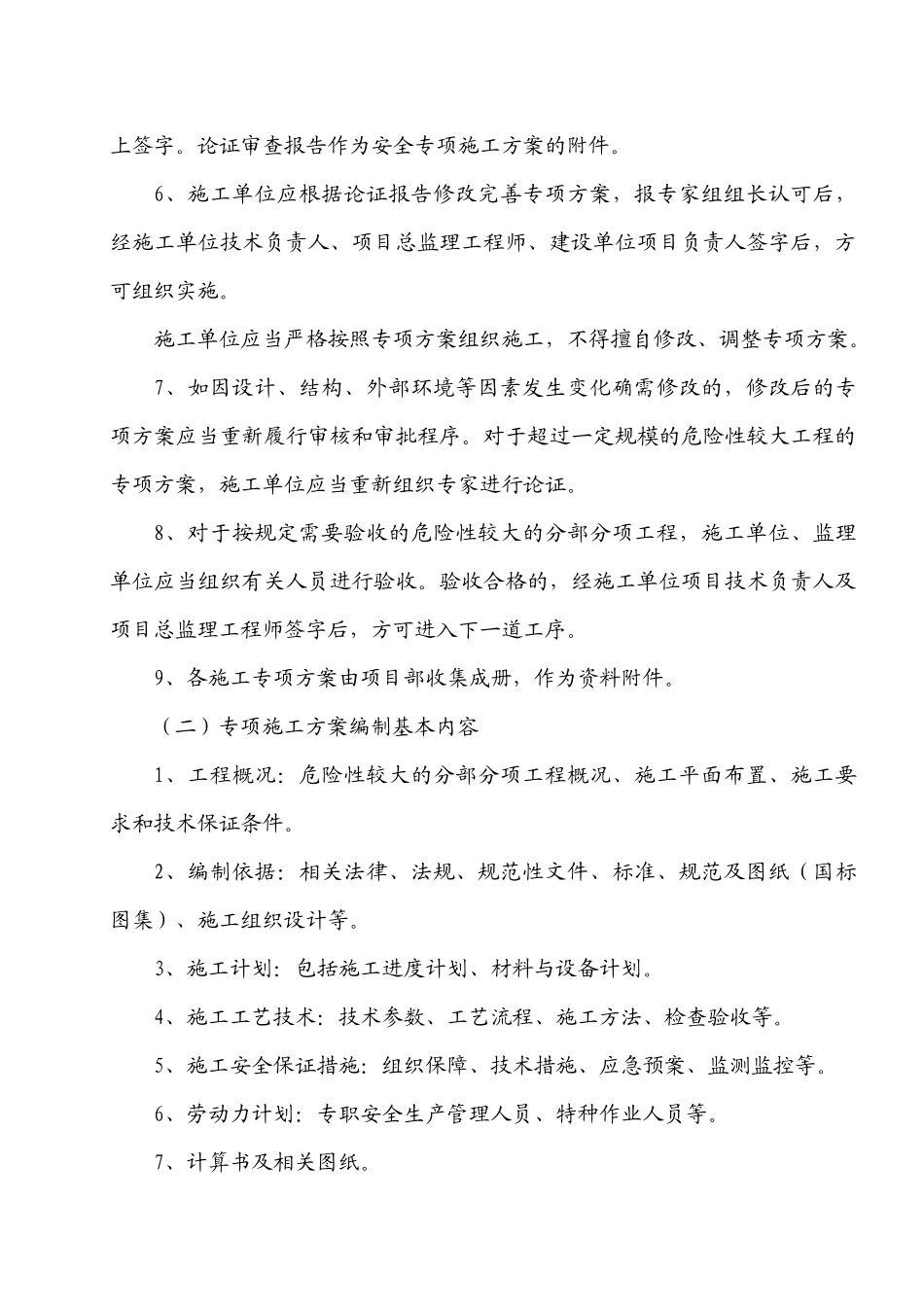

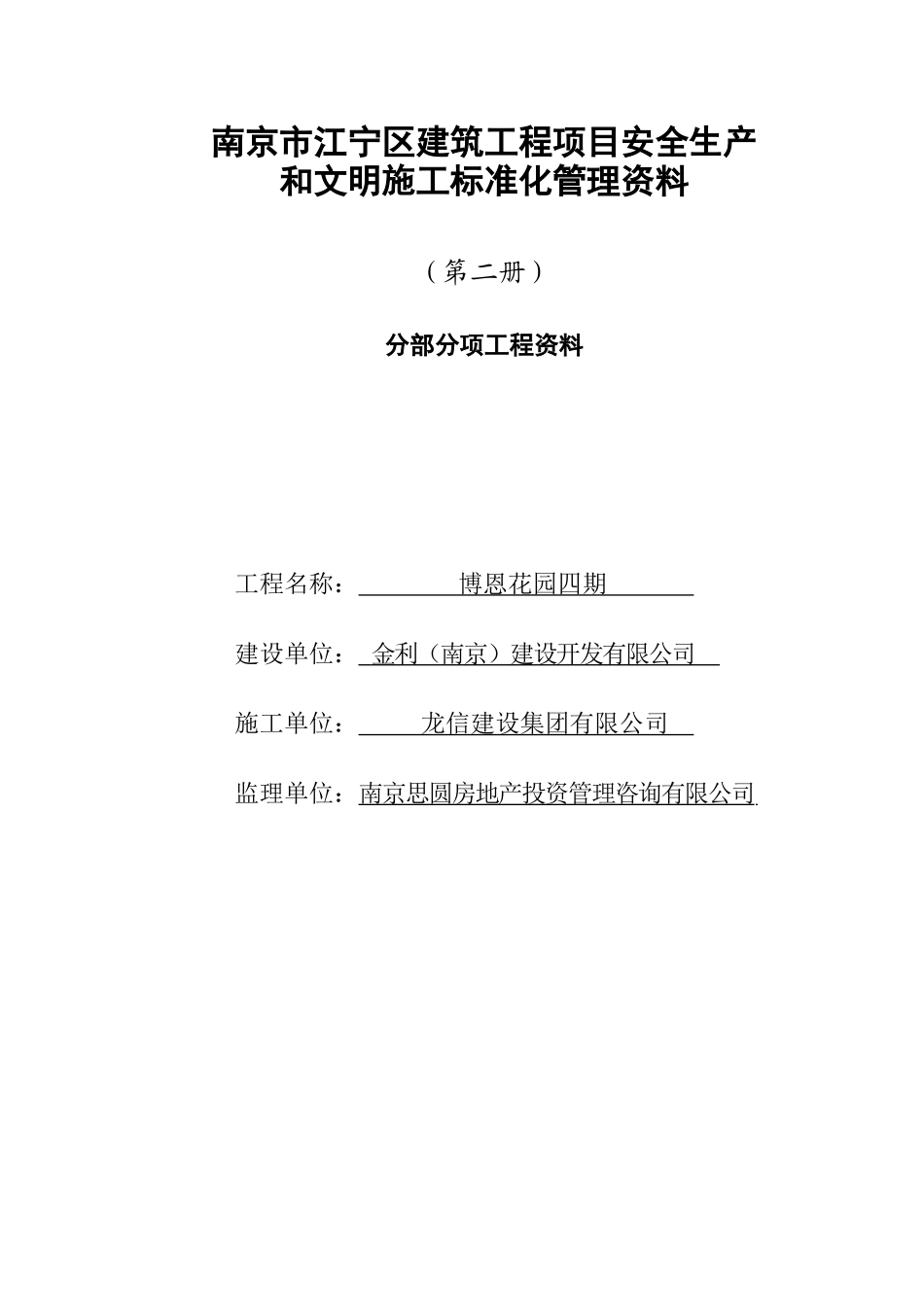

南京市江宁区建筑工程项目安全生产和文明施工标准化管理资料(第二册)分部分项工程资料工程名称:博恩花园四期建设单位:金利(南京)建设开发有限公司施工单位:龙信建设集团有限公司监理单位:南京思圆房地产投资管理咨询有限公司说明一、专项施工方案编审要求(一)一般规定1、施工单位应当在危险性较大的分部分项工程施工前编制专项方案;对于超过一定规模的危险性较大的分部分项工程,施工单位应当组织专家对专项方案进行论证。2、建筑工程实行施工总承包的,专项方案应当由施工总承包单位组织编制。其中,起重机械安装拆卸工程、深基坑工程、附着式升降脚手架等专业工程实行分包的,其专项方案可由专业承包单位组织编制。3、施工单位应当根据国家现行相关标准规范,由项目技术负责人组织相关专业技术人员结合工程实际编制专项方案。4、专项施工方案应由建筑施工企业相关专业工程技术人员编制,由施工单位技术部门组织本单位施工技术、安全、质量部门的负责人进行审核。经审核合格的,由施工单位技术负责人审批。上述编制、审核和审批人均应在专项施工方案上签字确认。实行施工总承包的,专项施工方案应当由总承包单位技术负责人及相关专业承包单位技术负责人签字。施工企业应将审核批准的专项施工方案报监理企业,由专业监理工程师审核、总监理工程师审批并签字确认。5、超过一定规模的危险性较大分部分项工程专项方案,应当由施工单位组织专家组对已编制的专项施工方案进行论证审查。专家组成员应当在《南京市建设工程超过一定规模危险性较大分部分项工程专家库名单》中选取,且应由5名及以上符合本项工程专业要求的专家组成。专家组应当对论证的内容提出明确的意见,形成论证报告,并在论证报告上签字。论证审查报告作为安全专项施工方案的附件。6、施工单位应根据论证报告修改完善专项方案,报专家组组长认可后,经施工单位技术负责人、项目总监理工程师、建设单位项目负责人签字后,方可组织实施。施工单位应当严格按照专项方案组织施工,不得擅自修改、调整专项方案。7、如因设计、结构、外部环境等因素发生变化确需修改的,修改后的专项方案应当重新履行审核和审批程序。对于超过一定规模的危险性较大工程的专项方案,施工单位应当重新组织专家进行论证。8、对于按规定需要验收的危险性较大的分部分项工程,施工单位、监理单位应当组织有关人员进行验收。验收合格的,经施工单位项目技术负责人及项目总监理工程师签字后,方可进入下一道工序。9、各施工专项方案由项目部收集成册,作为资料附件。(二)专项施工方案编制基本内容1、工程概况:危险性较大的分部分项工程概况、施工平面布置、施工要求和技术保证条件。2、编制依据:相关法律、法规、规范性文件、标准、规范及图纸(国标图集)、施工组织设计等。3、施工计划:包括施工进度计划、材料与设备计划。4、施工工艺技术:技术参数、工艺流程、施工方法、检查验收等。5、施工安全保证措施:组织保障、技术措施、应急预案、监测监控等。6、劳动力计划:专职安全生产管理人员、特种作业人员等。7、计算书及相关图纸。(三)施工单位宜结合下列内容编制专项施工方案基坑支护方案主要内容:1、周边环境示意图(含规划红线、周边建筑物、地下管线图)。2、方案的编制依据。3、支护结构设计计算。4、机械选择。5、开挖时间、开挖顺序、分层开挖深度。6、坡道位置、车辆进出道路。7、降水措施。8、检测要求。模板支撑方案主要内容:1、模板和支撑系统的设计计算,包括地基的承载力验算,施工荷载计算,模板及其支撑系统的强度、刚度、稳定性等方面的验算,支撑架顶部扣件的抗滑移验算。2、对施工荷载应考虑以下荷载最不利状态组合计算:①模板及支撑自重;②砼及钢筋自重;③施工人员及施工设备自重;④砼倾倒和振捣产生的荷载;⑤新浇砼对模板侧面的压力;⑥风荷载。3、材料规格、接头方法、水平杆步距及剪刀撑的设置要求等。4、绘制支撑平面布置图、模板及其支撑的立面图和剖面图、节点大样图等施工详图。5、砼浇筑方法和顺序,模板制作、安装和拆除的施工工艺要求。6、安全技术措施和消防防火措施。7、模板支撑系统安...
