chengcheng新建郑州至焦作城际铁路工程HNCJS-NO

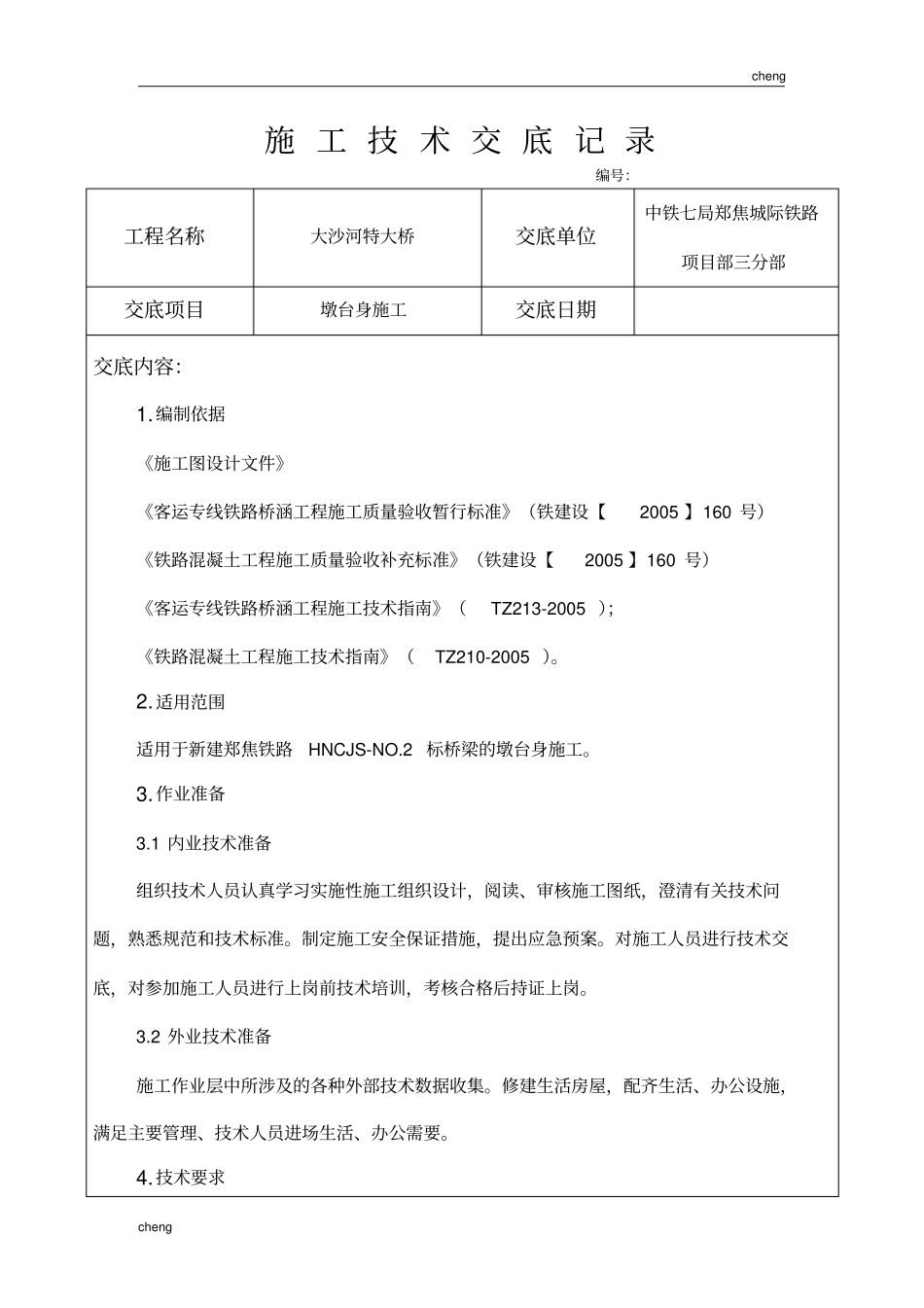

2标段施工技术交底书工程名称:大沙河特大桥交底编号:交底项目:墩台身施工交底内容:墩台身钢筋、模板与混凝土施工接受单位:三分部第一路桥架子队结构二工班交底人:复核人:技术负责人:接受人:交底日期:接受日期:中铁七局集团有限公司郑州至焦作城际铁路工程项目三分部chengcheng施工技术交底记录编号:工程名称大沙河特大桥交底单位中铁七局郑焦城际铁路项目部三分部交底项目墩台身施工交底日期交底内容:1
编制依据《施工图设计文件》《客运专线铁路桥涵工程施工质量验收暂行标准》(铁建设【2005】160号)《铁路混凝土工程施工质量验收补充标准》(铁建设【2005】160号)《客运专线铁路桥涵工程施工技术指南》(TZ213-2005);《铁路混凝土工程施工技术指南》(TZ210-2005)
适用范围适用于新建郑焦铁路HNCJS-NO
2标桥梁的墩台身施工
1内业技术准备组织技术人员认真学习实施性施工组织设计,阅读、审核施工图纸,澄清有关技术问题,熟悉规范和技术标准
制定施工安全保证措施,提出应急预案
对施工人员进行技术交底,对参加施工人员进行上岗前技术培训,考核合格后持证上岗
2外业技术准备施工作业层中所涉及的各种外部技术数据收集
修建生活房屋,配齐生活、办公设施,满足主要管理、技术人员进场生活、办公需要
技术要求chengcheng4
1模板安装符合规范要求
2钢筋的加工以及现场绑扎焊接符合验标要求,尺寸偏差符合验标要求
3相应的预埋件安装预埋位置正确,尺寸符合设计要求
4混凝土质量、拌合、运输符合设计及验标要求,混凝土墩台身要按照要求进行养生养护
5垫石施工预埋钢板预留孔,标高控制符合设计要求

施工程序与工艺流程5
1施工程序墩台身及顶帽施工程序主要有:前期的准备工作、模板
