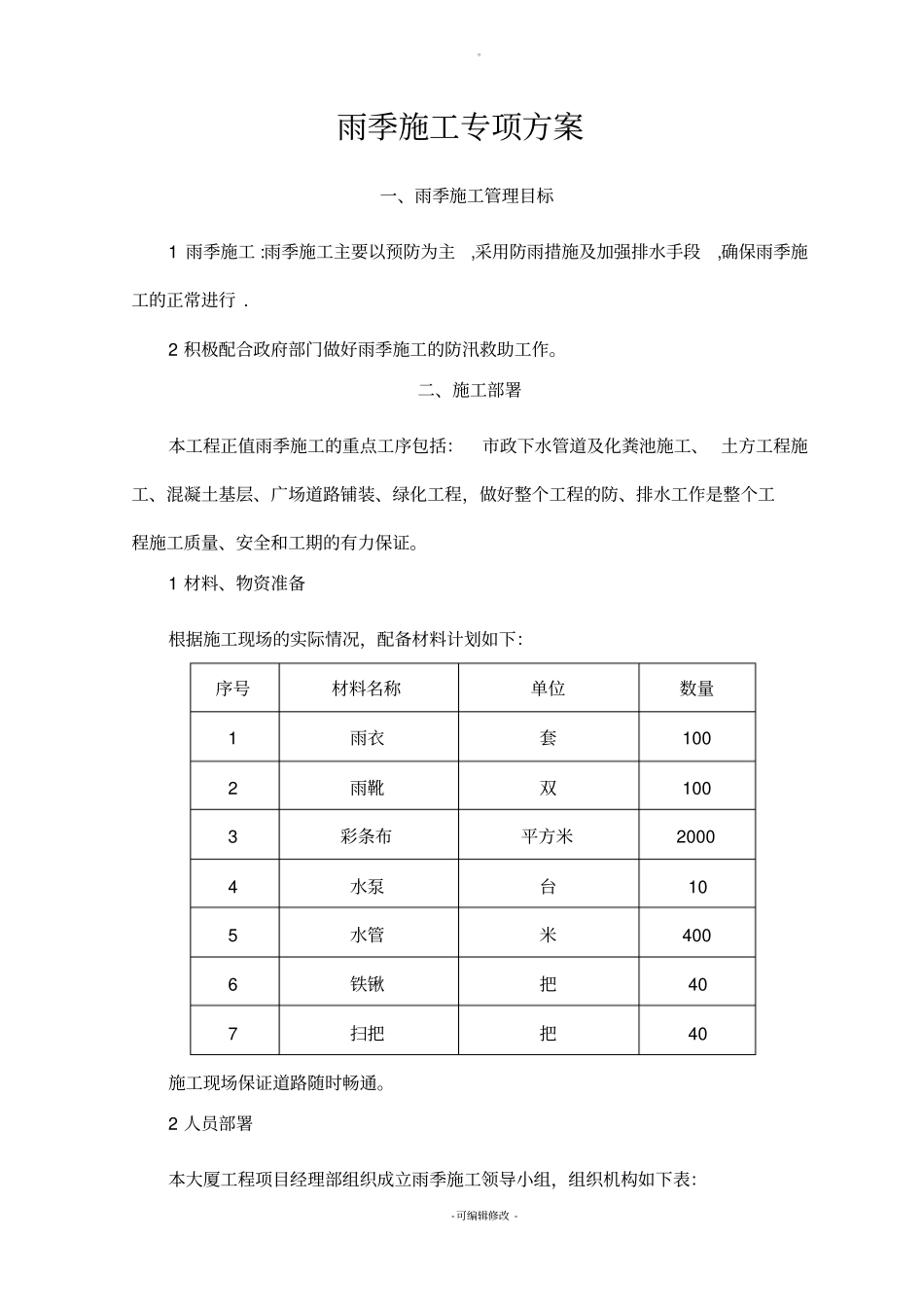

-可编辑修改-雨季施工专项方案一、雨季施工管理目标1雨季施工:雨季施工主要以预防为主,采用防雨措施及加强排水手段,确保雨季施工的正常进行
2积极配合政府部门做好雨季施工的防汛救助工作
二、施工部署本工程正值雨季施工的重点工序包括:市政下水管道及化粪池施工、土方工程施工、混凝土基层、广场道路铺装、绿化工程,做好整个工程的防、排水工作是整个工程施工质量、安全和工期的有力保证
1材料、物资准备根据施工现场的实际情况,配备材料计划如下:序号材料名称单位数量1雨衣套1002雨靴双1003彩条布平方米20004水泵台105水管米4006铁锹把407扫把把40施工现场保证道路随时畅通

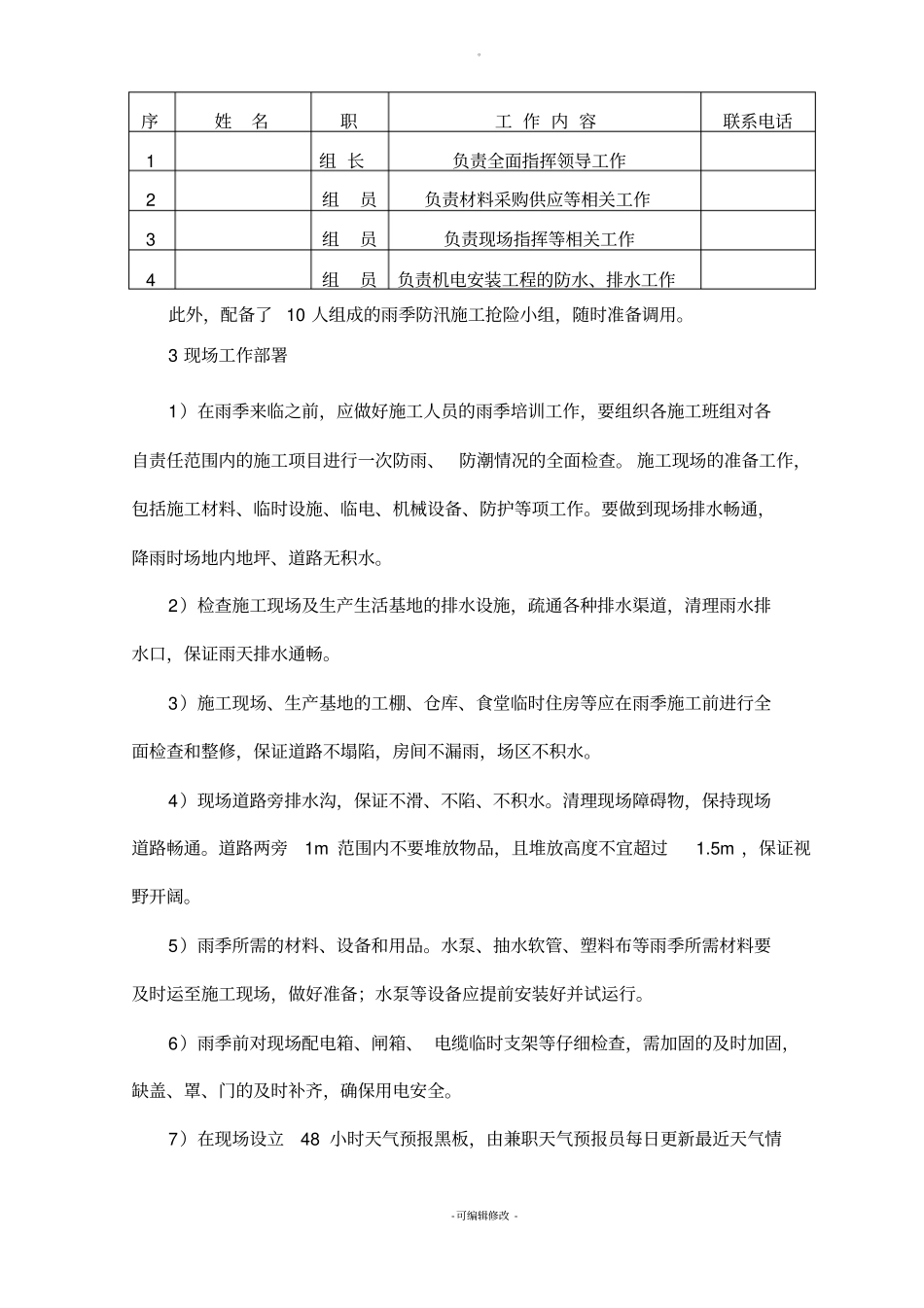

2人员部署本大厦工程项目经理部组织成立雨季施工领导小组,组织机构如下表:
-可编辑修改-序姓名职工作内容联系电话1组长负责全面指挥领导工作2组员负责材料采购供应等相关工作3组员负责现场指挥等相关工作4组员负责机电安装工程的防水、排水工作此外,配备了10人组成的雨季防汛施工抢险小组,随时准备调用
3现场工作部署1)在雨季来临之前,应做好施工人员的雨季培训工作,要组织各施工班组对各自责任范围内的施工项目进行一次防雨、防潮情况的全面检查
施工现场的准备工作,包括施工材料、临时设施、临电、机械设备、防护等项工作
要做到现场排水畅通,降雨时场地内地坪、道路无积水
2)检查施工现场及生产生活基地的排水设施,疏通各种排水渠道,清理雨水排水口,保证雨天排水通畅
3)施工现场、生产基地的工棚、仓库、食堂临时住房等应在雨季施工前进行全面检查和整修,保证道路不塌陷,房间不漏雨,场区不积水
4)现场道路旁排水沟,保证不滑、不陷、不积水
清理现场障碍物,保持现场道路畅通
道路两旁1m范围内不要堆放物品,且堆放高度不宜超过1
5m,保证视野开阔
5)雨季所需的材料、设备和用品

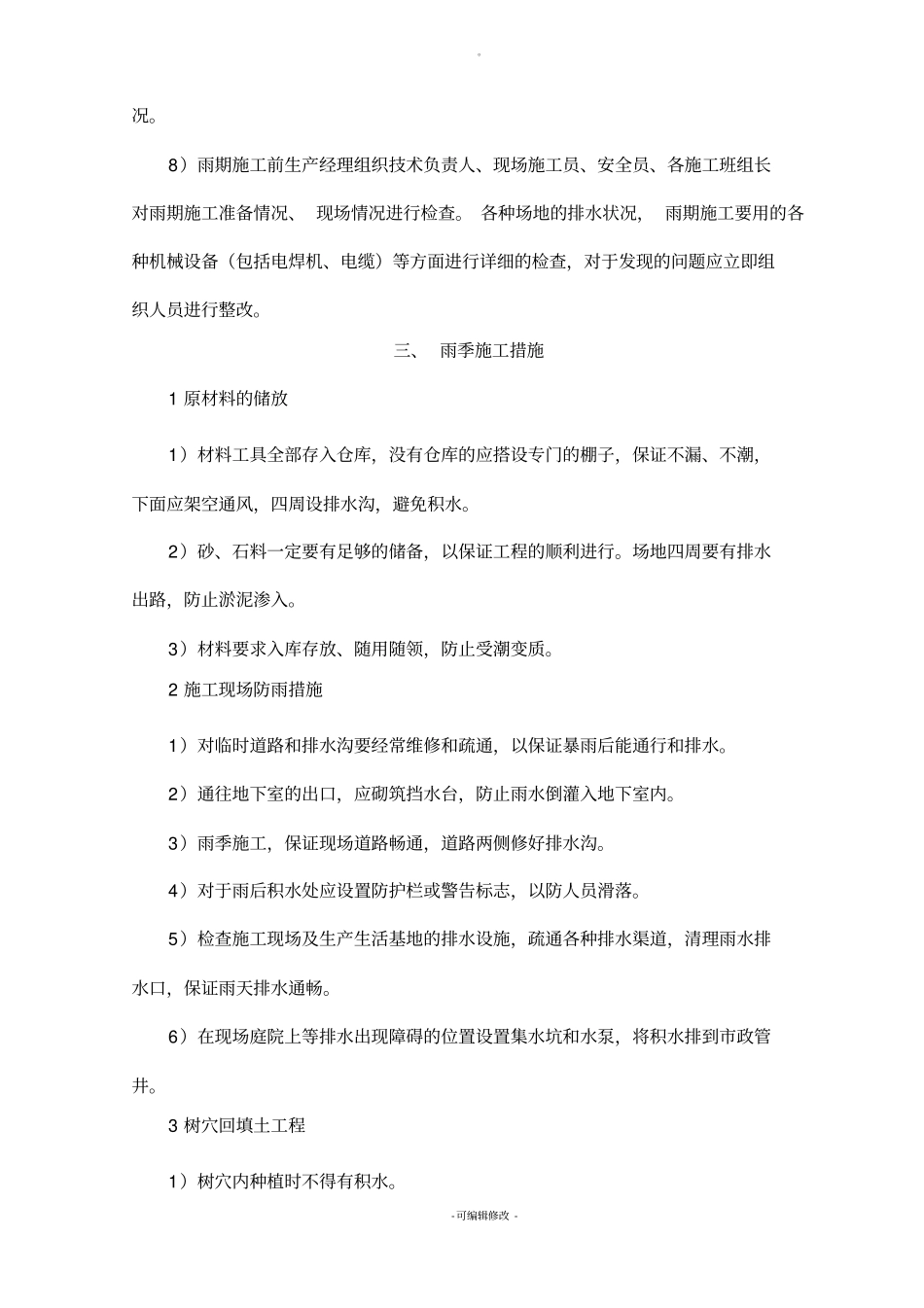

水泵、抽水软管、塑料布等雨季所需材料要及时运至施工现场,
