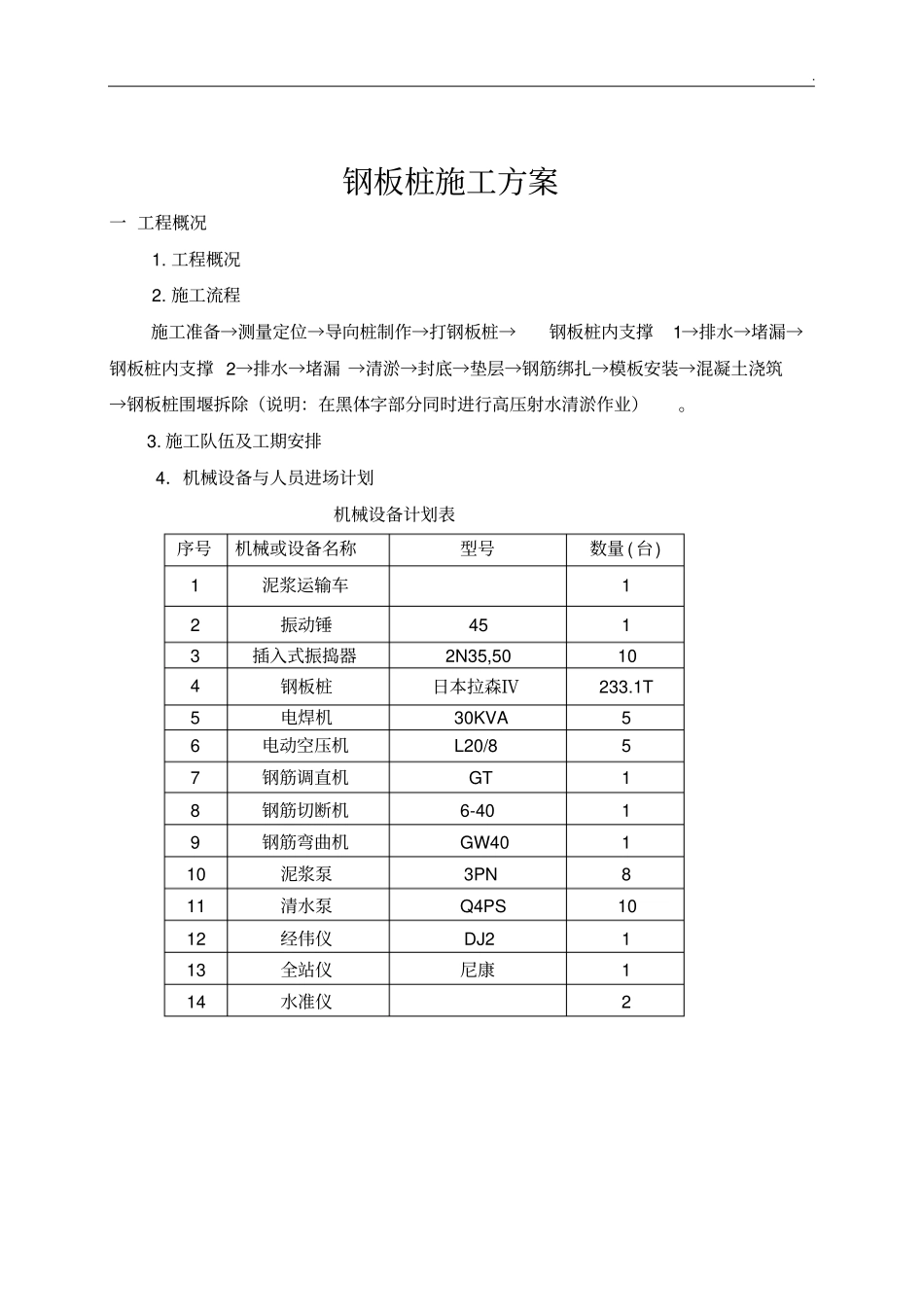

钢板桩施工方案一工程概况1
施工流程施工准备→测量定位→导向桩制作→打钢板桩→钢板桩内支撑1→排水→堵漏→钢板桩内支撑2→排水→堵漏→清淤→封底→垫层→钢筋绑扎→模板安装→混凝土浇筑→钢板桩围堰拆除(说明:在黑体字部分同时进行高压射水清淤作业)
施工队伍及工期安排4.机械设备与人员进场计划机械设备计划表序号机械或设备名称型号数量(台)1泥浆运输车12振动锤4513插入式振捣器2N35,50104钢板桩日本拉森Ⅳ233
1T5电焊机30KVA56电动空压机L20/857钢筋调直机GT18钢筋切断机6-4019钢筋弯曲机GW40110泥浆泵3PN811清水泵Q4PS1012经伟仪DJ2113全站仪尼康114水准仪2

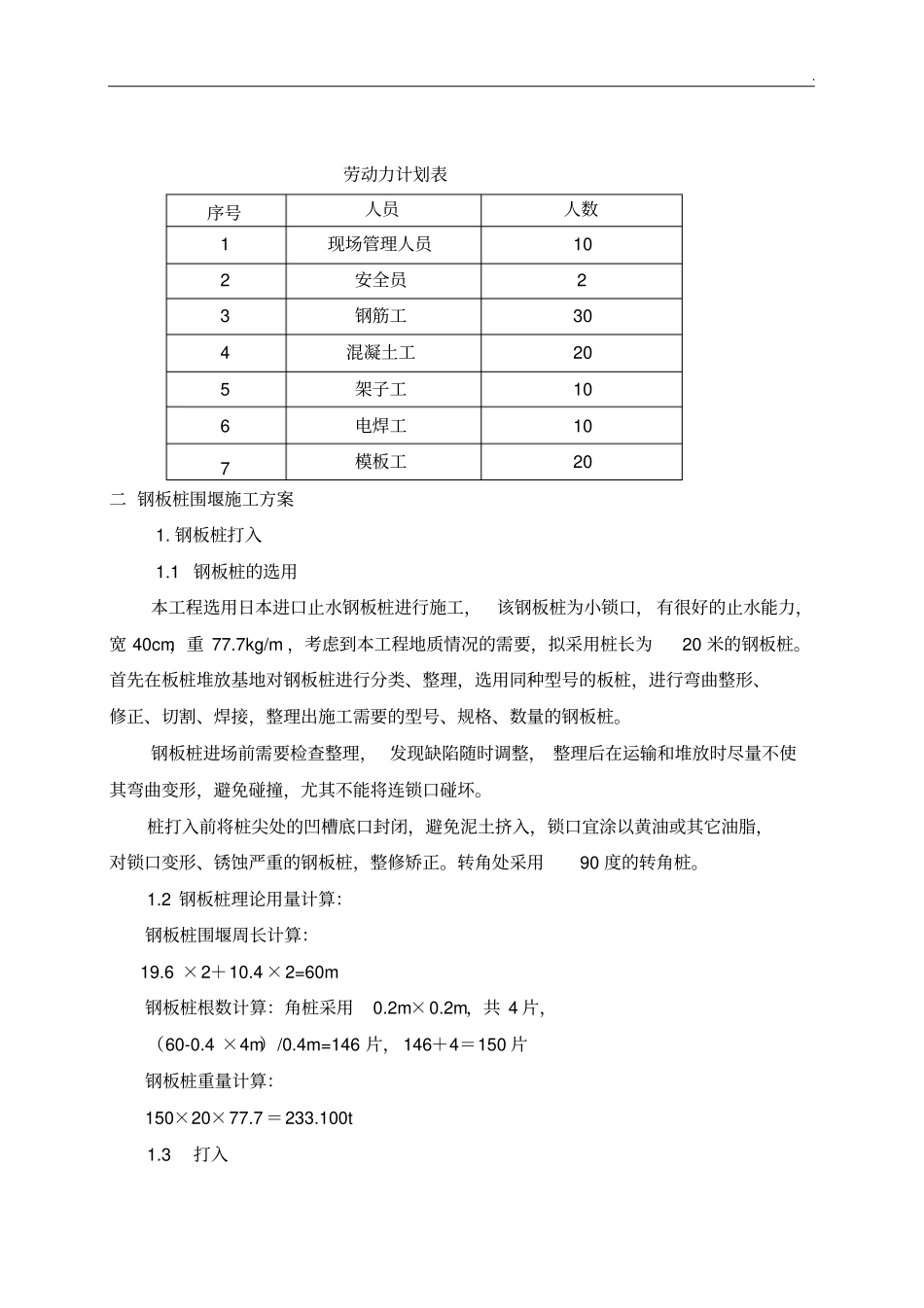

劳动力计划表序号人员人数1现场管理人员102安全员23钢筋工304混凝土工205架子工106电焊工107模板工20二钢板桩围堰施工方案1
钢板桩打入1
1钢板桩的选用本工程选用日本进口止水钢板桩进行施工,该钢板桩为小锁口,有很好的止水能力,宽40cm,重77
7kg/m,考虑到本工程地质情况的需要,拟采用桩长为20米的钢板桩
首先在板桩堆放基地对钢板桩进行分类、整理,选用同种型号的板桩,进行弯曲整形、修正、切割、焊接,整理出施工需要的型号、规格、数量的钢板桩
钢板桩进场前需要检查整理,发现缺陷随时调整,整理后在运输和堆放时尽量不使其弯曲变形,避免碰撞,尤其不能将连锁口碰坏
桩打入前将桩尖处的凹槽底口封闭,避免泥土挤入,锁口宜涂以黄油或其它油脂,对锁口变形、锈蚀严重的钢板桩,整修矫正
转角处采用90度的转角桩
2钢板桩理论用量计算:钢板桩围堰周长计算:19
6×2+10
4×2=60m钢板桩根数计算:角桩采用0
2m,共4片,(60-0
4×4m)/0
4m=146片,146+4=150片钢板桩重量计算:150×20×77
