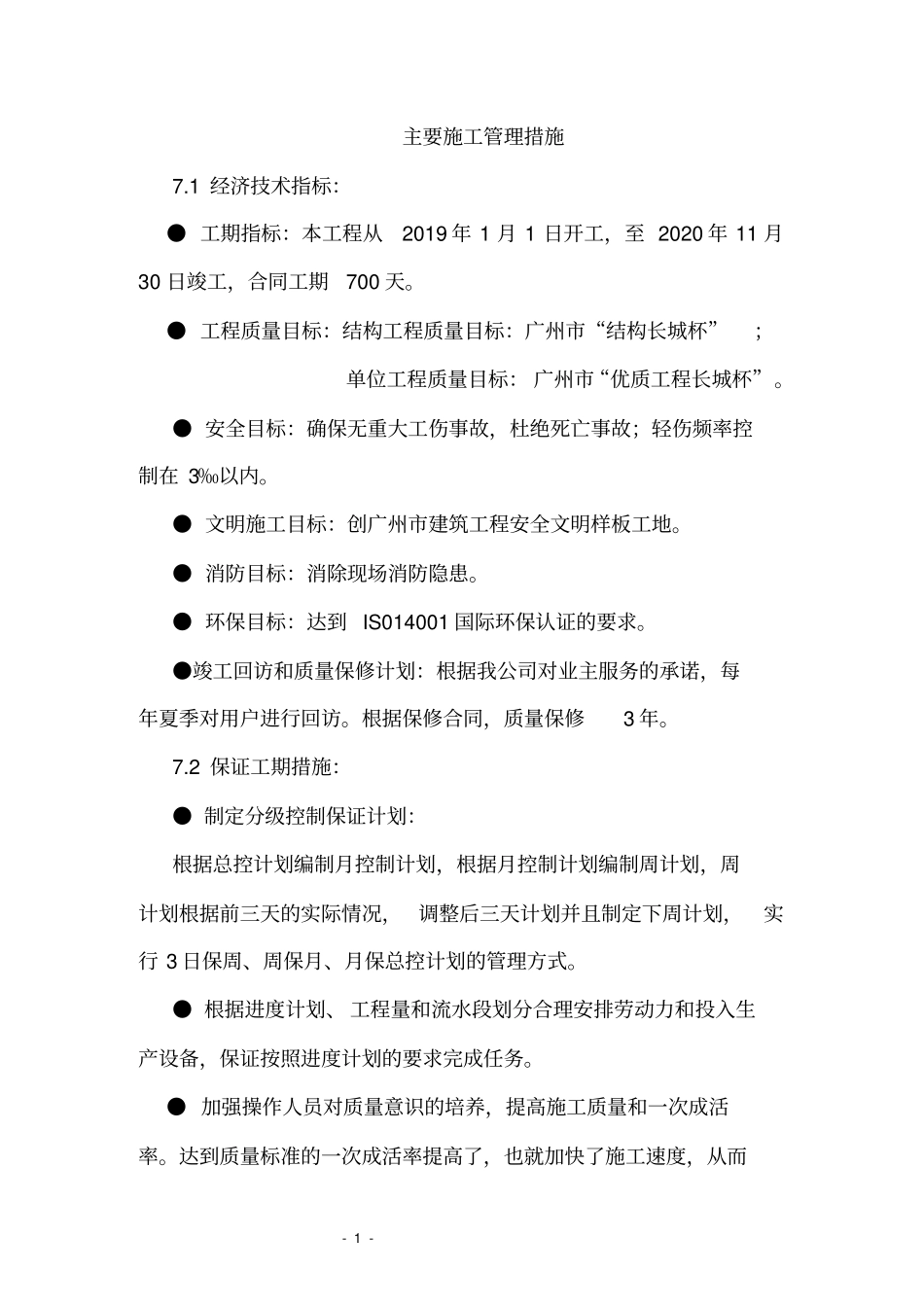

-1-主要施工管理措施7
1经济技术指标:●工期指标:本工程从2019年1月1日开工,至2020年11月30日竣工,合同工期700天
●工程质量目标:结构工程质量目标:广州市“结构长城杯”;单位工程质量目标:广州市“优质工程长城杯”
●安全目标:确保无重大工伤事故,杜绝死亡事故;轻伤频率控制在3‰以内
●文明施工目标:创广州市建筑工程安全文明样板工地
●消防目标:消除现场消防隐患
●环保目标:达到IS014001国际环保认证的要求
●竣工回访和质量保修计划:根据我公司对业主服务的承诺,每年夏季对用户进行回访
根据保修合同,质量保修3年
2保证工期措施:●制定分级控制保证计划:根据总控计划编制月控制计划,根据月控制计划编制周计划,周计划根据前三天的实际情况,调整后三天计划并且制定下周计划,实行3日保周、周保月、月保总控计划的管理方式
●根据进度计划、工程量和流水段划分合理安排劳动力和投入生产设备,保证按照进度计划的要求完成任务
●加强操作人员对质量意识的培养,提高施工质量和一次成活率

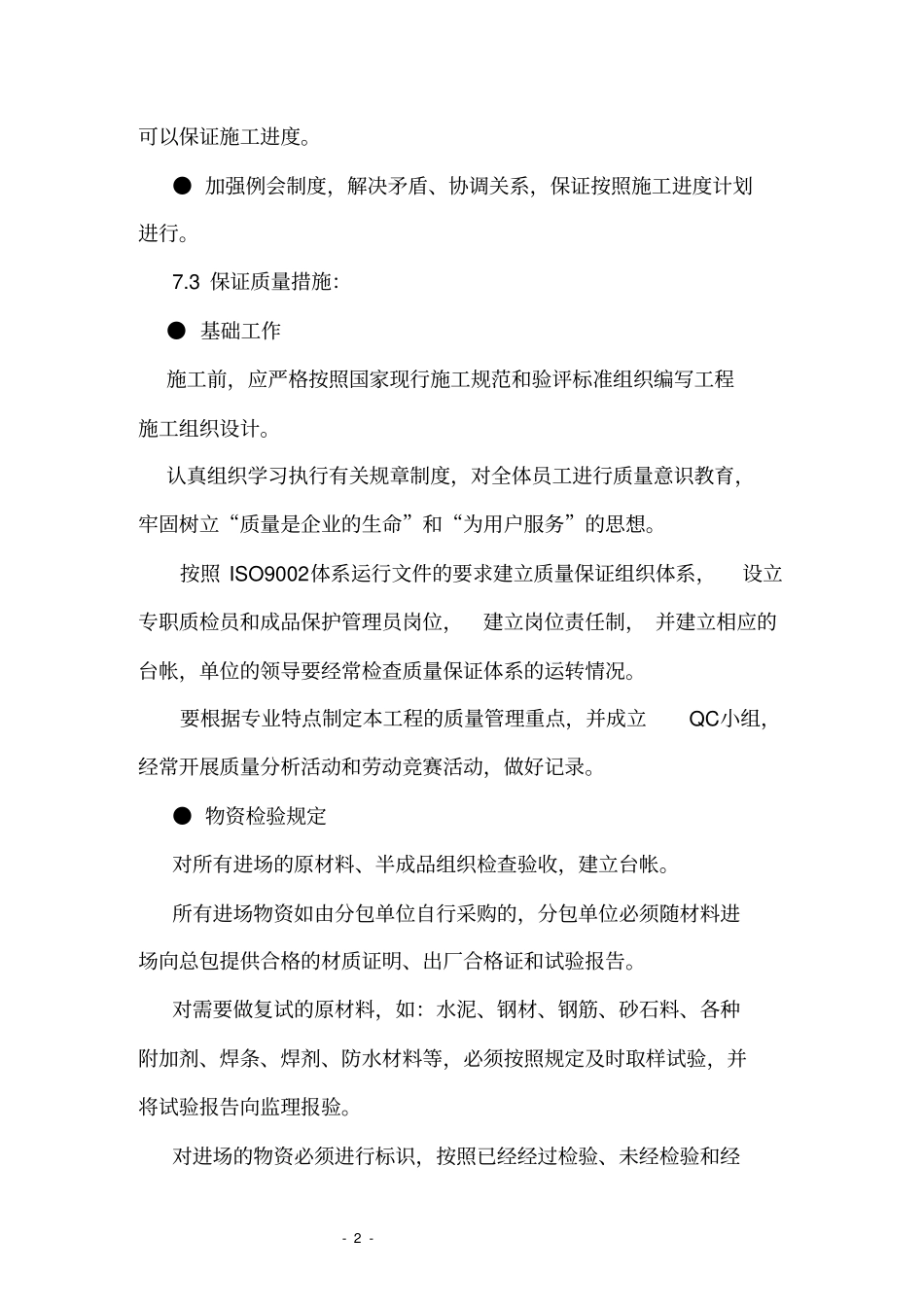

达到质量标准的一次成活率提高了,也就加快了施工速度,从而-2-可以保证施工进度
●加强例会制度,解决矛盾、协调关系,保证按照施工进度计划进行
3保证质量措施:●基础工作施工前,应严格按照国家现行施工规范和验评标准组织编写工程施工组织设计
认真组织学习执行有关规章制度,对全体员工进行质量意识教育,牢固树立“质量是企业的生命”和“为用户服务”的思想
按照ISO9002体系运行文件的要求建立质量保证组织体系,设立专职质检员和成品保护管理员岗位,建立岗位责任制,并建立相应的台帐,单位的领导要经常检查质量保证体系的运转情况
要根据专业特点制定本工程的质量管理重点,并成立QC小组,经常开展质量分析活动和劳动竞赛活动,做好记录

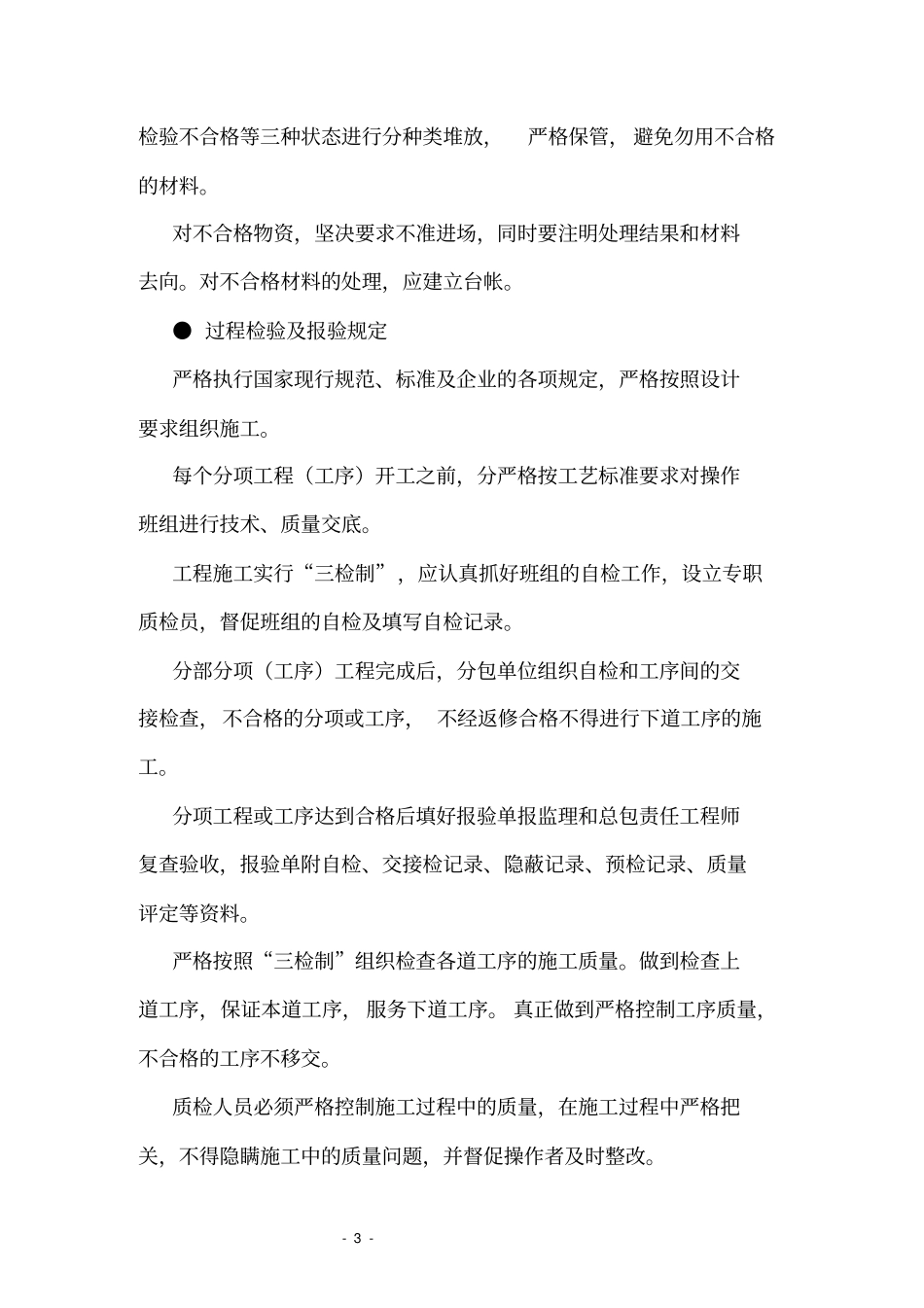

●物资检验规定对所有进场的原材料、半成品组织检查验收,建立台帐
