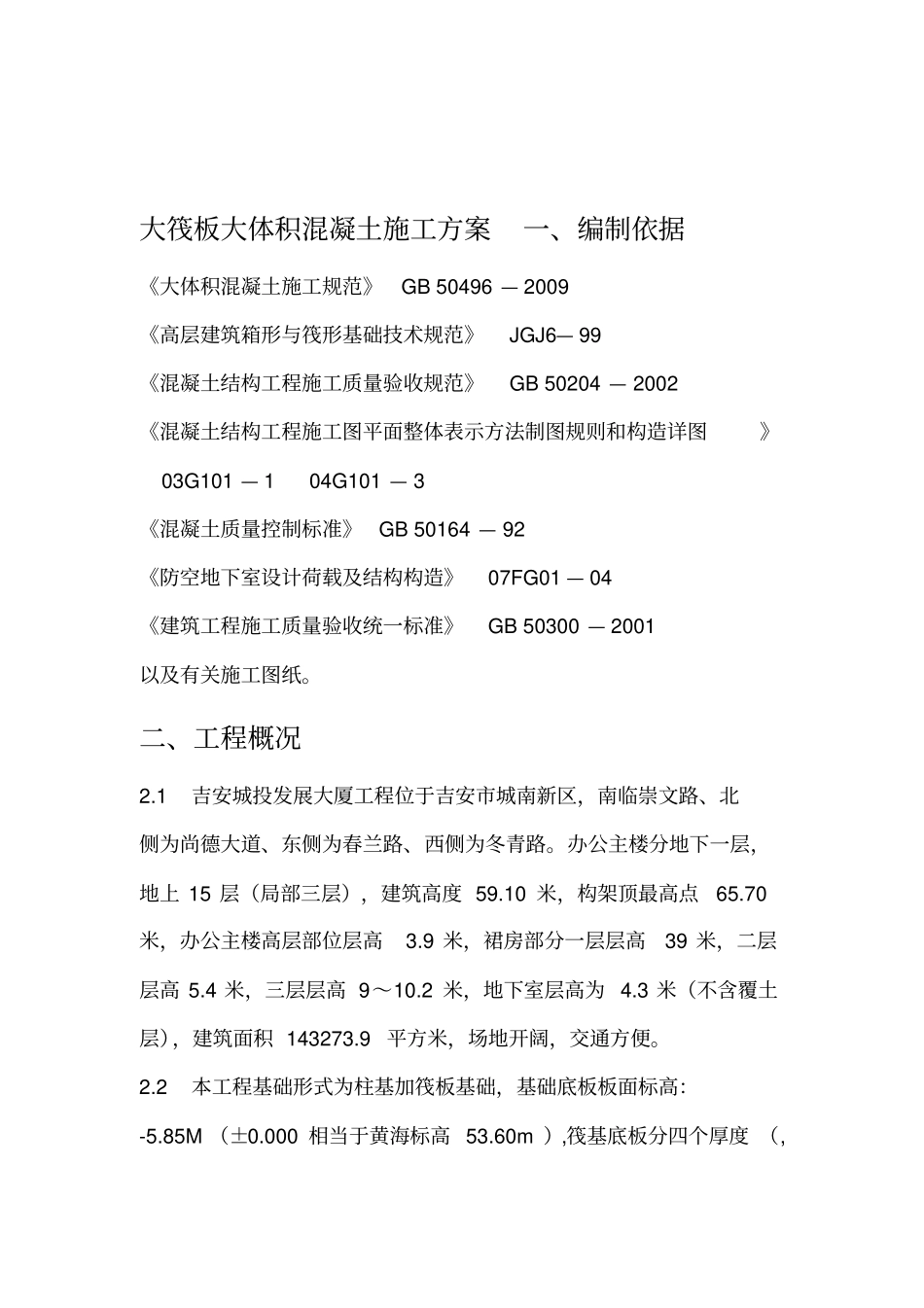

大筏板大体积混凝土施工方案一、编制依据《大体积混凝土施工规范》GB50496—2009《高层建筑箱形与筏形基础技术规范》JGJ6—99《混凝土结构工程施工质量验收规范》GB50204—2002《混凝土结构工程施工图平面整体表示方法制图规则和构造详图》03G101—104G101—3《混凝土质量控制标准》GB50164—92《防空地下室设计荷载及结构构造》07FG01—04《建筑工程施工质量验收统一标准》GB50300—2001以及有关施工图纸
二、工程概况2
1吉安城投发展大厦工程位于吉安市城南新区,南临崇文路、北侧为尚德大道、东侧为春兰路、西侧为冬青路
办公主楼分地下一层,地上15层(局部三层),建筑高度59
10米,构架顶最高点65
70米,办公主楼高层部位层高3
9米,裙房部分一层层高39米,二层层高5
4米,三层层高9~10
2米,地下室层高为4
3米(不含覆土层),建筑面积143273
9平方米,场地开阔,交通方便

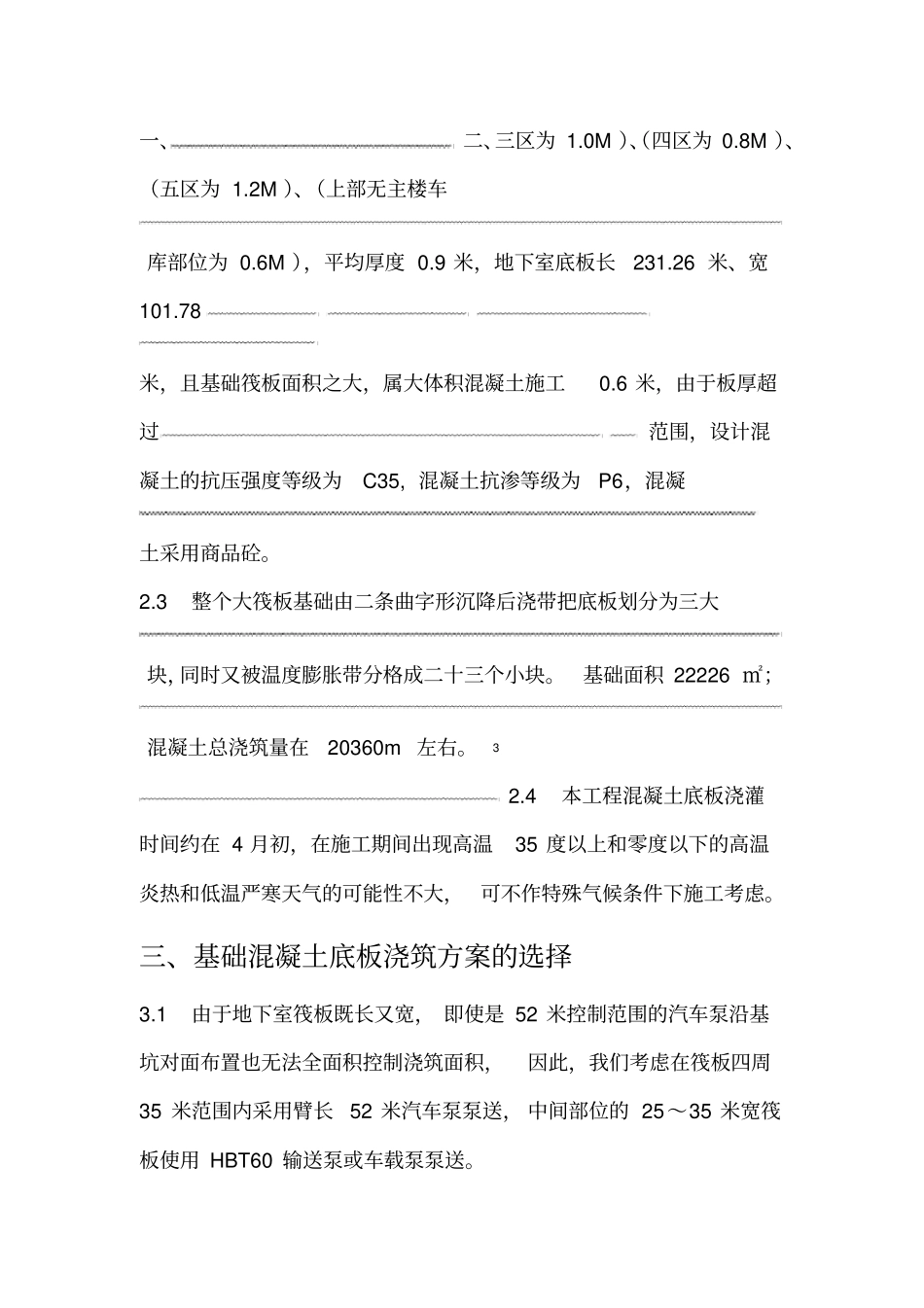

2本工程基础形式为柱基加筏板基础,基础底板板面标高:-5
85M(±0
000相当于黄海标高53
60m),筏基底板分四个厚度(,一、二、三区为1
0M)、(四区为0
8M)、(五区为1
2M)、(上部无主楼车库部位为0
6M),平均厚度0
9米,地下室底板长231
26米、宽101
78米,且基础筏板面积之大,属大体积混凝土施工0

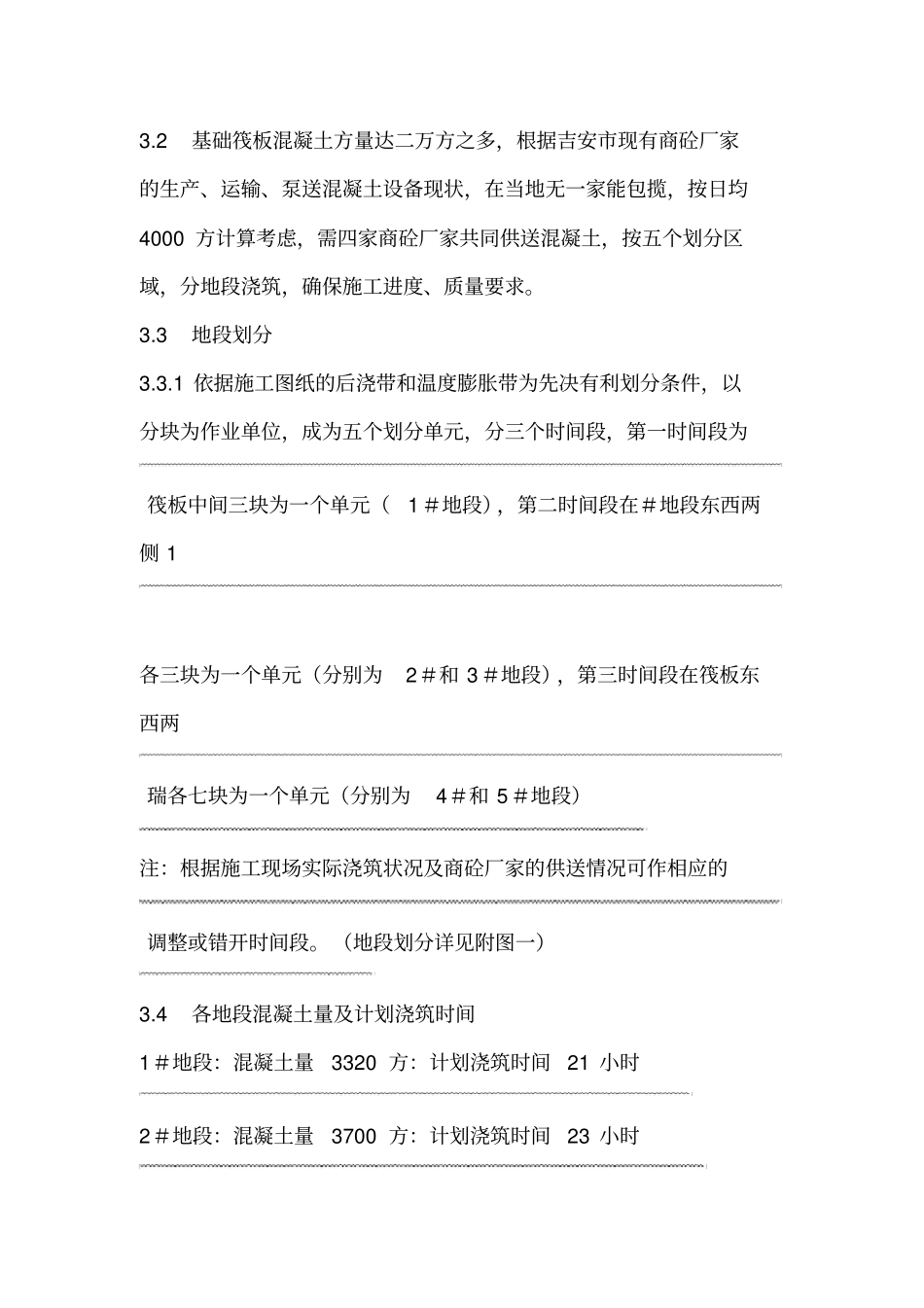

6米,由于板厚超过范围,设计混凝土的抗压强度等级为C35,混凝土抗渗等级为P6,混凝土采用商品砼
3整个大筏板基础由二条曲字形沉降后浇带把底板划分为三大块,同时又被温度膨胀带分格成二十三个小块
基础面积22226㎡;混凝土总浇筑量在20360m左右
4本工程混凝土底板浇灌时间约在4月初,在施工期间出现高温35度以上和零度以下的高温炎热和低温严寒天气的可能性不大,可不作特殊气候条件下施工考虑
三、基础混凝土底板
