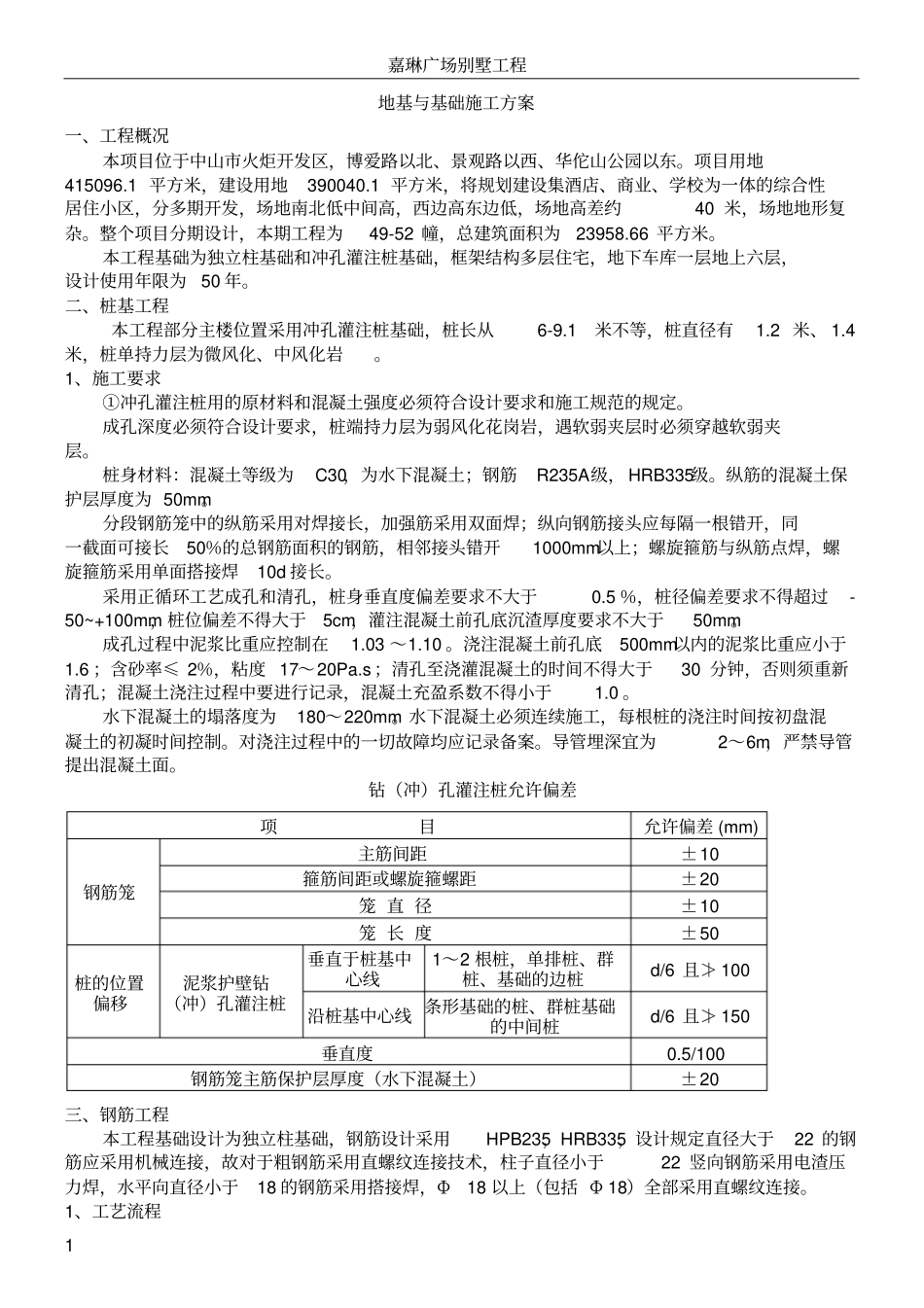

嘉琳广场别墅工程1地基与基础施工方案一、工程概况本项目位于中山市火炬开发区,博爱路以北、景观路以西、华佗山公园以东

项目用地415096

1平方米,建设用地390040
1平方米,将规划建设集酒店、商业、学校为一体的综合性居住小区,分多期开发,场地南北低中间高,西边高东边低,场地高差约40米,场地地形复杂
整个项目分期设计,本期工程为49-52幢,总建筑面积为23958
本工程基础为独立柱基础和冲孔灌注桩基础,框架结构多层住宅,地下车库一层地上六层,设计使用年限为50年
二、桩基工程本工程部分主楼位置采用冲孔灌注桩基础,桩长从6-9
1米不等,桩直径有1
4米,桩单持力层为微风化、中风化岩
1、施工要求①冲孔灌注桩用的原材料和混凝土强度必须符合设计要求和施工规范的规定
成孔深度必须符合设计要求,桩端持力层为弱风化花岗岩,遇软弱夹层时必须穿越软弱夹层
桩身材料:混凝土等级为C30,为水下混凝土;钢筋R235A级,HRB335级
纵筋的混凝土保护层厚度为50mm
分段钢筋笼中的纵筋采用对焊接长,加强筋采用双面焊;纵向钢筋接头应每隔一根错开,同一截面可接长50%的总钢筋面积的钢筋,相邻接头错开1000mm以上;螺旋箍筋与纵筋点焊,螺旋箍筋采用单面搭接焊10d接长
采用正循环工艺成孔和清孔,桩身垂直度偏差要求不大于0
5%,桩径偏差要求不得超过-50~+100mm,桩位偏差不得大于5cm,灌注混凝土前孔底沉渣厚度要求不大于50mm
成孔过程中泥浆比重应控制在1
浇注混凝土前孔底500mm以内的泥浆比重应小于1
6;含砂率≤2%,粘度17~20Pa
s;清孔至浇灌混凝土的时间不得大于30分钟,否则须重新清孔;混凝土浇注过程中要进行记录,混凝土充盈系数不得小于1
水下混凝土的塌落度为180~220mm
水下混凝土必须连续施工,每根桩的浇注时间按
