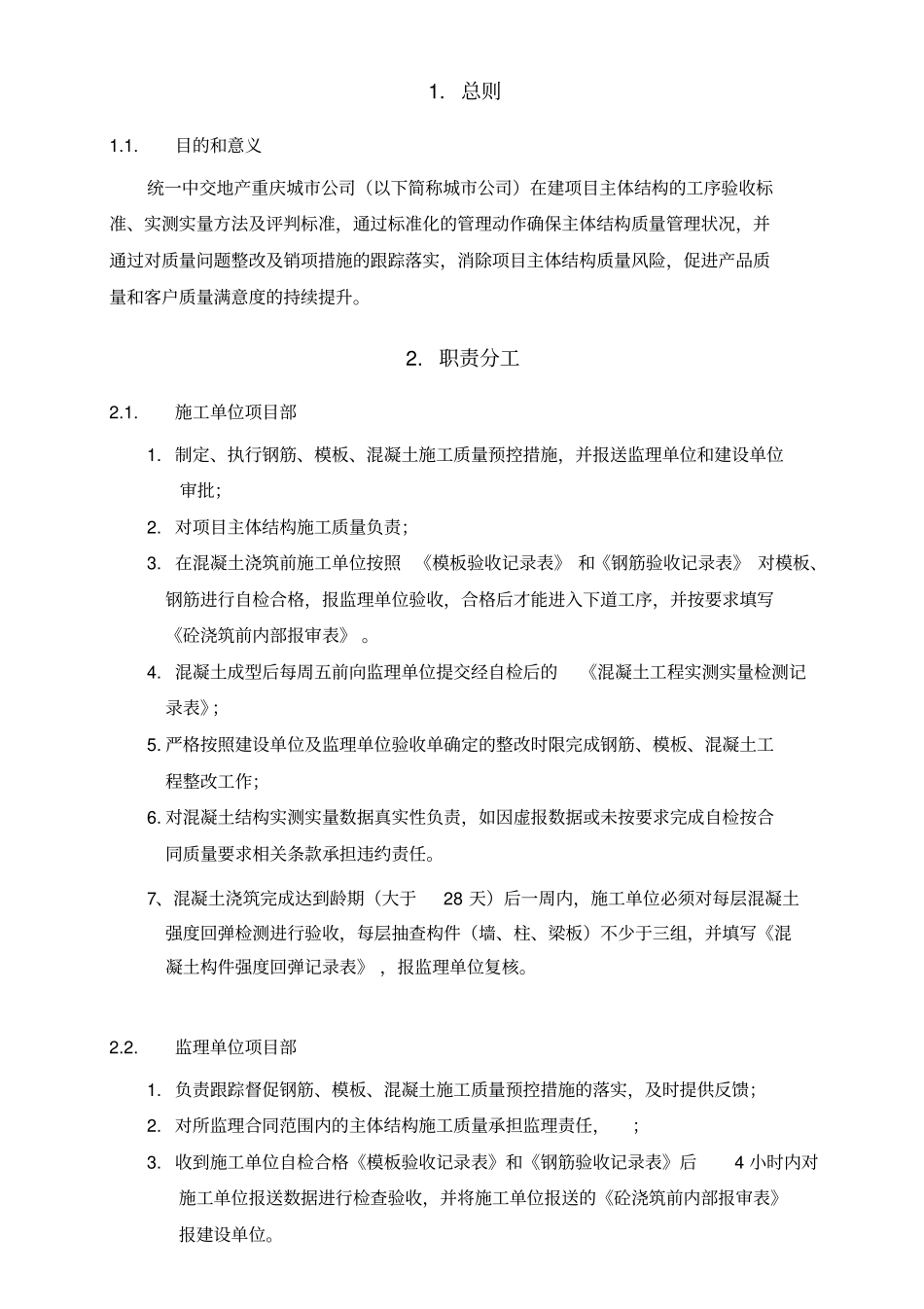

在建项目主体结构工程管控手册(待修订版)1
目的和意义统一中交地产重庆城市公司(以下简称城市公司)在建项目主体结构的工序验收标准、实测实量方法及评判标准,通过标准化的管理动作确保主体结构质量管理状况,并通过对质量问题整改及销项措施的跟踪落实,消除项目主体结构质量风险,促进产品质量和客户质量满意度的持续提升
施工单位项目部1
制定、执行钢筋、模板、混凝土施工质量预控措施,并报送监理单位和建设单位审批;2
对项目主体结构施工质量负责;3
在混凝土浇筑前施工单位按照《模板验收记录表》和《钢筋验收记录表》对模板、钢筋进行自检合格,报监理单位验收,合格后才能进入下道工序,并按要求填写《砼浇筑前内部报审表》
混凝土成型后每周五前向监理单位提交经自检后的《混凝土工程实测实量检测记录表》;5
严格按照建设单位及监理单位验收单确定的整改时限完成钢筋、模板、混凝土工程整改工作;6
对混凝土结构实测实量数据真实性负责,如因虚报数据或未按要求完成自检按合同质量要求相关条款承担违约责任
7、混凝土浇筑完成达到龄期(大于28天)后一周内,施工单位必须对每层混凝土强度回弹检测进行验收,每层抽查构件(墙、柱、梁板)不少于三组,并填写《混凝土构件强度回弹记录表》,报监理单位复核
监理单位项目部1
负责跟踪督促钢筋、模板、混凝土施工质量预控措施的落实,及时提供反馈;2
对所监理合同范围内的主体结构施工质量承担监理责任,;3
收到施工单位自检合格《模板验收记录表》和《钢筋验收记录表》后4小时内对施工单位报送数据进行检查验收,并将施工单位报送的《砼浇筑前内部报审表》报建设单位
混凝土成型后,垂直度、平整度、板厚、截面尺寸、观感质量、混凝土强度等进行检查,实测实量抽查比例不得低于50%,每周五前将实测实量统计表及抽检结果报送建设单位土建工程师备案;4

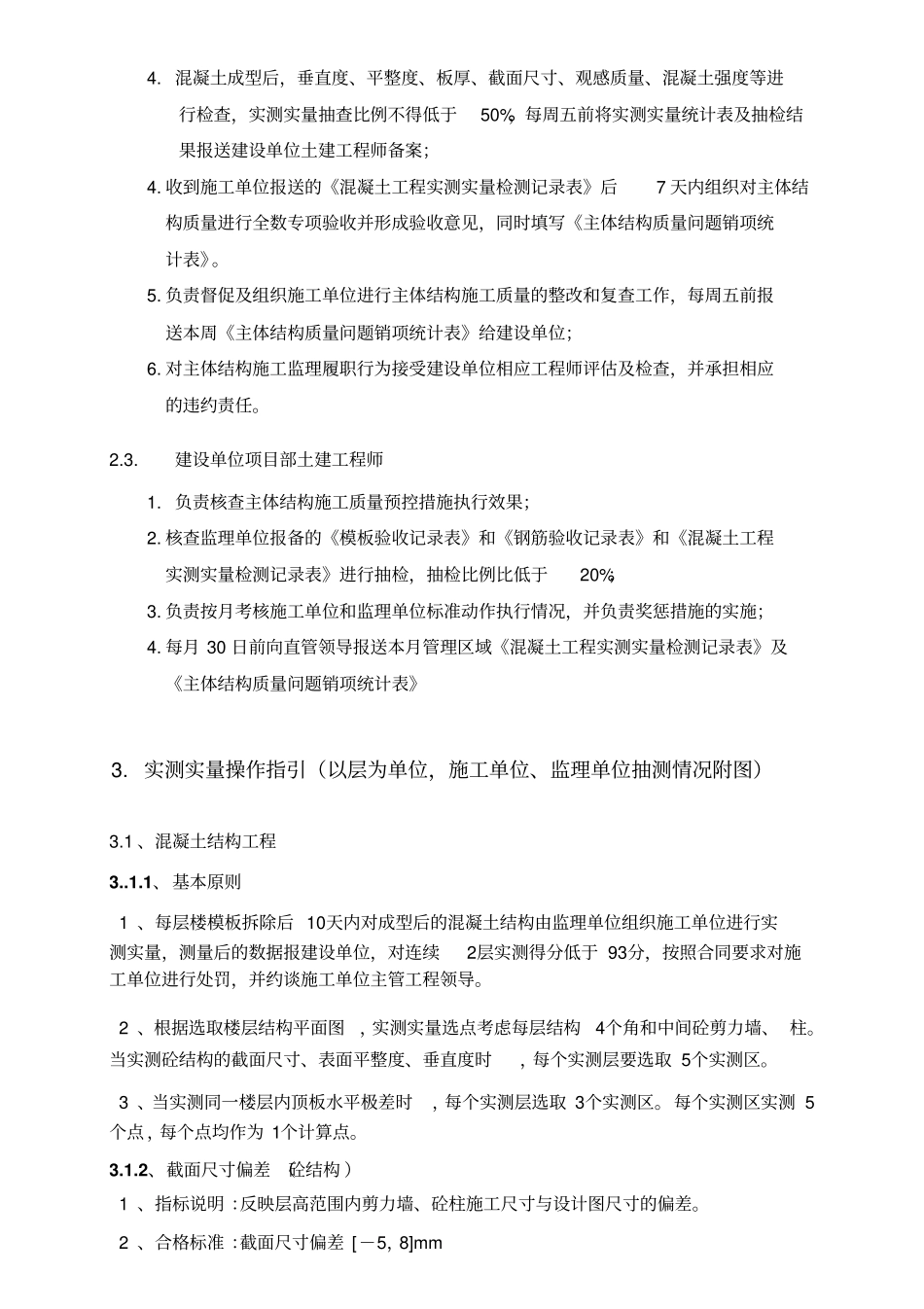

收到施工单位报送
