第1页共36页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共36页商飞总装基地护场河一期工程一标一工段施工组织设计目录第一节工程概况第二节施工部署及施工现场总平面布置及施工组织管理第三节主要分项工程施工措施第四节人力、物力、设备计划第五节施工总进度网络计划及进度控制计划第六节质量保证措施第七节文明安全施工及环保措施施工进度网络计划第2页共36页第1页共36页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共36页商飞总装基地护场河一期工程一标一工段施工组织设计第一章工程概况一、工程概况1
商飞总装基地护场河一期工程一标一工段位于浦东祝桥,为商飞总装基地配套工程,长885米
本次我公司承建的为一期工程一标一工段,桩号K0+000-K0+885
河道长度885米,宽60米,河底高程为-1
主要工程内容为河道开挖,块石护坡,东侧景观道路及西侧防汛通道
主要工程量:1)河道开挖土方量约200000M32)干砌块石护坡21000M23)新建防汛道路5310M2及景观道路1770M2二、工期、质量等级、安全目标1、工期:本方案计划工期为240天
2、质量等级:确保工程质量一次验收合格率100%
3、安全目标:文明施工,确保安全,避免一般事故,杜绝重大人身和设备事故

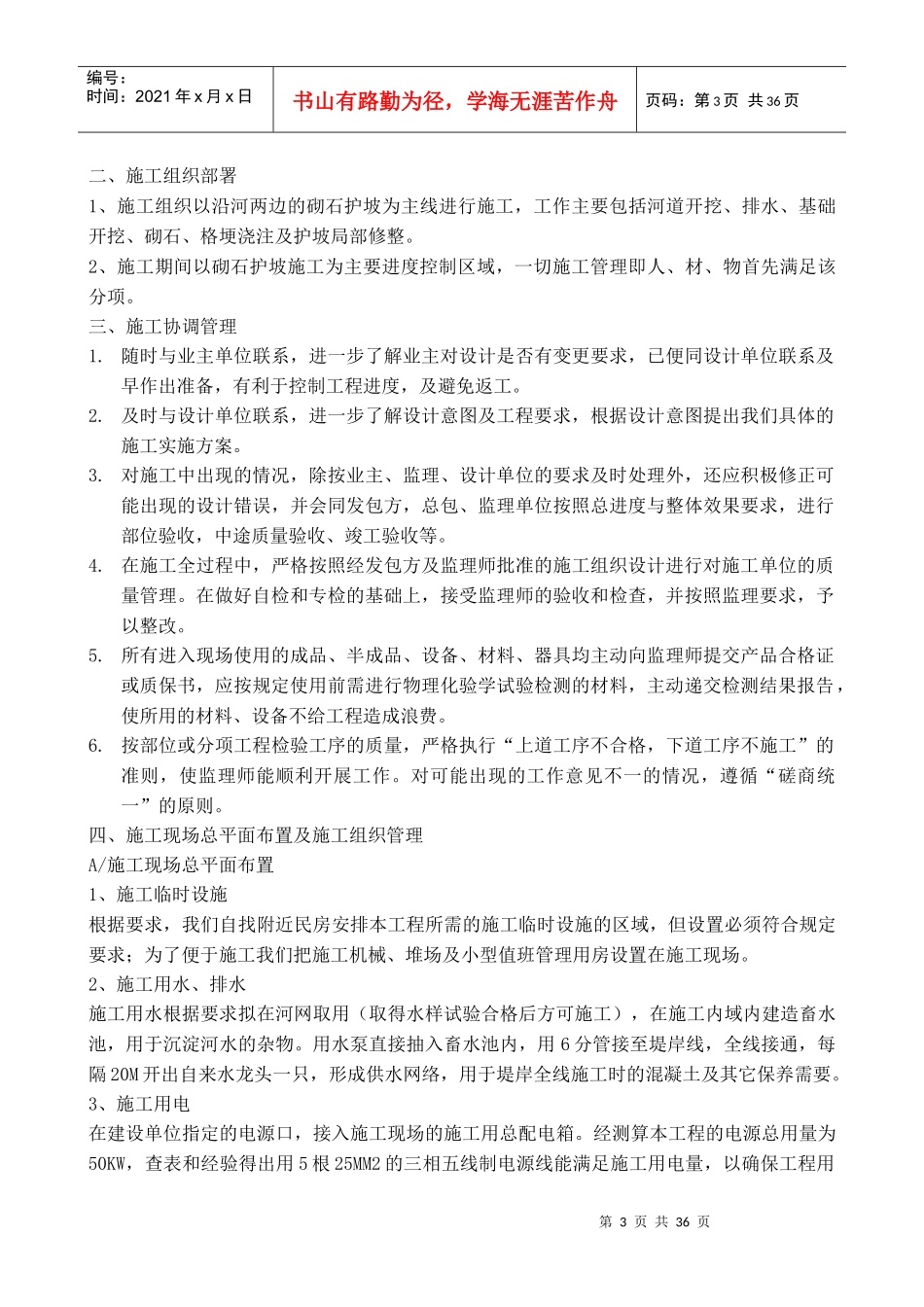

第二章施工部署一、施工准备1、根据施工总平面图,对实地进行勘查,复核标高,对施工生活用水、施工用电、场内临设等进行统筹合理安排
2、施工前,施工管理人员准备好安全牌、安全禁令牌以及七牌一图、施工现场的各管理物品,及消防器材
3、落实技术资料,组织有关人员熟悉施工图,在看图时必须抓住主要施工图环节,尽量在施工图纸会审得到解决,减少今后有施工时出现的设计变动,以便加工订货和组织施工
4、组织加工订货:根据本工程进度及各材料品种及时同有关专业部门提出施工部位及要求,
