六、施工组织设计第一章工程概况一、工程概况工程名称:建设地点:建设单位:设计单位:1、流水槽高新区S710(南环路--东阿界)道路全长16799
124m,车行道宽12m,流水槽设计间距50米
流水槽槽使用C25砼,下设砂垫层,使用中粗砂10(12)cm,地基夯实处理
2、下沉式绿地遇村庄、农田、鲁化厂区无法施工流水槽部分,设长20m、宽3m下沉式绿地吸收部分雨水,绿地横断面形式为抛物线型,深度20cm
3、小路口硬化相交未硬化或已非常破旧小路口全部硬化顺接至坡底,两侧加设流水槽

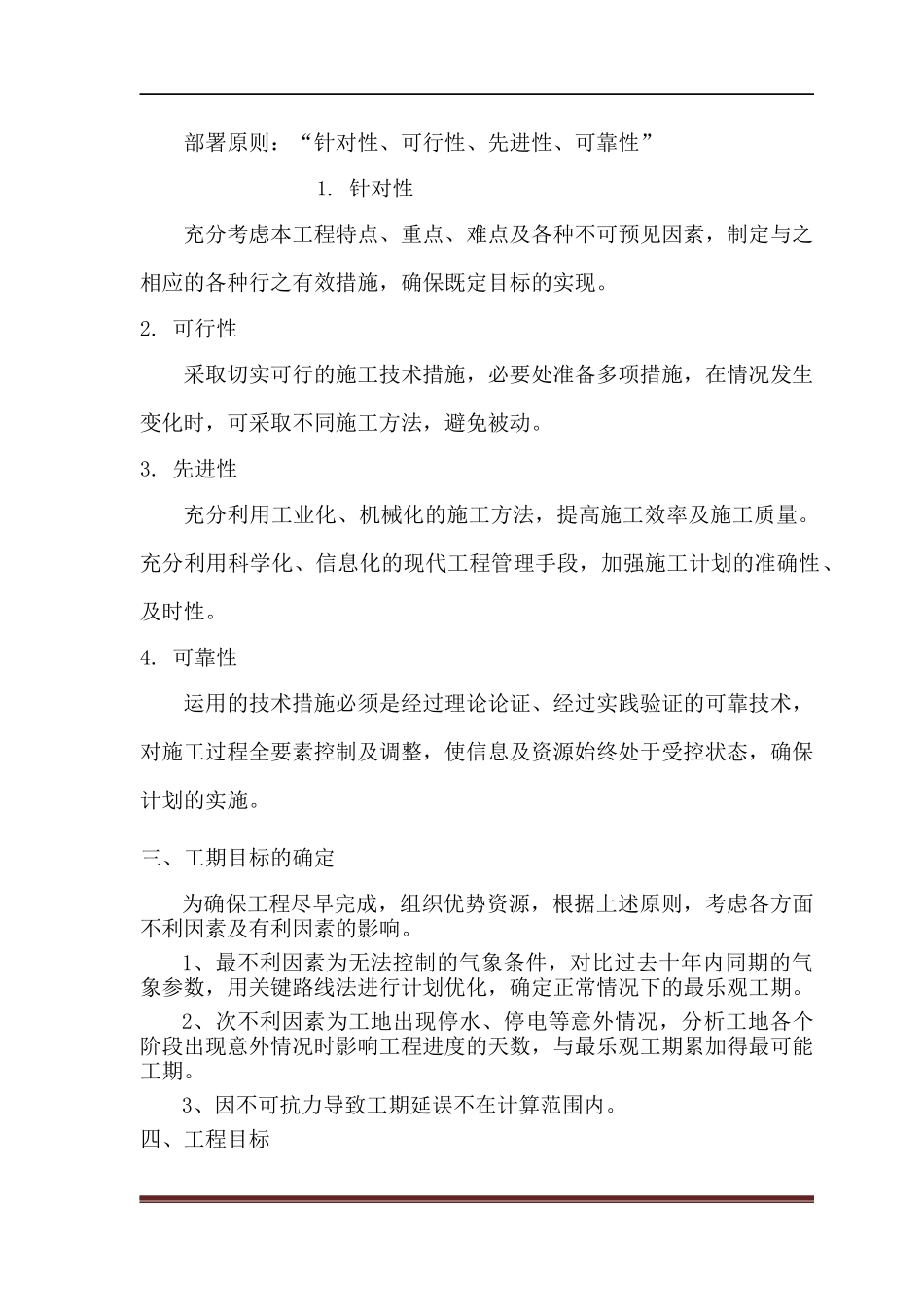

二、工程部署原则、方针部署原则:“针对性、可行性、先进性、可靠性”1
针对性充分考虑本工程特点、重点、难点及各种不可预见因素,制定与之相应的各种行之有效措施,确保既定目标的实现
可行性采取切实可行的施工技术措施,必要处准备多项措施,在情况发生变化时,可采取不同施工方法,避免被动
先进性充分利用工业化、机械化的施工方法,提高施工效率及施工质量
充分利用科学化、信息化的现代工程管理手段,加强施工计划的准确性、及时性
可靠性运用的技术措施必须是经过理论论证、经过实践验证的可靠技术,对施工过程全要素控制及调整,使信息及资源始终处于受控状态,确保计划的实施
三、工期目标的确定为确保工程尽早完成,组织优势资源,根据上述原则,考虑各方面不利因素及有利因素的影响
1、最不利因素为无法控制的气象条件,对比过去十年内同期的气象参数,用关键路线法进行计划优化,确定正常情况下的最乐观工期
2、次不利因素为工地出现停水、停电等意外情况,分析工地各个阶段出现意外情况时影响工程进度的天数,与最乐观工期累加得最可能工期
3、因不可抗力导致工期延误不在计算范围内

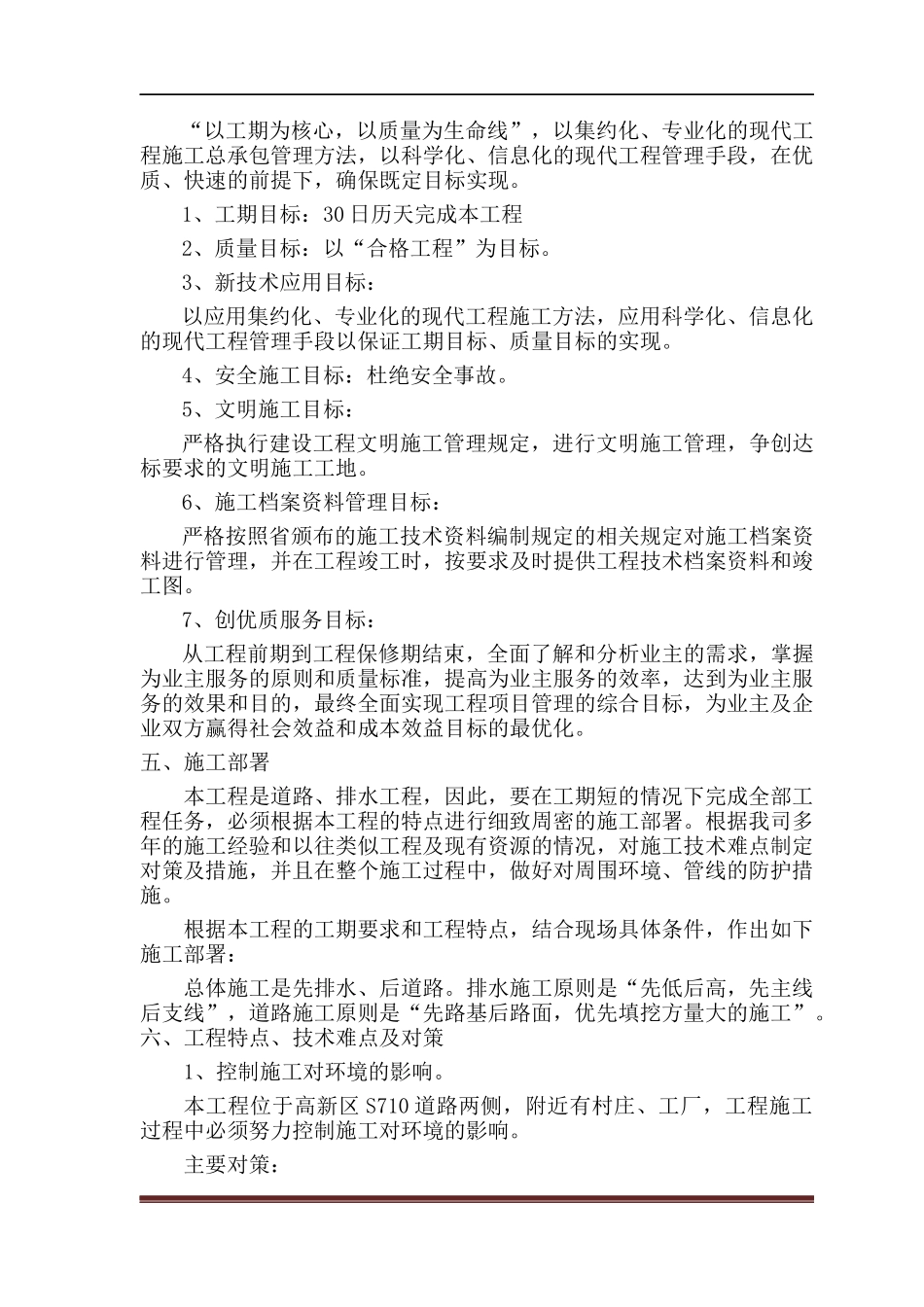

四、工程目标“以工期为核心,以质量为生命线”,以集约化、专业化的现代工程施工总承包管理方法,以科学化、信息化的现代工程管理手段,在优质、快速的前提下,确保既定
