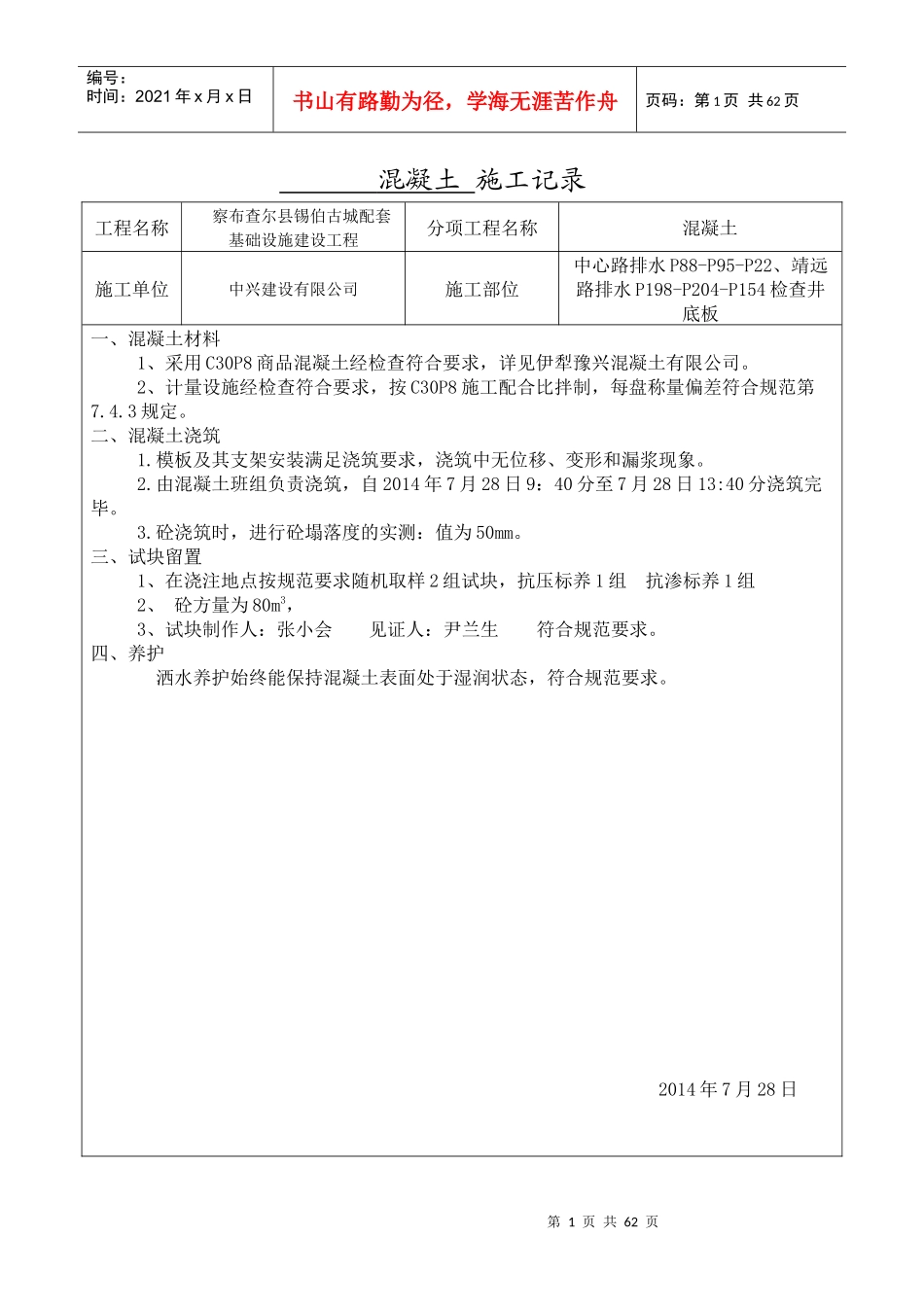

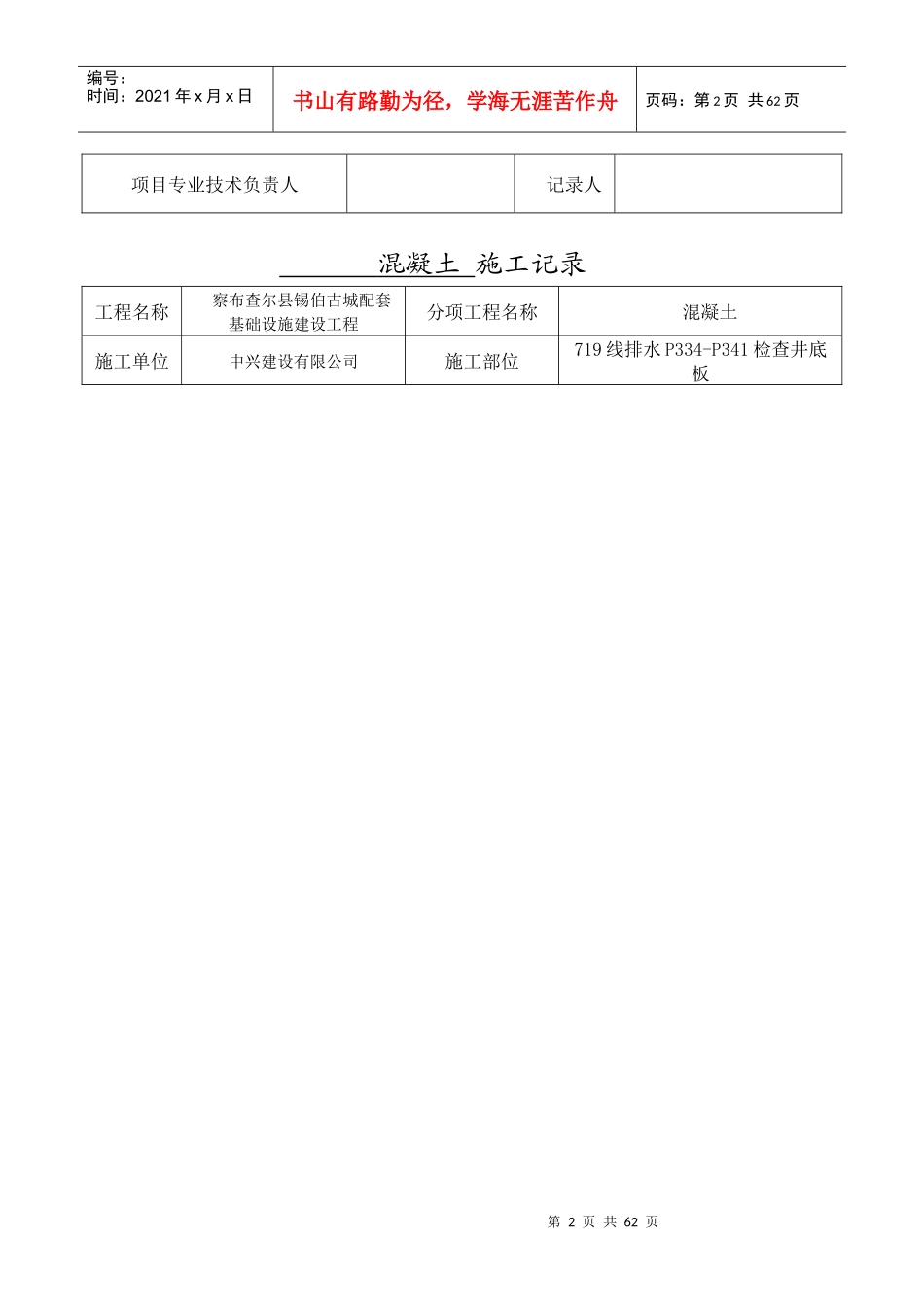

第1页共62页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共62页混凝土施工记录工程名称察布查尔县锡伯古城配套基础设施建设工程分项工程名称混凝土施工单位中兴建设有限公司施工部位中心路排水P88-P95-P22、靖远路排水P198-P204-P154检查井底板一、混凝土材料1、采用C30P8商品混凝土经检查符合要求,详见伊犁豫兴混凝土有限公司。2、计量设施经检查符合要求,按C30P8施工配合比拌制,每盘称量偏差符合规范第7.4.3规定。二、混凝土浇筑1.模板及其支架安装满足浇筑要求,浇筑中无位移、变形和漏浆现象。2.由混凝土班组负责浇筑,自2014年7月28日9:40分至7月28日13:40分浇筑完毕。3.砼浇筑时,进行砼塌落度的实测:值为50mm。三、试块留置1、在浇注地点按规范要求随机取样2组试块,抗压标养1组抗渗标养1组2、砼方量为80m3,3、试块制作人:张小会见证人:尹兰生符合规范要求。四、养护洒水养护始终能保持混凝土表面处于湿润状态,符合规范要求。2014年7月28日第2页共62页第1页共62页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共62页项目专业技术负责人记录人混凝土施工记录工程名称察布查尔县锡伯古城配套基础设施建设工程分项工程名称混凝土施工单位中兴建设有限公司施工部位719线排水P334-P341检查井底板第3页共62页第2页共62页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共62页一、混凝土材料1、采用C30P8商品混凝土经检查符合要求,详见伊犁豫兴混凝土有限公司。2、计量设施经检查符合要求,按C30P8施工配合比拌制,每盘称量偏差符合规范第7.4.3规定。二、混凝土浇筑1.模板及其支架安装满足浇筑要求,浇筑中无位移、变形和漏浆现象。2.由混凝土班组负责浇筑,自2014年7月30日8:10分至7月30日10:40分浇筑完毕。3.砼浇筑时,进行砼塌落度的实测:值为50mm。三、试块留置1、在浇注地点按规范要求随机取样2组试块,抗压标养1组抗渗标养1组2、砼方量为30m3,3、试块制作人:张小会见证人:尹兰生符合规范要求。四、养护洒水养护始终能保持混凝土表面处于湿润状态,符合规范要求。2014年7月30日项目专业技术负责人记录人混凝土施工记录工程名称察布查尔县锡伯古城配套基础设施建设工程分项工程名称混凝土施工单位中兴建设有限公司施工部位中心路排水P250-P259、靖远路第4页共62页第3页共62页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共62页排水P154-P158-P163检查井底板一、混凝土材料1、采用C30P8商品混凝土经检查符合要求,详见伊犁豫兴混凝土有限公司。2、计量设施经检查符合要求,按C30P8施工配合比拌制,每盘称量偏差符合规范第7.4.3规定。二、混凝土浇筑1.模板及其支架安装满足浇筑要求,浇筑中无位移、变形和漏浆现象。2.由混凝土班组负责浇筑,自2014年8月2日8:00分至8月2日12:00分浇筑完毕。3.砼浇筑时,进行砼塌落度的实测:值为50mm。三、试块留置1、在浇注地点按规范要求随机取样2组试块,抗压标养1组抗渗标养1组2、砼方量为80m3,3、试块制作人:张小会见证人:尹兰生符合规范要求。四、养护洒水养护始终能保持混凝土表面处于湿润状态,符合规范要求。2014年8月2日项目专业技术负责人记录人混凝土施工记录工程名称察布查尔县锡伯古城配套分项工程名称混凝土第5页共62页第4页共62页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第5页共62页基础设施建设工程施工单位中兴建设有限公司施工部位中心路排水P259-P265-P167、719线排水P341-P349检查井底板一、混凝土材料1、采用C30P8商品混凝土经检查符合要求,详见伊犁豫兴混凝土有限公司。2、计量设施经检查符合要求,按C30P8施工配合比拌制,每盘称量偏差符合规范第7.4.3规定。二、混凝土浇筑1.模板及其支架安装满足浇筑要求,浇筑中无位移、变形和漏浆现象。2.由混凝土班组负责浇筑,自2014年8月5日8:30分至8月5日11:00分浇筑完毕。3.砼浇筑时,进行砼塌落度的实测:值为50mm。三、试块留置1、在浇注地点按规范要求随机取样2组试块,抗压标养1组抗渗标养1组2、砼方量为50m3,3、试块制作人:张小会...
