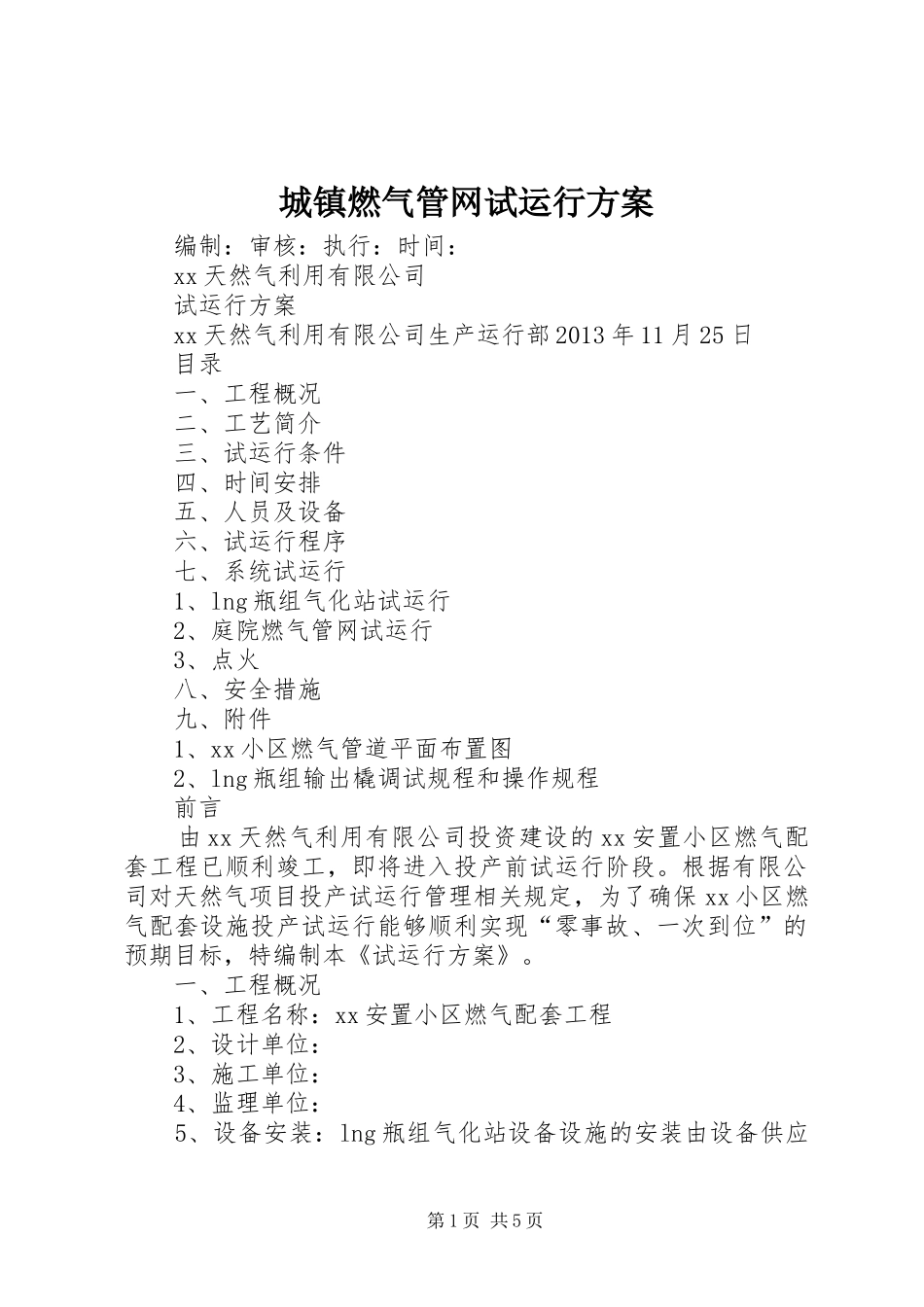

城镇燃气管网试运行方案编制:审核:执行:时间:xx天然气利用有限公司试运行方案xx天然气利用有限公司生产运行部2013年11月25日目录一、工程概况二、工艺简介三、试运行条件四、时间安排五、人员及设备六、试运行程序七、系统试运行1、lng瓶组气化站试运行2、庭院燃气管网试运行3、点火八、安全措施九、附件1、xx小区燃气管道平面布置图2、lng瓶组输出橇调试规程和操作规程前言由xx天然气利用有限公司投资建设的xx安置小区燃气配套工程已顺利竣工,即将进入投产前试运行阶段
根据有限公司对天然气项目投产试运行管理相关规定,为了确保xx小区燃气配套设施投产试运行能够顺利实现“零事故、一次到位”的预期目标,特编制本《试运行方案》
一、工程概况1、工程名称:xx安置小区燃气配套工程2、设计单位:3、施工单位:4、监理单位:5、设备安装:lng瓶组气化站设备设施的安装由设备供应第1页共5页商xx有限公司负责6、工程地址:7、工程规模
lng瓶组气化站一座,气化能力300m3/h、低温绝热钢瓶储存4*410l;庭院管网公里,用户690户,项目总投资为万元
8、工程开、竣工时间:2013年7月16日正式开工,年月日竣工
二、工艺简介本工程设液化天然气瓶组气化站一座,液化天然气通过空温式气化器气化后,通过调压器调压、加臭装置加臭,再通过pede63的低压管道输送至楼栋立管前,变径至de40、de32与dn32、dn25立管以钢塑转换相连
主要技术参数:调压箱前中压管道设计压力为0
4mpa,运行压力为0
3mpa,调压箱后低压管道设计压力4
0kpa,运行压力3
lng瓶组橇技术参数:气化能力额定值300nm/h、入口压力标定值0
8mpa、出口压力标定值0
25mpa、切断压力标定值0
后附:图一《管道布置平面图》图二《lng瓶组气化橇工艺流程图》三、试运
