管线评审会议策划方案综合管线保护方案一、工程概况本工程为XX县区寿安镇利民北路改扩建项目道路工程,道路起点接利民路北段,终点接迎宾大道,设计全长791
555m规划红线16m
根据地勘报告本工程土质情况依次为
杂填土、可塑粉质土、软塑粉质土、圆砾、稍密卵石
二、管线保护方案本工程处于交通量大的城镇路段,原来的地下管线复杂,且物探资料距今已经有一段时间,实际情况发生了改变;施工时只能边挖边看
为使本工程早日竣工和保证施工质量,从完全角度考虑,如有管线,则按本方案进行保护
1、管线保护目标工程施工全过程中应无地下管线责任事故
2、管线保护责任制为了切实做好地下管线保护工作,强化“谁承包,谁负责”的原则,本工程实行地下管线保护责任制,项目经理为本工程的地下管线保护责任人
3、管线保护组织机构组长:张和旋副组长:严邵军成员:郝永超、杨永远4、管线保护的前期调查分析首先在工程施工前,加强对施工区域管线的调查工作,将工作做在前面,防患于未然
(1)从技术上引起重视
我部技术负责人在制定施工组织设计方案时,已从现状管线保护角度考虑方案的可操作性和安全性,从方案上保证管线无事
(2)从施工过程引起重视
在施工前,首先根据物探图,摸清现状各管线的管位和走向,对明确的管线按20m距离打一样洞,确认其埋深和走向,在管线转角处,须找到转角位置,明确角度变化后管线的走向
并插小木牌,小木牌标明管线名第1页共8页称、走向、埋深等
在用挖掘机进行沟槽开挖时,管线保护员、施工员随时监测,并指挥操作
在整个开挖过程中,各岗位均要有人到位,严禁擅自离岗
挖掘机驾驶员须有较高的业务水平,并有良好的配合意识,能坚决服从指挥
(3)如在施工路段有现状管线,则根据不同的管线性质,各管道材料情况,分别采取行之有效的保护措施,确保管线安全无事故

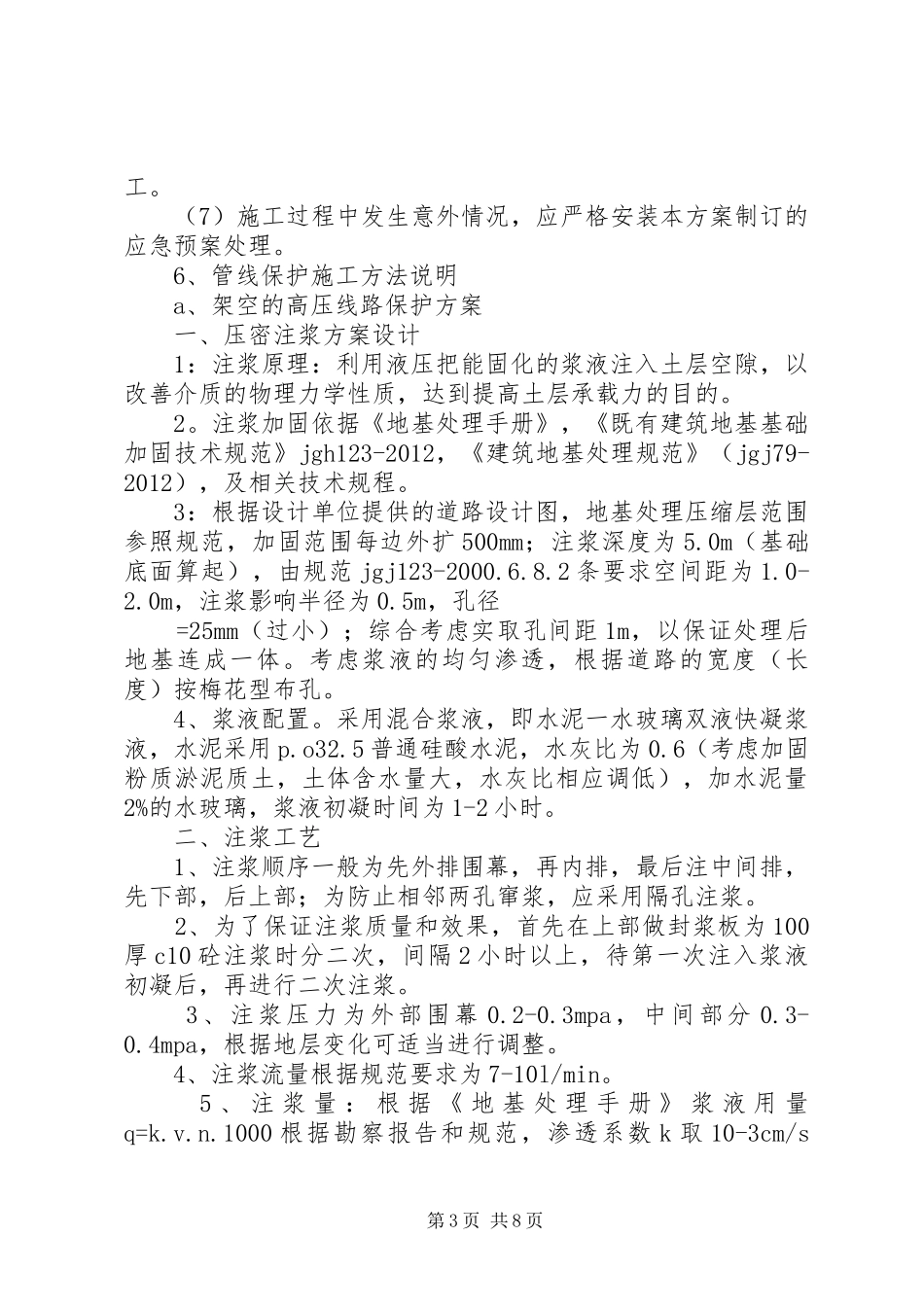

5、管线保护管理措施(1)工程实施前,向有关单位提出监护的书面申请,办妥相关
