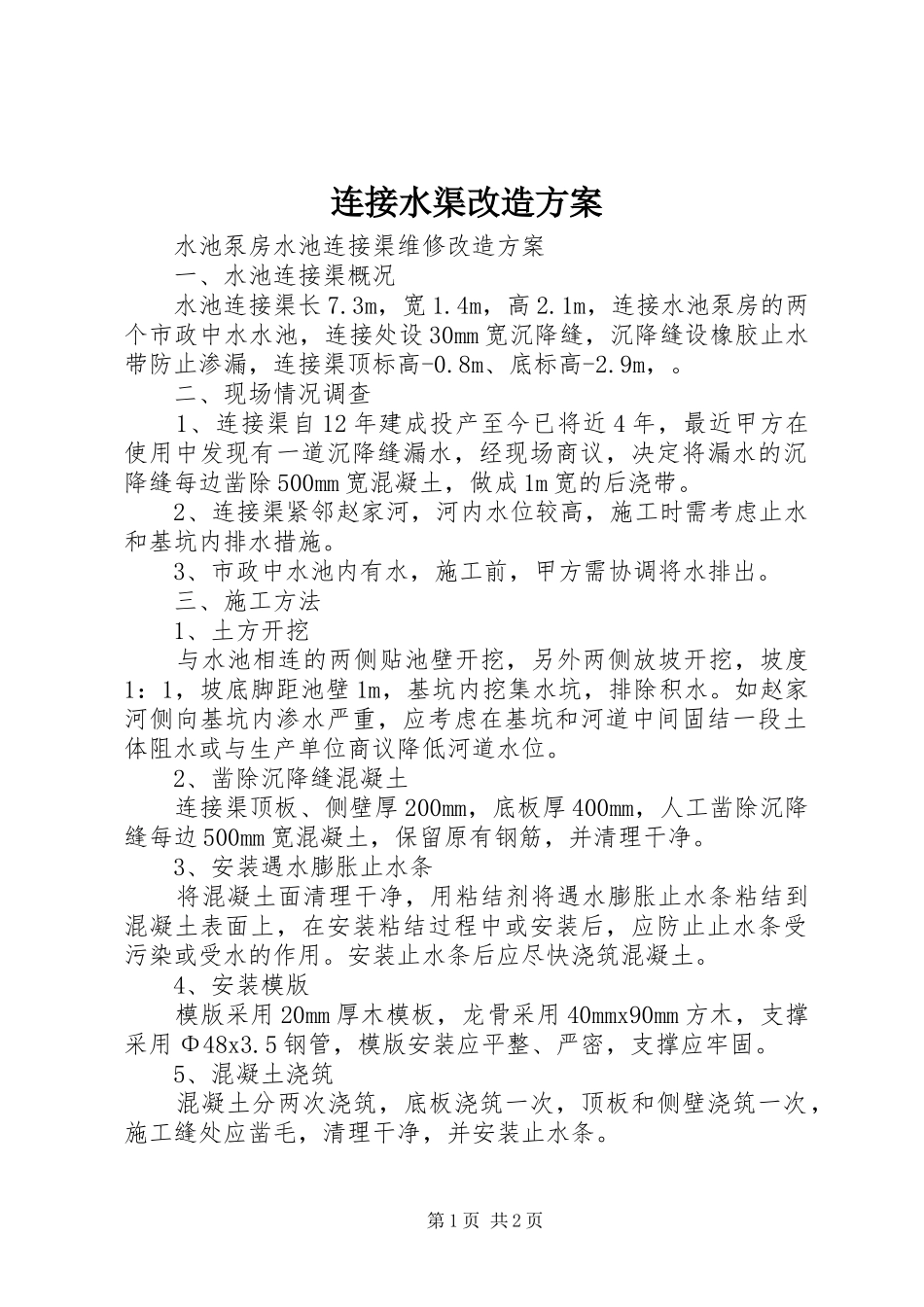

连接水渠改造方案水池泵房水池连接渠维修改造方案一、水池连接渠概况水池连接渠长7
1m,连接水池泵房的两个市政中水水池,连接处设30mm宽沉降缝,沉降缝设橡胶止水带防止渗漏,连接渠顶标高-0
8m、底标高-2
二、现场情况调查1、连接渠自12年建成投产至今已将近4年,最近甲方在使用中发现有一道沉降缝漏水,经现场商议,决定将漏水的沉降缝每边凿除500mm宽混凝土,做成1m宽的后浇带
2、连接渠紧邻赵家河,河内水位较高,施工时需考虑止水和基坑内排水措施
3、市政中水池内有水,施工前,甲方需协调将水排出
三、施工方法1、土方开挖与水池相连的两侧贴池壁开挖,另外两侧放坡开挖,坡度1:1,坡底脚距池壁1m,基坑内挖集水坑,排除积水
如赵家河侧向基坑内渗水严重,应考虑在基坑和河道中间固结一段土体阻水或与生产单位商议降低河道水位
2、凿除沉降缝混凝土连接渠顶板、侧壁厚200mm,底板厚400mm,人工凿除沉降缝每边500mm宽混凝土,保留原有钢筋,并清理干净
3、安装遇水膨胀止水条将混凝土面清理干净,用粘结剂将遇水膨胀止水条粘结到混凝土表面上,在安装粘结过程中或安装后,应防止止水条受污染或受水的作用
安装止水条后应尽快浇筑混凝土
4、安装模版模版采用20mm厚木模板,龙骨采用40mmx90mm方木,支撑采用Φ48x3
5钢管,模版安装应平整、严密,支撑应牢固
5、混凝土浇筑混凝土分两次浇筑,底板浇筑一次,顶板和侧壁浇筑一次,施工缝处应凿毛,清理干净,并安装止水条
第1页共2页6、保温措施由甲方协调蒸汽,铺设临时蒸汽管道,用蒸汽对混凝土进行加热养护,外围用脚手架、彩条布搭设暖棚进行保温
四、质量保证措施1、建立现场负责人制度,落实到人
2、重点把好以下几方面的质量关
混凝土接触面的清理;止水条的安装和浇筑前的防水、防污染保护;模版的安装加固,不得跑模、漏浆;混
