昭会高速鲁甸连接线一级公路改扩建工程(K0+000~K10+842
81)填方试验段施工报告承包单位:省铁路总公司监理单位:公路建设监理二O一四年十一月二十五日

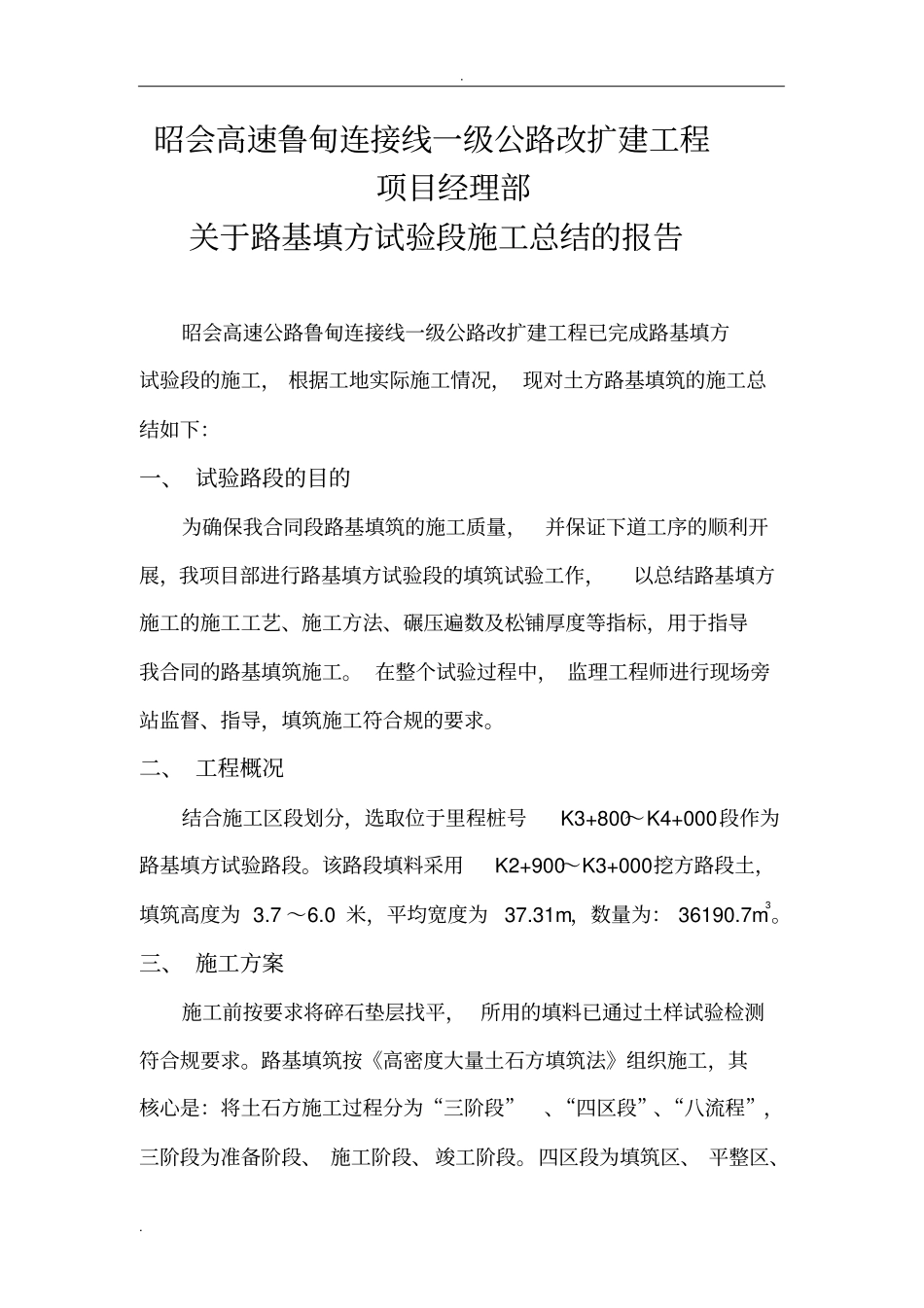

昭会高速鲁甸连接线一级公路改扩建工程项目经理部关于路基填方试验段施工总结的报告昭会高速公路鲁甸连接线一级公路改扩建工程已完成路基填方试验段的施工,根据工地实际施工情况,现对土方路基填筑的施工总结如下:一、试验路段的目的为确保我合同段路基填筑的施工质量,并保证下道工序的顺利开展,我项目部进行路基填方试验段的填筑试验工作,以总结路基填方施工的施工工艺、施工方法、碾压遍数及松铺厚度等指标,用于指导我合同的路基填筑施工
在整个试验过程中,监理工程师进行现场旁站监督、指导,填筑施工符合规的要求
二、工程概况结合施工区段划分,选取位于里程桩号K3+800~K4+000段作为路基填方试验路段
该路段填料采用K2+900~K3+000挖方路段土,填筑高度为3
0米,平均宽度为37
31m,数量为:36190
三、施工方案施工前按要求将碎石垫层找平,所用的填料已通过土样试验检测符合规要求
路基填筑按《高密度大量土石方填筑法》组织施工,其核心是:将土石方施工过程分为“三阶段”、“四区段”、“八流程”,三阶段为准备阶段、施工阶段、竣工阶段
四区段为填筑区、平整区、
碾压区、检查区
八流程为施工准备、基底处理、分层填筑、摊铺整平、洒水或晾晒、机械碾压、检查签证、面层整修
路基填方采用水平分层填筑法施工,填筑时按照横断面全宽分水平层次,逐层向上填筑
地面不平时,由最低处分层填起,每填一层经过压实后再填下一层
本合同填方整平采用挖掘机、装载机配合人工找平,当填料含水量偏少时,用洒水车均匀洒水以补充含水量,使填料含水量达到最佳含水量的±2以
填方压实先用压路机稳压,接着再次用平地机找平,然后再用重型压路机终压,灌砂法进行
