太要车站站台大修工程施工组织设计编制:审核:批准:编制单位:洛阳房屋修建中心工程公司日期:二○○八年九月二十二日一、编制依据1、铁路局总工室、设计所对太要车站站台大修设计图纸会审的有关要求及相关施工图纸
2、有关安全生产、文明施工的法规和措施制度

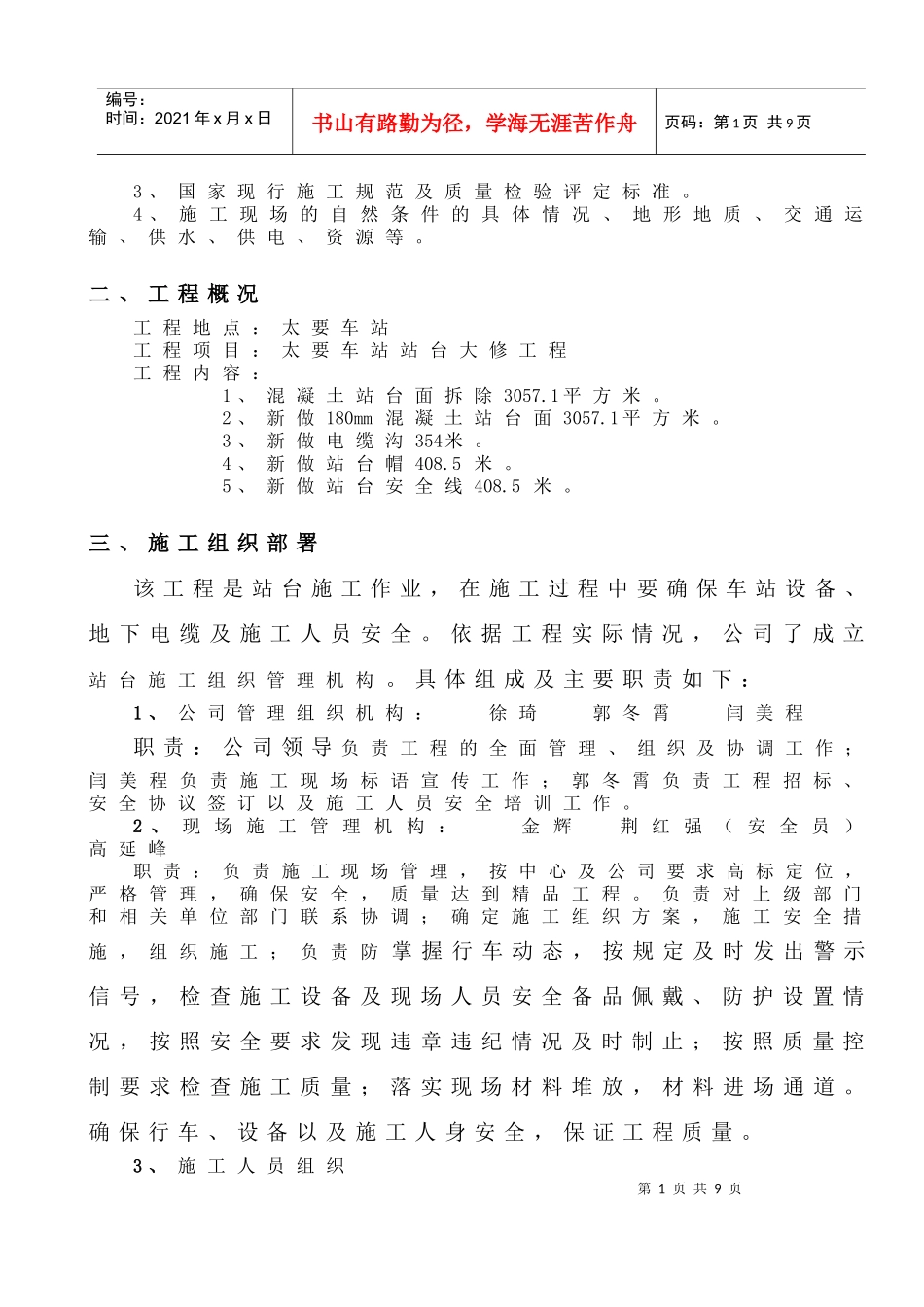

第1页共9页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共9页3、国家现行施工规范及质量检验评定标准
4、施工现场的自然条件的具体情况、地形地质、交通运输、供水、供电、资源等
二、工程概况工程地点:太要车站工程项目:太要车站站台大修工程工程内容:1、混凝土站台面拆除3057
2、新做180mm混凝土站台面3057
3、新做电缆沟354米
4、新做站台帽408
5、新做站台安全线408
三、施工组织部署该工程是站台施工作业,在施工过程中要确保车站设备、地下电缆及施工人员安全
依据工程实际情况,公司了成立站台施工组织管理机构
具体组成及主要职责如下:1、公司管理组织机构:徐琦郭冬霄闫美程职责:公司领导负责工程的全面管理、组织及协调工作;闫美程负责施工现场标语宣传工作;郭冬霄负责工程招标、安全协议签订以及施工人员安全培训工作
2、现场施工管理机构:金辉荆红强(安全员)高延峰职责:负责施工现场管理,按中心及公司要求高标定位,严格管理,确保安全,质量达到精品工程
负责对上级部门和相关单位部门联系协调;确定施工组织方案,施工安全措施,组织施工;负责防掌握行车动态,按规定及时发出警示信号,检查施工设备及现场人员安全备品佩戴、防护设置情况,按照安全要求发现违章违纪情况及时制止;按照质量控制要求检查施工质量;落实现场材料堆放,材料进场通道
确保行车、设备以及施工人身安全,保证工程质量
3、施工人员组织第2页共9页第1页共9页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:
