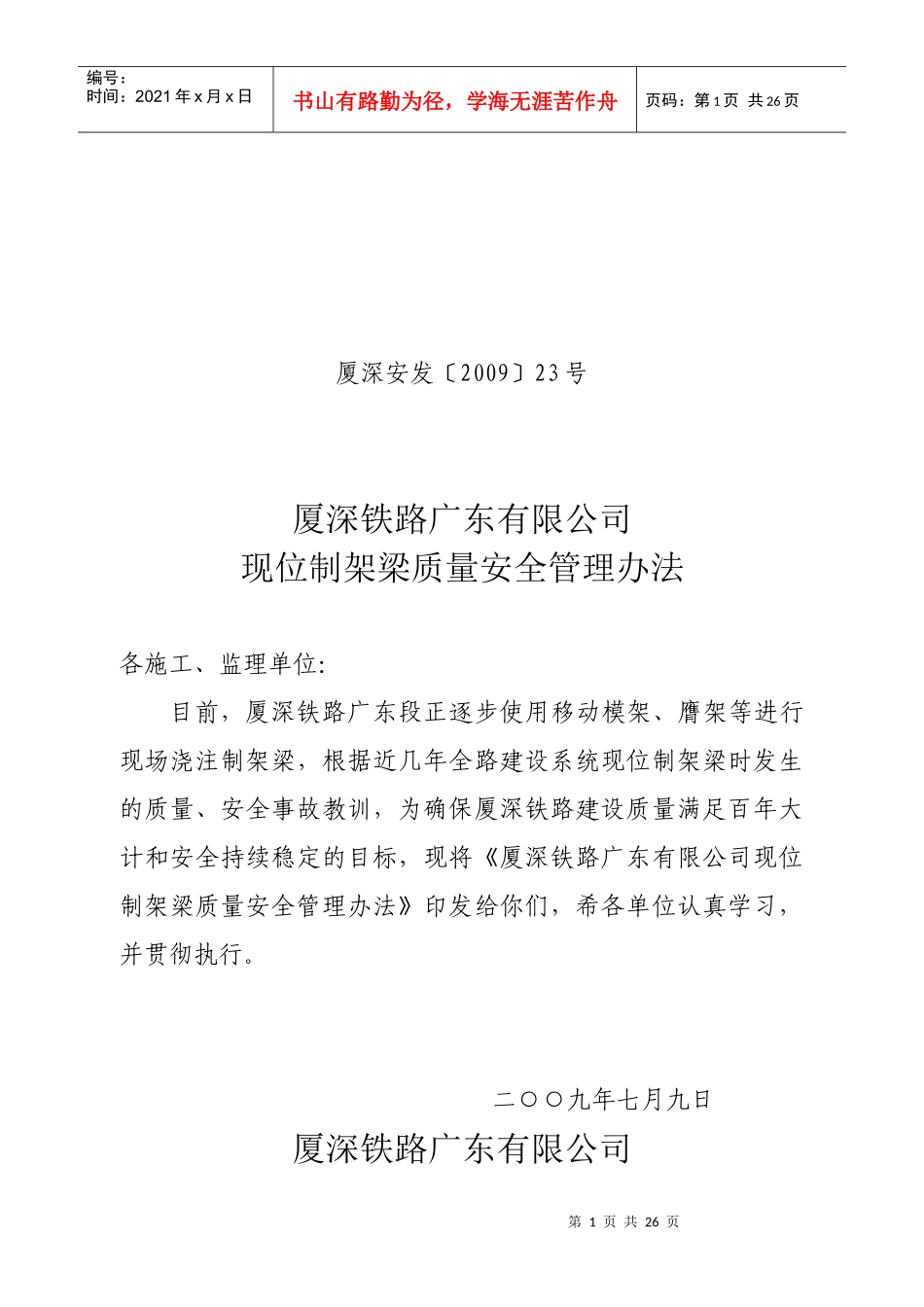

第1页共26页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共26页厦深安发〔2009〕23号厦深铁路广东有限公司现位制架梁质量安全管理办法各施工、监理单位:目前,厦深铁路广东段正逐步使用移动模架、膺架等进行现场浇注制架梁,根据近几年全路建设系统现位制架梁时发生的质量、安全事故教训,为确保厦深铁路建设质量满足百年大计和安全持续稳定的目标,现将《厦深铁路广东有限公司现位制架梁质量安全管理办法》印发给你们,希各单位认真学习,并贯彻执行

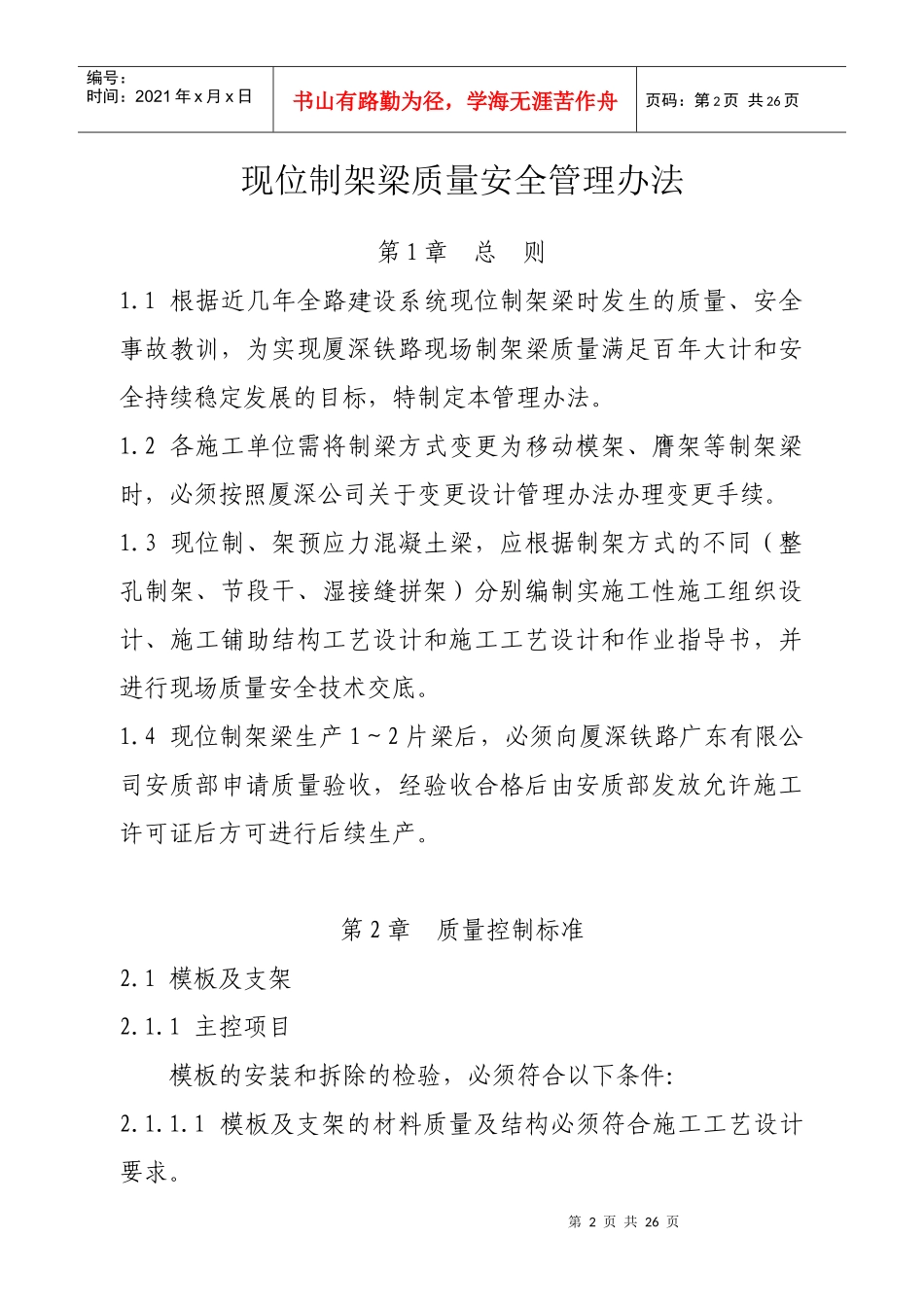

二○○九年七月九日厦深铁路广东有限公司第2页共26页第1页共26页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共26页现位制架梁质量安全管理办法第1章总则1
1根据近几年全路建设系统现位制架梁时发生的质量、安全事故教训,为实现厦深铁路现场制架梁质量满足百年大计和安全持续稳定发展的目标,特制定本管理办法
2各施工单位需将制梁方式变更为移动模架、膺架等制架梁时,必须按照厦深公司关于变更设计管理办法办理变更手续
3现位制、架预应力混凝土梁,应根据制架方式的不同(整孔制架、节段干、湿接缝拼架)分别编制实施工性施工组织设计、施工铺助结构工艺设计和施工工艺设计和作业指导书,并进行现场质量安全技术交底
4现位制架梁生产1~2片梁后,必须向厦深铁路广东有限公司安质部申请质量验收,经验收合格后由安质部发放允许施工许可证后方可进行后续生产
第2章质量控制标准2
1模板及支架2

1主控项目模板的安装和拆除的检验,必须符合以下条件:2
1模板及支架的材料质量及结构必须符合施工工艺设计要求
第3页共26页第2页共26页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共26页2
2模板安装必须稳固牢靠,接缝严密,不得漏浆
模板与混凝土的接触面必须清理干净并涂刷隔离剂
