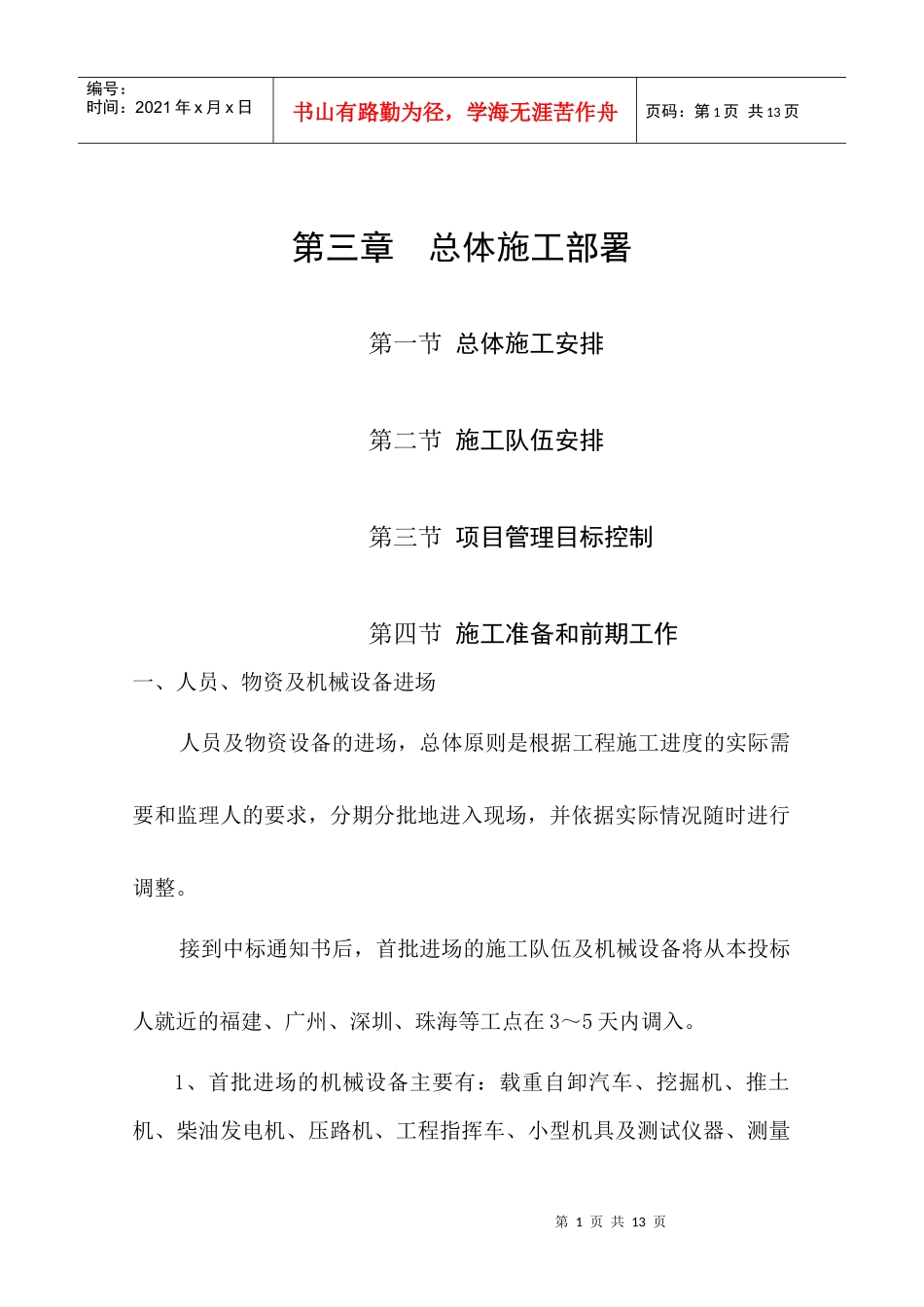

第1页共13页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共13页第三章总体施工部署第一节总体施工安排第二节施工队伍安排第三节项目管理目标控制第四节施工准备和前期工作一、人员、物资及机械设备进场人员及物资设备的进场,总体原则是根据工程施工进度的实际需要和监理人的要求,分期分批地进入现场,并依据实际情况随时进行调整
接到中标通知书后,首批进场的施工队伍及机械设备将从本投标人就近的福建、广州、深圳、珠海等工点在3~5天内调入

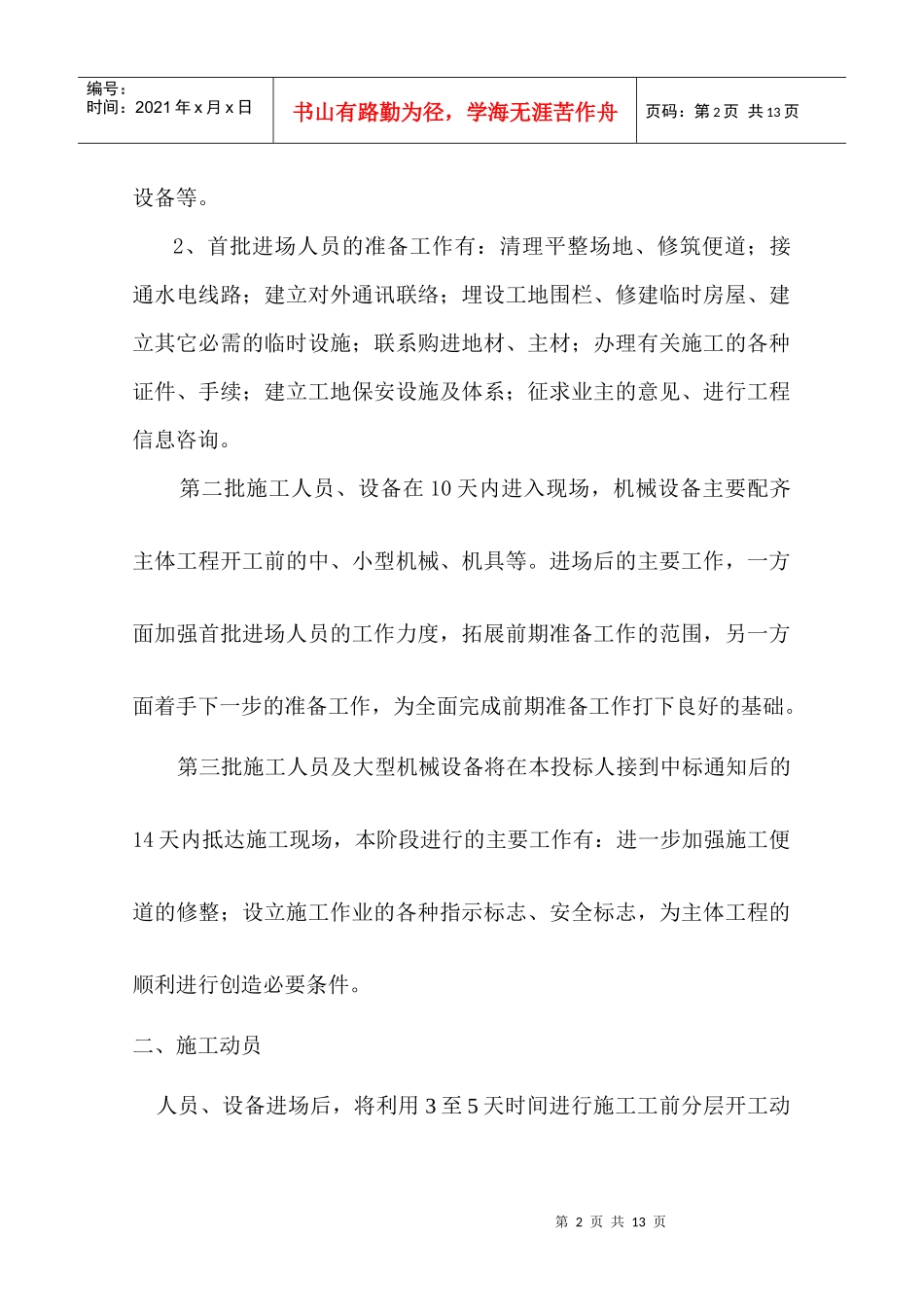

1、首批进场的机械设备主要有:载重自卸汽车、挖掘机、推土机、柴油发电机、压路机、工程指挥车、小型机具及测试仪器、测量第2页共13页第1页共13页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共13页设备等
2、首批进场人员的准备工作有:清理平整场地、修筑便道;接通水电线路;建立对外通讯联络;埋设工地围栏、修建临时房屋、建立其它必需的临时设施;联系购进地材、主材;办理有关施工的各种证件、手续;建立工地保安设施及体系;征求业主的意见、进行工程信息咨询
第二批施工人员、设备在10天内进入现场,机械设备主要配齐主体工程开工前的中、小型机械、机具等
进场后的主要工作,一方面加强首批进场人员的工作力度,拓展前期准备工作的范围,另一方面着手下一步的准备工作,为全面完成前期准备工作打下良好的基础
第三批施工人员及大型机械设备将在本投标人接到中标通知后的14天内抵达施工现场,本阶段进行的主要工作有:进一步加强施工便道的修整;设立施工作业的各种指示标志、安全标志,为主体工程的顺利进行创造必要条件

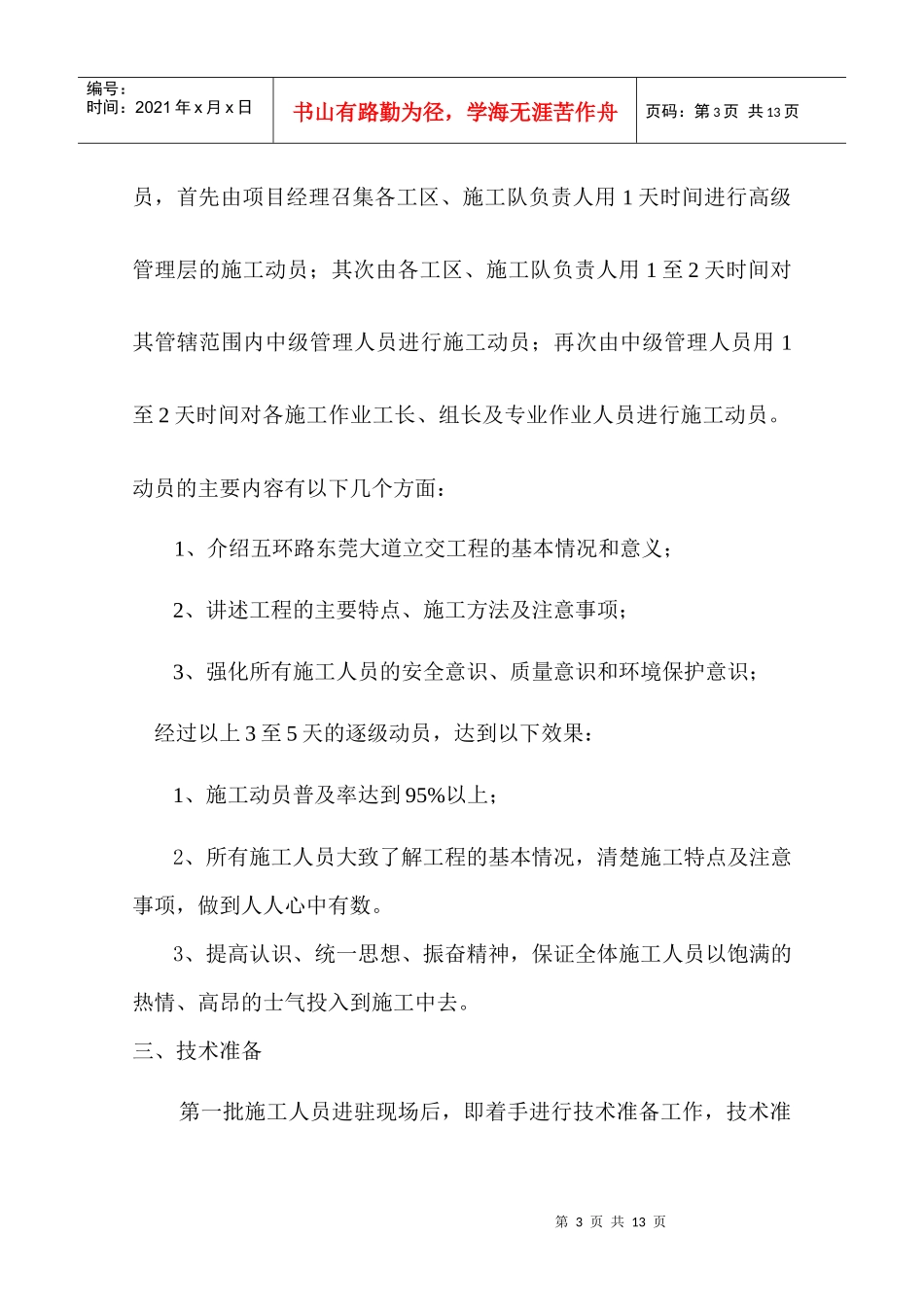

二、施工动员人员、设备进场后,将利用3至5天时间进行施工工前分层开工动第3页共13页第2页共13页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共13页员,首先由项目经理召集各工区、施工队负责人用1天时间
