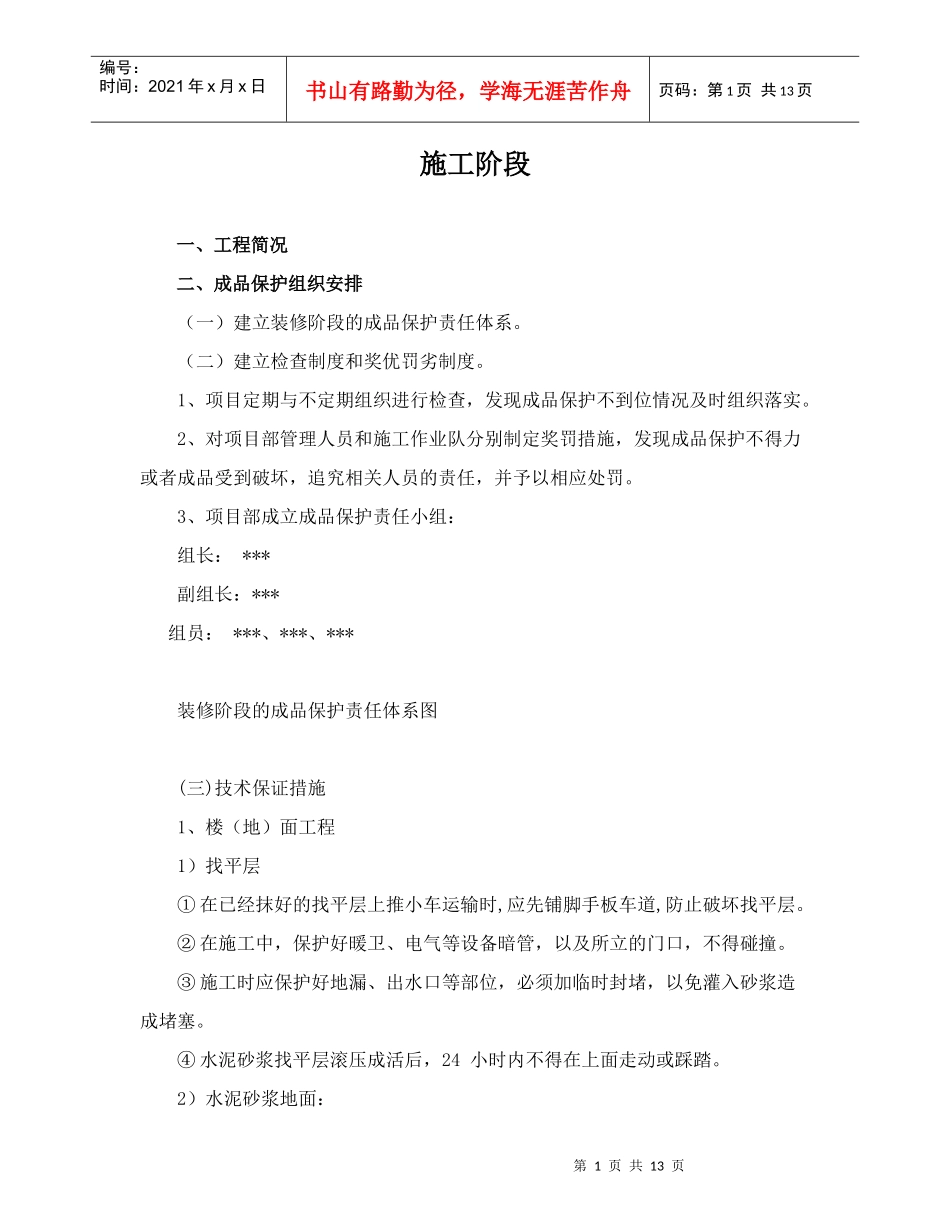

第1页共13页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共13页施工阶段一、工程简况二、成品保护组织安排(一)建立装修阶段的成品保护责任体系
(二)建立检查制度和奖优罚劣制度
1、项目定期与不定期组织进行检查,发现成品保护不到位情况及时组织落实
2、对项目部管理人员和施工作业队分别制定奖罚措施,发现成品保护不得力或者成品受到破坏,追究相关人员的责任,并予以相应处罚
3、项目部成立成品保护责任小组:组长:***副组长:***组员:***、***、***装修阶段的成品保护责任体系图(三)技术保证措施1、楼(地)面工程1)找平层①在已经抹好的找平层上推小车运输时,应先铺脚手板车道,防止破坏找平层
②在施工中,保护好暖卫、电气等设备暗管,以及所立的门口,不得碰撞
③施工时应保护好地漏、出水口等部位,必须加临时封堵,以免灌入砂浆造成堵塞
④水泥砂浆找平层滚压成活后,24小时内不得在上面走动或踩踏

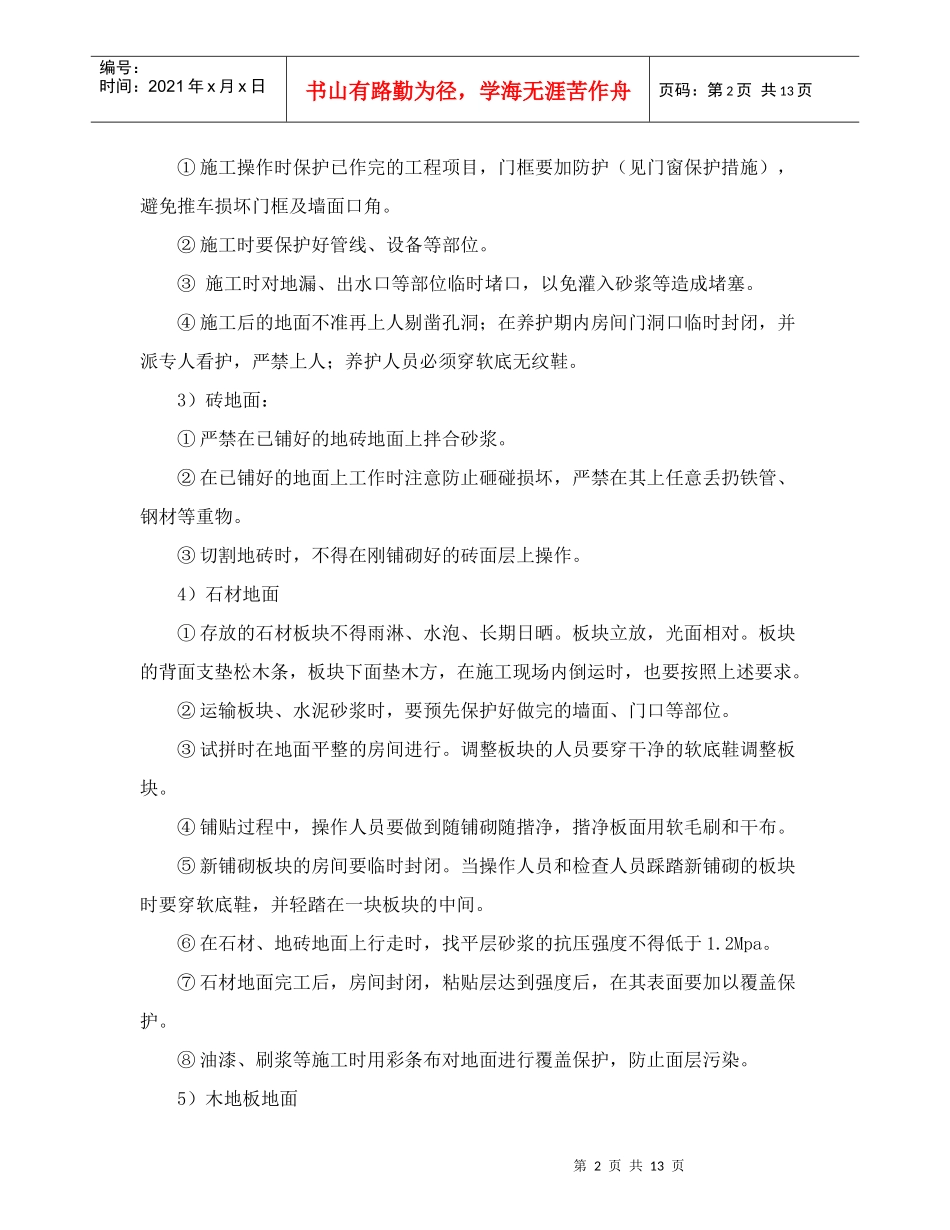

2)水泥砂浆地面:第2页共13页第1页共13页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共13页①施工操作时保护已作完的工程项目,门框要加防护(见门窗保护措施),避免推车损坏门框及墙面口角
②施工时要保护好管线、设备等部位
③施工时对地漏、出水口等部位临时堵口,以免灌入砂浆等造成堵塞
④施工后的地面不准再上人剔凿孔洞;在养护期内房间门洞口临时封闭,并派专人看护,严禁上人;养护人员必须穿软底无纹鞋
3)砖地面:①严禁在已铺好的地砖地面上拌合砂浆
②在已铺好的地面上工作时注意防止砸碰损坏,严禁在其上任意丢扔铁管、钢材等重物
③切割地砖时,不得在刚铺砌好的砖面层上操作
4)石材地面①存放的石材板块不得雨淋、水泡、长期日晒
板块立放,光面相对
板块的背面支垫松木条,板块下面垫木方,在施工现场内倒运时,也要按照上述要求
②运输板块、水泥砂浆时
