美好的明天word1施工组织设计工程项目:成渝线、内六线及枢纽各线大机捣固及后期跟进工程地点:内六线K0+000~K113+600成渝线K216+00~K505+000襄渝线K796+400~K837+500蔡东联络线K1+900-K18+741井歌联络线K3+100-K4+711施工等级:Ⅲ级线路编制:安全编制:线路复核:安全复核:线路技术科:安全调度科:主管技术段长:主管安全段长:段长:工务处:编制单位:重庆工务段施工单位:重庆工务段美好的明天word2编制日期:2010年12月大机捣固维修及后期跟进施工组织设计一、任务依据:根据路局安排,我段管内内六线、成渝线及枢纽各线正线进行大机捣固施工,为确保施工期间的行车安全和人身安全、作业质量和进度,按成都铁路局工函[2008]171号《成都铁路局大型养路机械综合维修作业管理实施细则》(试行)和《成都铁路局大型养路机械使用管理补充规则》(成铁工[2008]499号文件)要求,遵照《铁路线路修理规则》、《铁路工务安全规则》、铁道部《铁路营业线施工安全管理办法》(铁办〔2007〕186号文件)、《成都铁路局营业线施工及安全管理实施细则》(成铁运[2007]740号)规定编制
二、施工概况1、施工时间2011年1月1日-2011年12月31日2、施工里程:施工里程为成渝线K216+500~K505+000,内六线K0+000-K113+600,襄渝线K796+400-K837+500、蔡东联络线K1+900-K18+741、井歌联络线K3+100-K4+711进行大机捣固施工
3、施工项目:大型养路机械线路、道岔综合维修4、作业内容:大机起、拨、捣、稳定作业,道岔大机起、拨、捣作业,车间工区后期跟进
5、影响范围:影响封锁区段内设备6、列车运行条件:放行列车不限速,特殊情况下由施工负责人决定

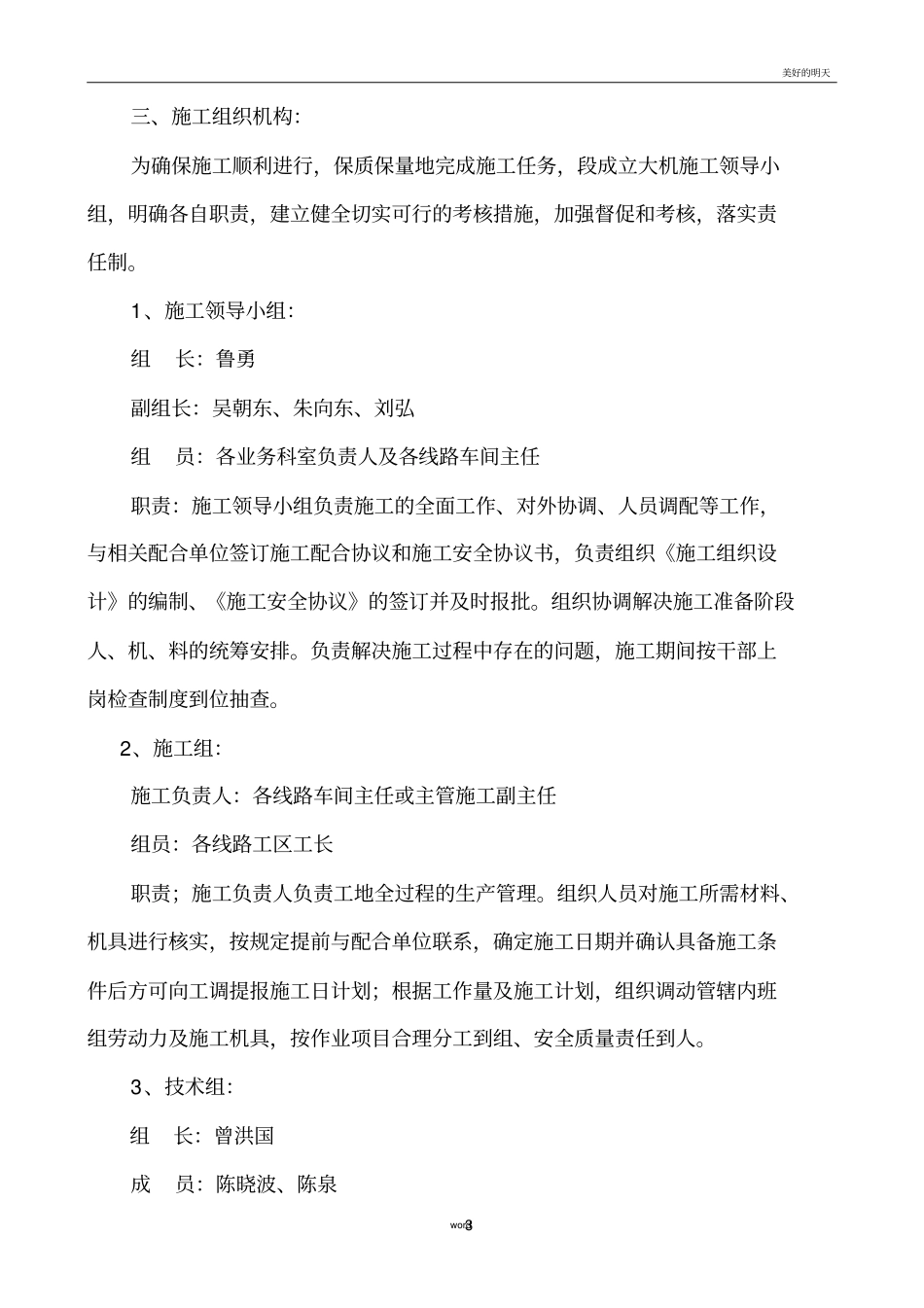

美好的明天word3三、施工组织机构:为
