第1页共57页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共57页目录第2页共57页第1页共57页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共57页第3页共57页第2页共57页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共57页第一章施工概要1

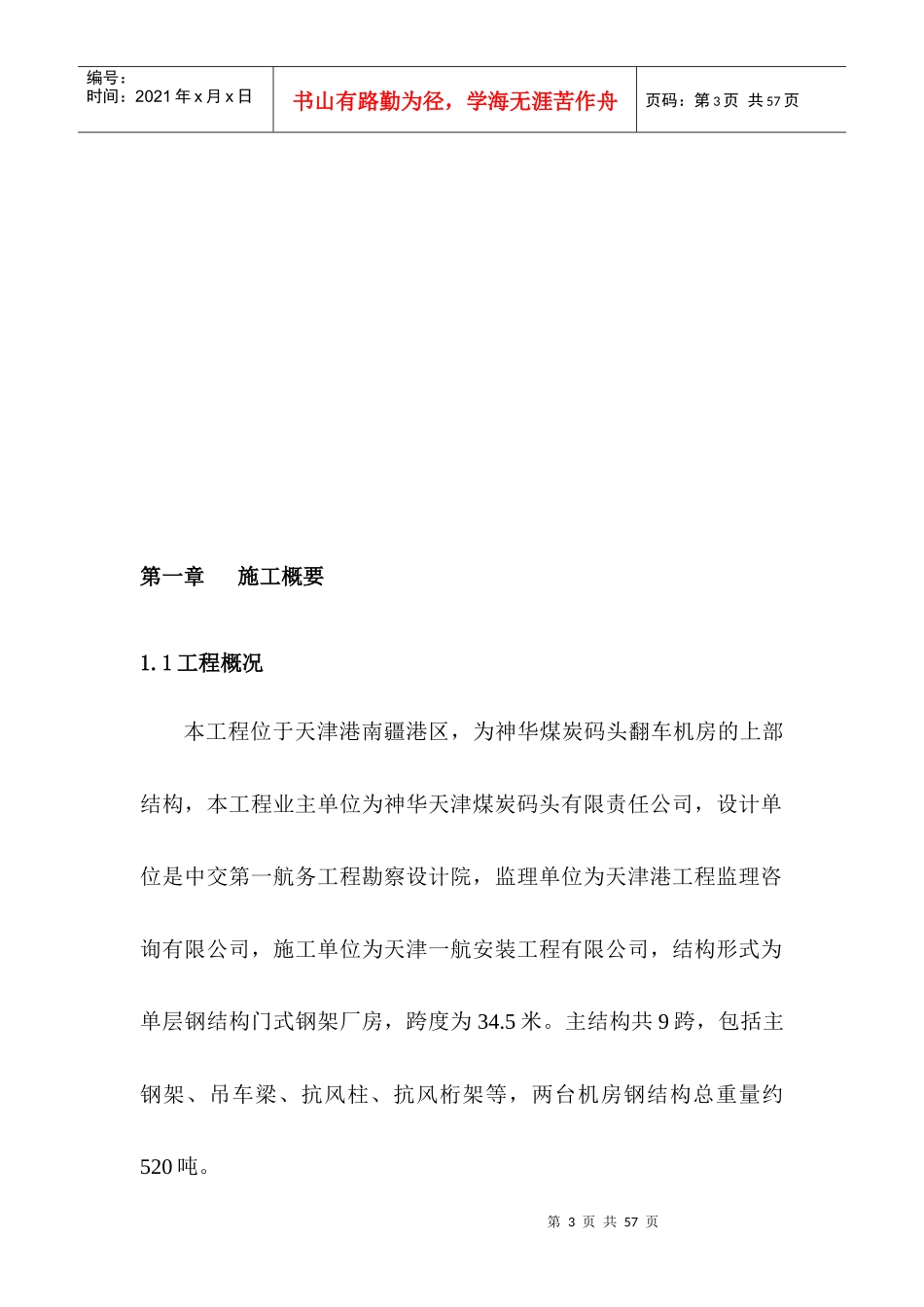

1工程概况本工程位于天津港南疆港区,为神华煤炭码头翻车机房的上部结构,本工程业主单位为神华天津煤炭码头有限责任公司,设计单位是中交第一航务工程勘察设计院,监理单位为天津港工程监理咨询有限公司,施工单位为天津一航安装工程有限公司,结构形式为单层钢结构门式钢架厂房,跨度为34
主结构共9跨,包括主钢架、吊车梁、抗风柱、抗风桁架等,两台机房钢结构总重量约520吨
第4页共57页第3页共57页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共57页1
2编制依据1
GB50205-2001《钢结构工程施工质量验收规范》2
JTJ280-2002《港口设备安装工程技术规范》3
JTJ244-95《港口设备安装工程质量检验评定标准》4
JGJ82-91《钢结构高强度螺栓连接的设计、施工及验收标准》5
JGJ81-2002《建筑钢结构焊接技术规程》第二章施工总体部署2
1施工准备1
在工程施工前,建立本项目的组织管理机构;组织施工人员进行图纸会审
(组织管理机构图附图2
组织施工管理人员编制分部分项划分、施工进度计划(附图2
2)焊接作业指导书、加工制作工艺卡、设计制作用于标准化生产所使用的各种胎具;对施工班组进行技术交底、安全交底及环境保护交底,掌握工作内容、施工程序、施工规范,掌握施工部位的技第5页共57页第4页共57页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第5页共57页术关键
