高压电杆保护方案电杆、管道的保护及工程施工重难点由于大溪沟龙家湾危改项目工期紧、地理位置特殊、周边影响大、渣土外运较难,且场地内现存多根高压线杆、给水管道、箱涵,施工中对该部分建(构)筑物的保护比较重要,我司通过现场查勘、商讨,决定采用以下方案,在保证安全施工的前提下,保质保量按时完成施工任务
具体方案如下:1、高压线杆的保护在场地南侧现存多根高压线杆,在工程施工前期不进行拆除,但为保证工期要求,对其周围部分土石方需提前开挖,所以需对此进行临时性保护,我司拟采取以下保护措施:(1)保证施工安全距离,在距离电线杆相应距离(视其情况现场确定)以内不进行动土施工,确保电线杆周围土体的稳定性
(2)加强监控量测
①在每根电线杆上设置观测点,施工中进行定时定期观察(沉降及水平位移),随着边坡开挖的深度逐渐加大监测频率
②通过沉降、水平位移数值,裂缝宽度变化及地下水位情况综合分析确定是否安全以及采取相应措施
③通过监测,若沉降幅度快,应立即停止开挖施工,立即采取在电线杆基础以外,压密注浆加固土体,具体加固深度由监测到的深层土体位移量最大点的深度加上3m来确定具体数值,然后再进行开挖施工
2、给水管道的保护施工场地北侧红线范围内存在一铸铁给水管道,施工前期需保证其正常使用,我司拟采取以下保护措施:对该管道所处施工区域采取分段跳槽开挖施工,既保证施工安全,又保证施工工期要求
对先行开挖段,在开挖后立即采取临时支护保护措施(由于后期还要对给水管道所占部分土体进行开挖,拟采用搭设管架对其进行临时加固保护措施,方便后期拆除后进行开挖施工),此方案即能保证安全施工要求,又能满足工期要求

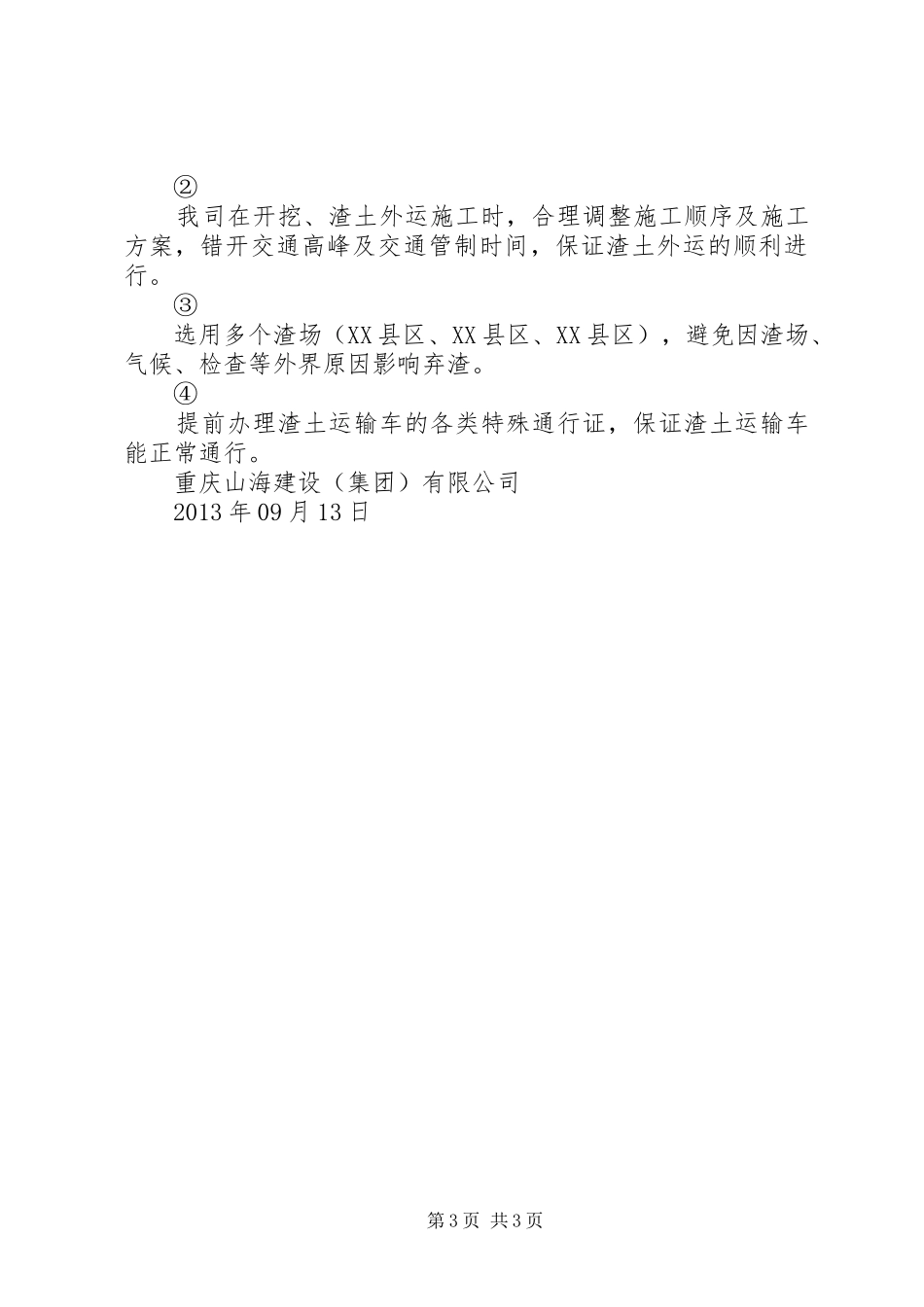

第1页共3页3、滨江路箱涵及给水管道的保护施工场地北侧红线范围内存在一箱涵及给水管道,施工前期需保证其正常使用,我司拟采取以下保护措施:在此段土石方开挖前,先进行保护,拟采用现场可利用条石施工隔离墙,防止落石等对该
