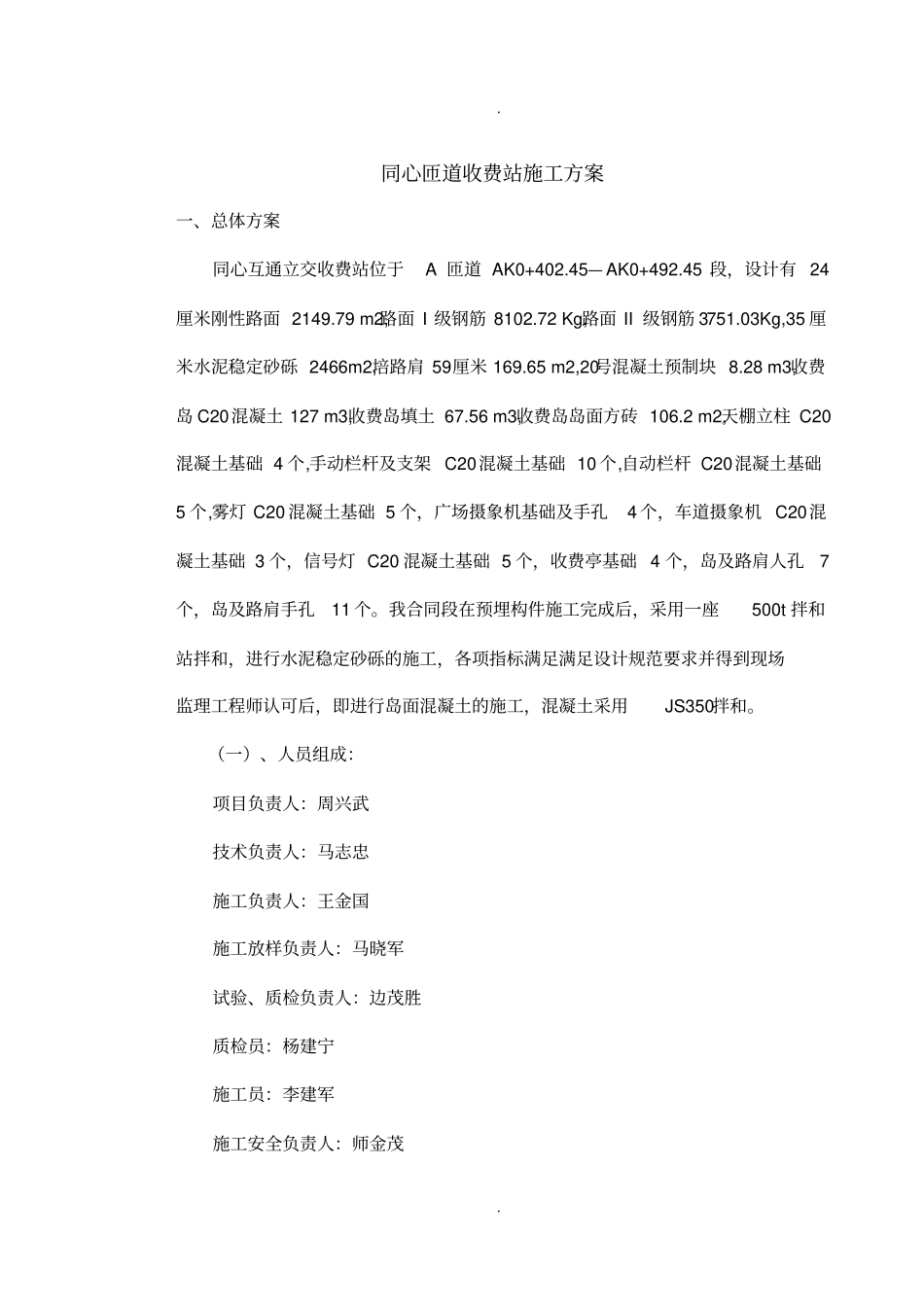

同心匝道收费站施工方案一、总体方案同心互通立交收费站位于A匝道AK0+402
45—AK0+492
45段,设计有24厘米刚性路面2149
79m2,路面I级钢筋8102
72Kg,路面II级钢筋3751
03Kg,35厘米水泥稳定砂砾2466m2,培路肩59厘米169
65m2,20号混凝土预制块8
28m3,收费岛C20混凝土127m3,收费岛填土67
56m3,收费岛岛面方砖106
2m2,天棚立柱C20混凝土基础4个,手动栏杆及支架C20混凝土基础10个,自动栏杆C20混凝土基础5个,雾灯C20混凝土基础5个,广场摄象机基础及手孔4个,车道摄象机C20混凝土基础3个,信号灯C20混凝土基础5个,收费亭基础4个,岛及路肩人孔7个,岛及路肩手孔11个
我合同段在预埋构件施工完成后,采用一座500t拌和站拌和,进行水泥稳定砂砾的施工,各项指标满足满足设计规范要求并得到现场监理工程师认可后,即进行岛面混凝土的施工,混凝土采用JS350拌和
(一)、人员组成:项目负责人:周兴武技术负责人:马志忠施工负责人:王金国施工放样负责人:马晓军试验、质检负责人:边茂胜质检员:杨建宁施工员:李建军施工安全负责人:师金茂

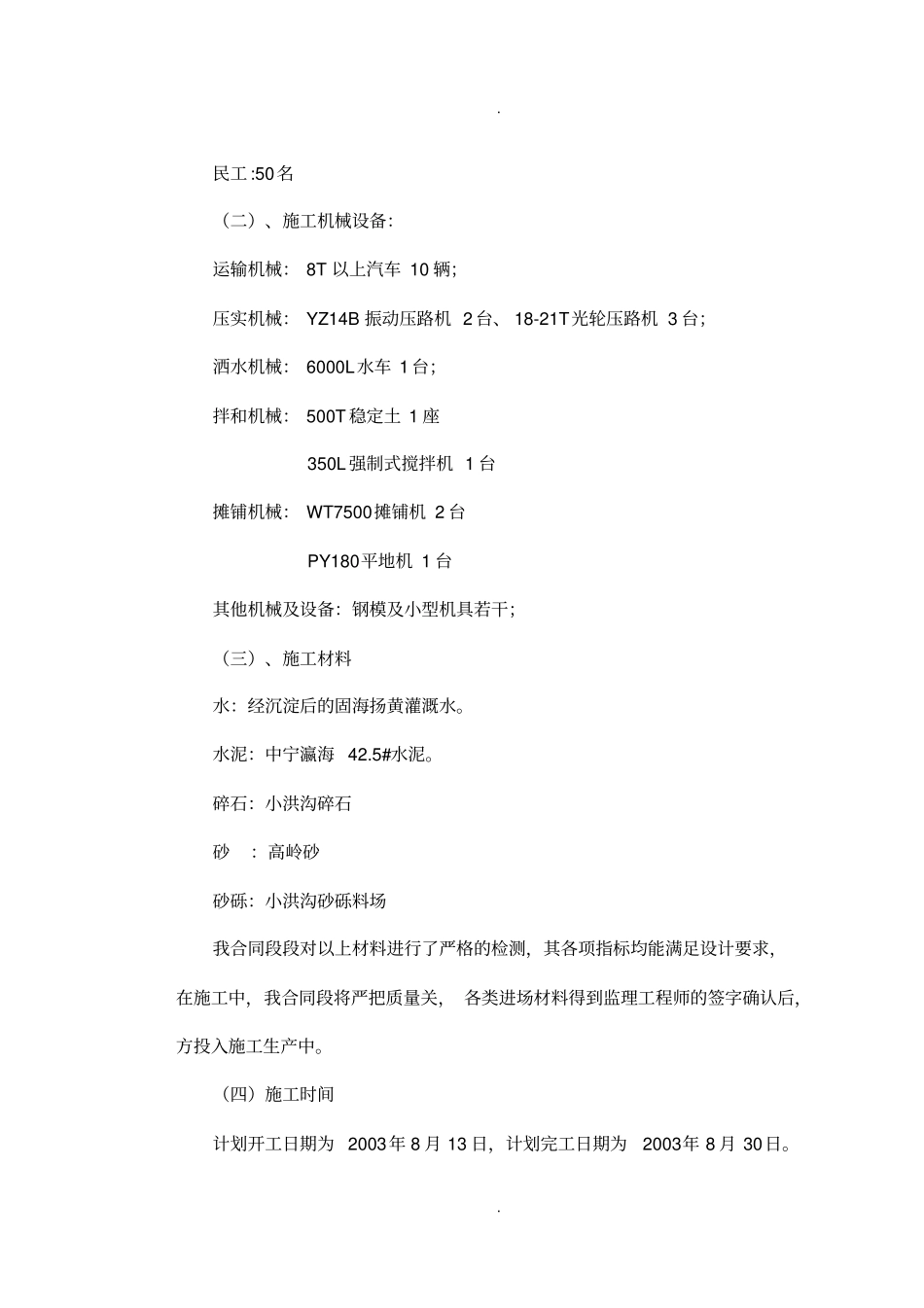

民工:50名(二)、施工机械设备:运输机械:8T以上汽车10辆;压实机械:YZ14B振动压路机2台、18-21T光轮压路机3台;洒水机械:6000L水车1台;拌和机械:500T稳定土1座350L强制式搅拌机1台摊铺机械:WT7500摊铺机2台PY180平地机1台其他机械及设备:钢模及小型机具若干;(三)、施工材料水:经沉淀后的固海扬黄灌溉水
水泥:中宁瀛海42
碎石:小洪沟碎石砂:高岭砂砂砾:小洪沟砂砾料场我合同段段对以上材料进行了严格的检测,其各项指标均能满足设计要求,在施工中,我合同段将严把质量关,各类进场材料得到监理工程师的签字确认后,方投入施工生产
