10KV变配电房施工技术方案1
工程概况本工程配电房(K1+T1)±0
000相当于绝对标高4
200m(黄海高程);配电房(T3)、配电房(T4),±0
000相当于绝对标高3
900m(黄海高程);结构体系:传达室:地上一层,框架结构,抗震等级三级
工程施工部署2
1施工准备施工准备工作的基本任务是:为安装工程的施工建立必要的管理、技术和物质条件,在项目经理部的统一协调下统筹安排施工现场、施工管理组织机构和施工力量
施工准备工作的主要内容为:安装工程项目组织机构的建立,建立健全各项管理制度和管理工作程序,技术准备,劳动组织准备,施工机具准备,工程材料(设备)准备,施工现场准备

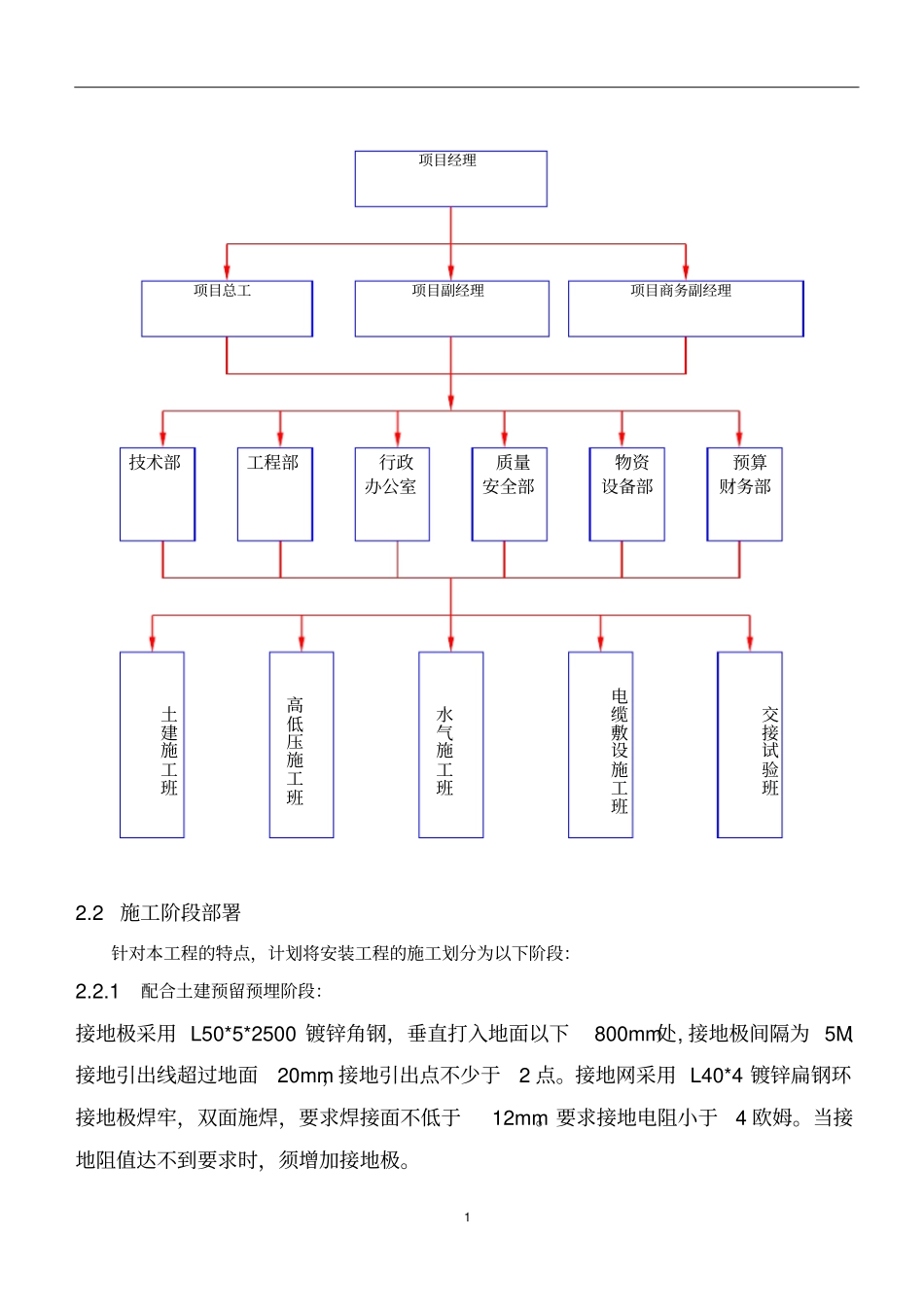

1项目组织机构的建立由公司统一安排进入本工程的项目管理人员,组成安装工程项目经理部,负责安装工程的施工管理
安装工程项目经理部在公司总部的领导下,充分发挥企业的整体优势和专业承包管理的综合能力
2建立健全各项管理制度建立健全项目的各项管理制度是保证各项施工活动有序、顺利进行的基础
依照公司的《质量保证手册》和质量体系程序文件的规定,必须建立各项管理制度
3主要管理工作程序制定各项管理工作程序,确保各项管理工作有条不紊
各项管理工作程序的执行应该落实责任部门和责任人员,明确执行过程和执行结果的纪录
建立施工进度计划管理程序、分项工程质量管理程序、不合格品(项)控制程序、工程材料管理程序、工程设备管理程序、甲供设备管理程序、甲控乙供设备管理程序、半成品、成品保护程序、工程交(竣)工资料管理程序等各项管理次序
2施工阶段部署针对本工程的特点,计划将安装工程的施工划分为以下阶段:2
1配合土建预留预埋阶段:接地极采用L50*5*2500镀锌角钢,垂直打入地面以下800mm处,接地极间隔为5M、接地引出线超过地面20mm,接地引出点不少于2点
接地网采用L40*4镀锌扁
