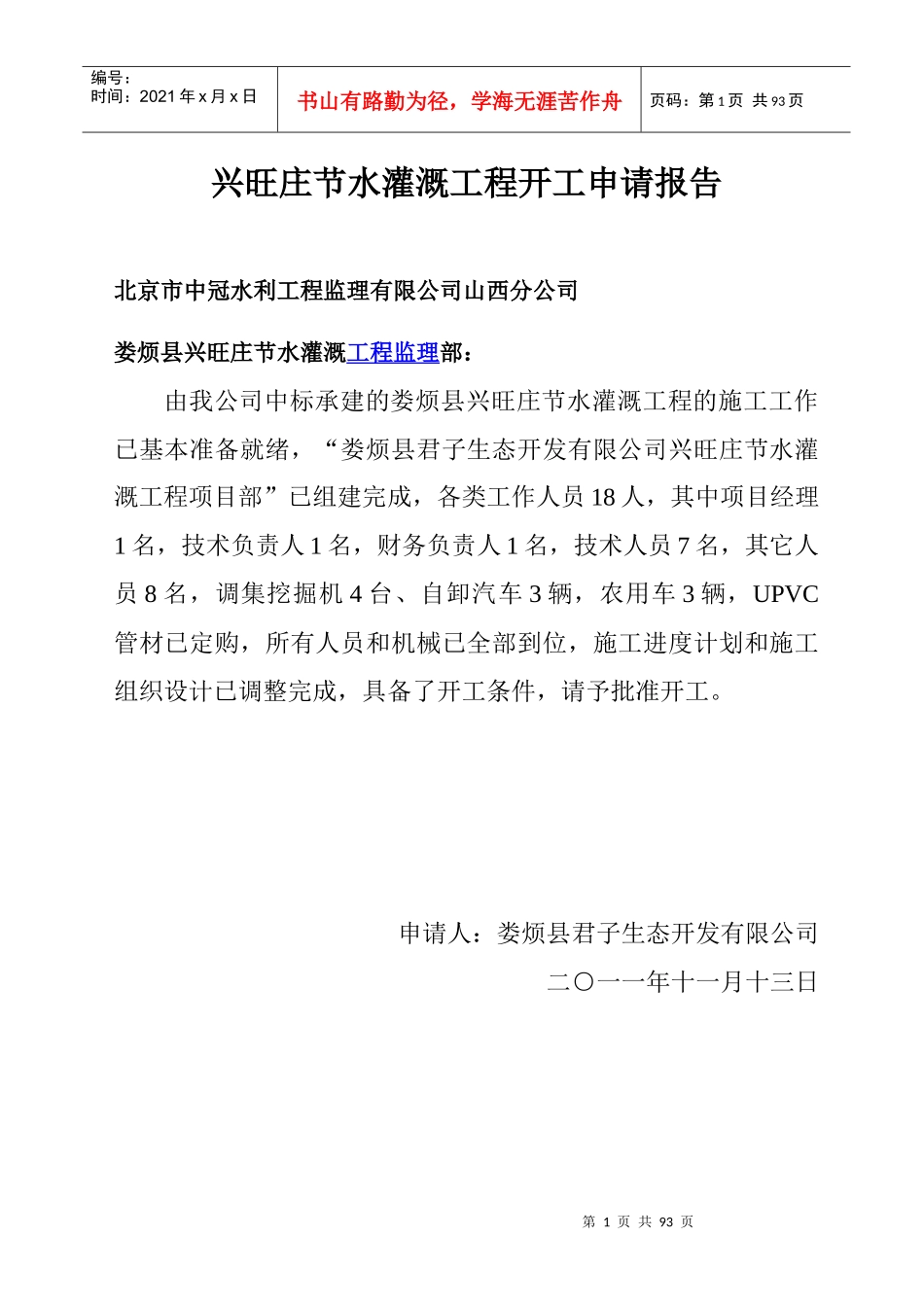

第1页共93页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共93页兴旺庄节水灌溉工程开工申请报告北京市中冠水利工程监理有限公司山西分公司娄烦县兴旺庄节水灌溉工程监理部:由我公司中标承建的娄烦县兴旺庄节水灌溉工程的施工工作已基本准备就绪,“娄烦县君子生态开发有限公司兴旺庄节水灌溉工程项目部”已组建完成,各类工作人员18人,其中项目经理1名,技术负责人1名,财务负责人1名,技术人员7名,其它人员8名,调集挖掘机4台、自卸汽车3辆,农用车3辆,UPVC管材已定购,所有人员和机械已全部到位,施工进度计划和施工组织设计已调整完成,具备了开工条件,请予批准开工

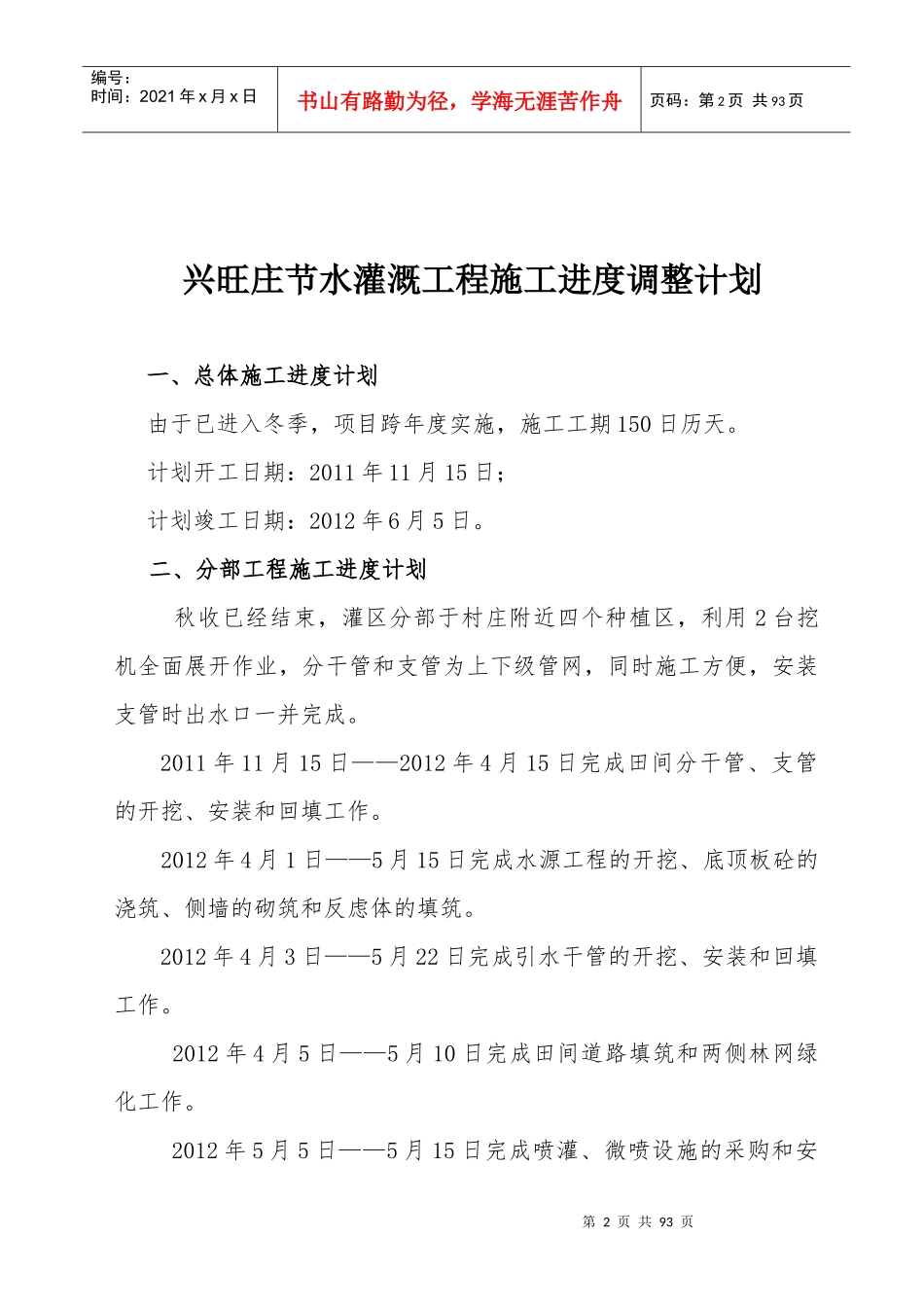

申请人:娄烦县君子生态开发有限公司二○一一年十一月十三日第2页共93页第1页共93页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共93页兴旺庄节水灌溉工程施工进度调整计划一、总体施工进度计划由于已进入冬季,项目跨年度实施,施工工期150日历天
计划开工日期:2011年11月15日;计划竣工日期:2012年6月5日
二、分部工程施工进度计划秋收已经结束,灌区分部于村庄附近四个种植区,利用2台挖机全面展开作业,分干管和支管为上下级管网,同时施工方便,安装支管时出水口一并完成
2011年11月15日——2012年4月15日完成田间分干管、支管的开挖、安装和回填工作
2012年4月1日——5月15日完成水源工程的开挖、底顶板砼的浇筑、侧墙的砌筑和反虑体的填筑
2012年4月3日——5月22日完成引水干管的开挖、安装和回填工作
2012年4月5日——5月10日完成田间道路填筑和两侧林网绿化工作

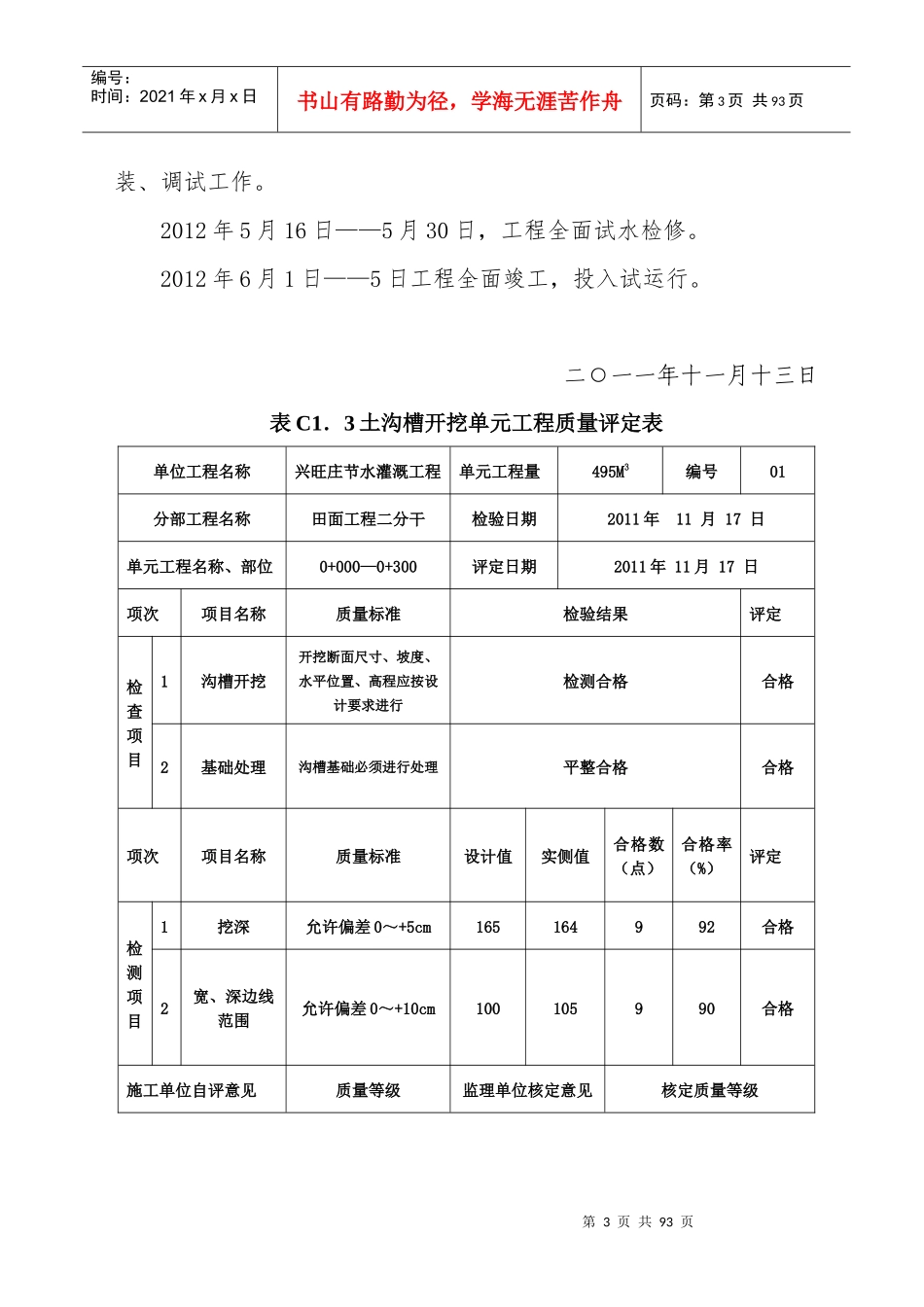

2012年5月5日——5月15日完成喷灌、微喷设施的采购和安第3页共93页第2页共93页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共93页装、调试工作
