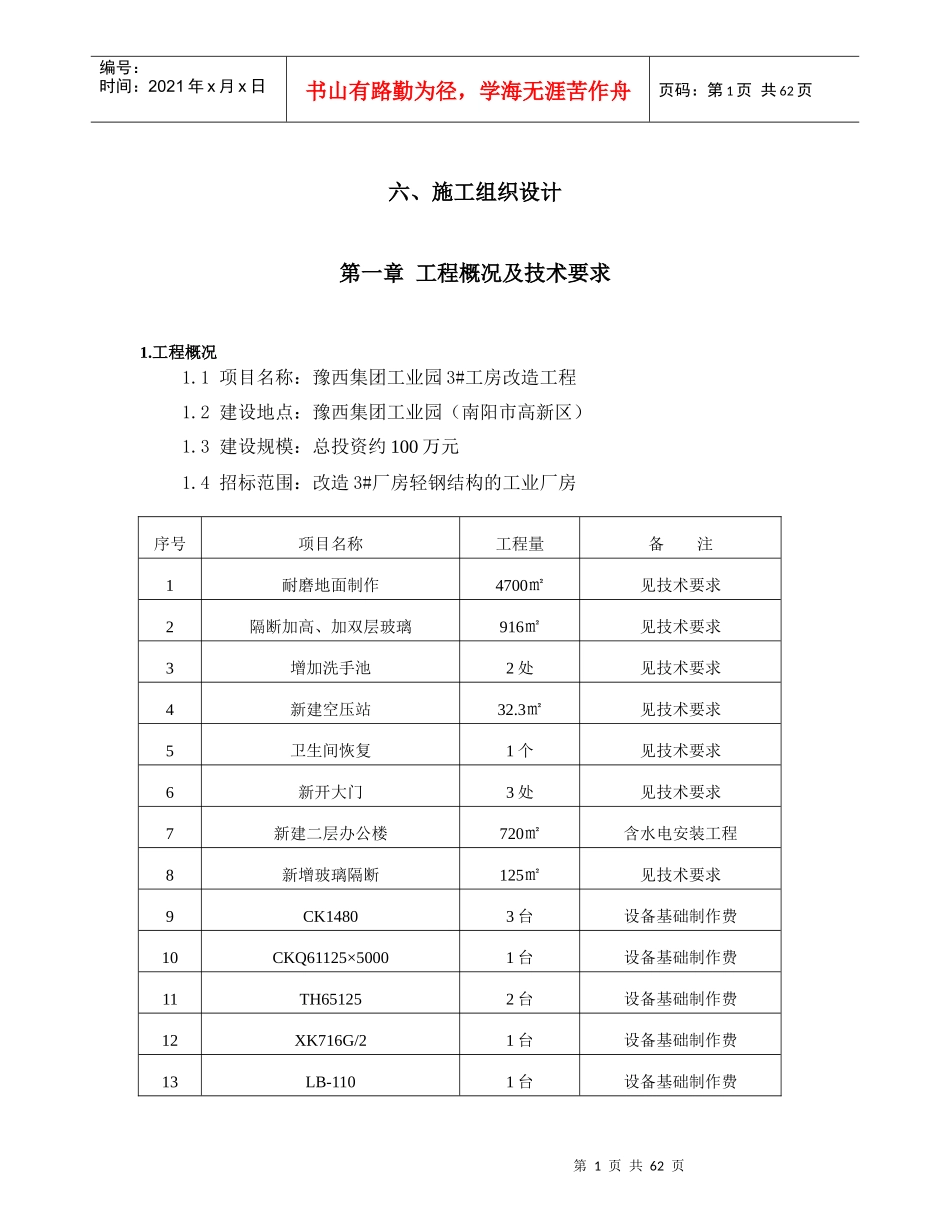

第1页共62页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共62页六、施工组织设计第一章工程概况及技术要求1.工程概况1.1项目名称:豫西集团工业园3#工房改造工程1.2建设地点:豫西集团工业园(南阳市高新区)1.3建设规模:总投资约100万元1.4招标范围:改造3#厂房轻钢结构的工业厂房序号项目名称工程量备注1耐磨地面制作4700㎡见技术要求2隔断加高、加双层玻璃916㎡见技术要求3增加洗手池2处见技术要求4新建空压站32.3㎡见技术要求5卫生间恢复1个见技术要求6新开大门3处见技术要求7新建二层办公楼720㎡含水电安装工程8新增玻璃隔断125㎡见技术要求9CK14803台设备基础制作费10CKQ61125×50001台设备基础制作费11TH651252台设备基础制作费12XK716G/21台设备基础制作费13LB-1101台设备基础制作费第2页共62页第1页共62页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共62页2.技术要求2.1、耐磨地面制作:水洗清污;地坪凿毛;水泥素浆结合层;50mm厚C25细石混凝土找平;直径4mm的钢筋网片;6、彩色金刚砂耐磨地坪。2.2、隔断加高:暂按490㎡报价,采用灰白色0.5/0.4夹芯板,夹层为岩棉材料;双层玻璃:暂按426㎡报价,利用原分隔框,内加衬条增加复层玻璃(厚度5mm)。2.3、新建空压站:暂按4240mm×7620mm考虑,采用砖混结构,屋面采用75mm夹芯板,夹层为岩棉材料,高度参考现有空压站高度,门1樘,采用夹芯板(岩棉夹层)制作,尺寸为2m×2m;窗户2樘,采用塑钢窗,尺寸为1.5m×1.5m。2.4、新开大门:2.7m×3m2处,1.25m×2m1处,均采用夹芯板(夹层为岩棉)制作;2.5、新建二层办公楼(含水电安装):总建筑面积暂按720㎡考虑,标高及样式参考该厂房C区已建的二层办公楼,采用轻钢立柱,楼层采用钢结构楼承板。其中A区中的一楼及二楼办公区域要求为透明玻璃墙壁,具体要求:A区、B区围护结构砌砖墙1.2m高,A区西侧墙体1.2m以上采用透明玻璃封闭,其他隔墙均采用50mm厚夹芯板(岩棉夹层)0.5/0.4制作,屋面采用夹芯彩板(岩棉夹层)封闭。2.6、新增玻璃隔断暂按125㎡考虑,塑钢结构,单层玻璃(5mm厚)。2.7、所有设备基础均提供电子版,不再提供纸质版。2.8、注意:请投标单位根据招标单位的要求设计二层办公楼建筑安装图纸,并在投标报价中充分考虑设计费,中标单位负责竣工图的编制工作;卫生间恢复和增加洗手池暂按14000元进行报价,工程完工后据实结算;2.9、该改造工程涉及土建、安装、钢结构、玻璃幕墙、装饰装修等专业,各工种施工时应密切配合,根据工艺和各专业提出的要求做好预留、预埋工作,并应对预留洞、预埋件、预埋管等位置尺寸核对无误经现场代表签字后方可进行施工。第3页共62页第2页共62页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共62页第二章组织机构设置、管理人员配置2.1组织管理机构2.1.1项目部的组成我们按项目法施工的原则,选派具有较强同类工程施工经验、精干得力的人员组成合格的项目班子进驻现场,代表本企业全面履行总承包合同,承担该工程的施工管理。项目管理人员的配备原则为:年富力强、精力充沛,并具有吃苦耐劳精神;工作扎实、专业精通,有较多技术和项目管理经验。项目工程师:彭建军材料员:尚帅林预算员:曹勇智样工地质量员:尉进文工地资料员:武华东土建施工员:徐晓峰安全员:张媛全员项目经理:贾宇宝施工班组第4页共62页第3页共62页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共62页3.1.2项目部人员专业构成1、项目部的管理人员均为我公司的管理人员,项目经理和施工员等项目部人员为土建专业、其中包括部分水电专业。2、项目部的各工种人员均为我公司的基本专业施工班组。3.2项目经理部岗位责职项目经理部在项目经理的领导下,作为本项目管理的组织结构,全面负责本项目从开工到竣工全过程的生产、经营、技术和质量管理,是我公司派驻在“XX工业厂房(联合)有限公司生产厂房工程”上的代理,对作业层负有管理与服务的职能。代表公司履行对顾客的承包合约,对发行合约负直接责任,执行公司质量方针,实现质量目标;组织实施公司质...
