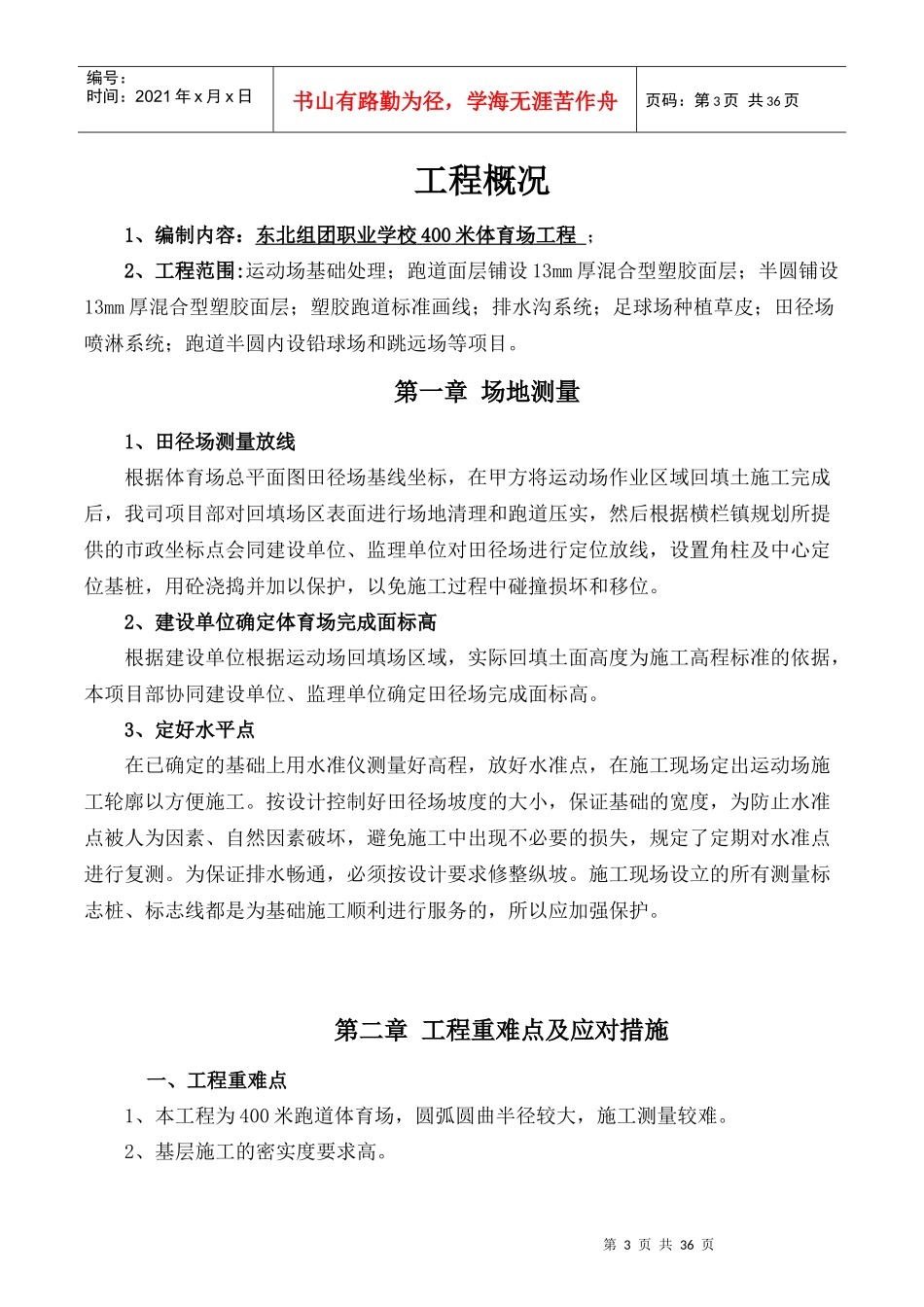

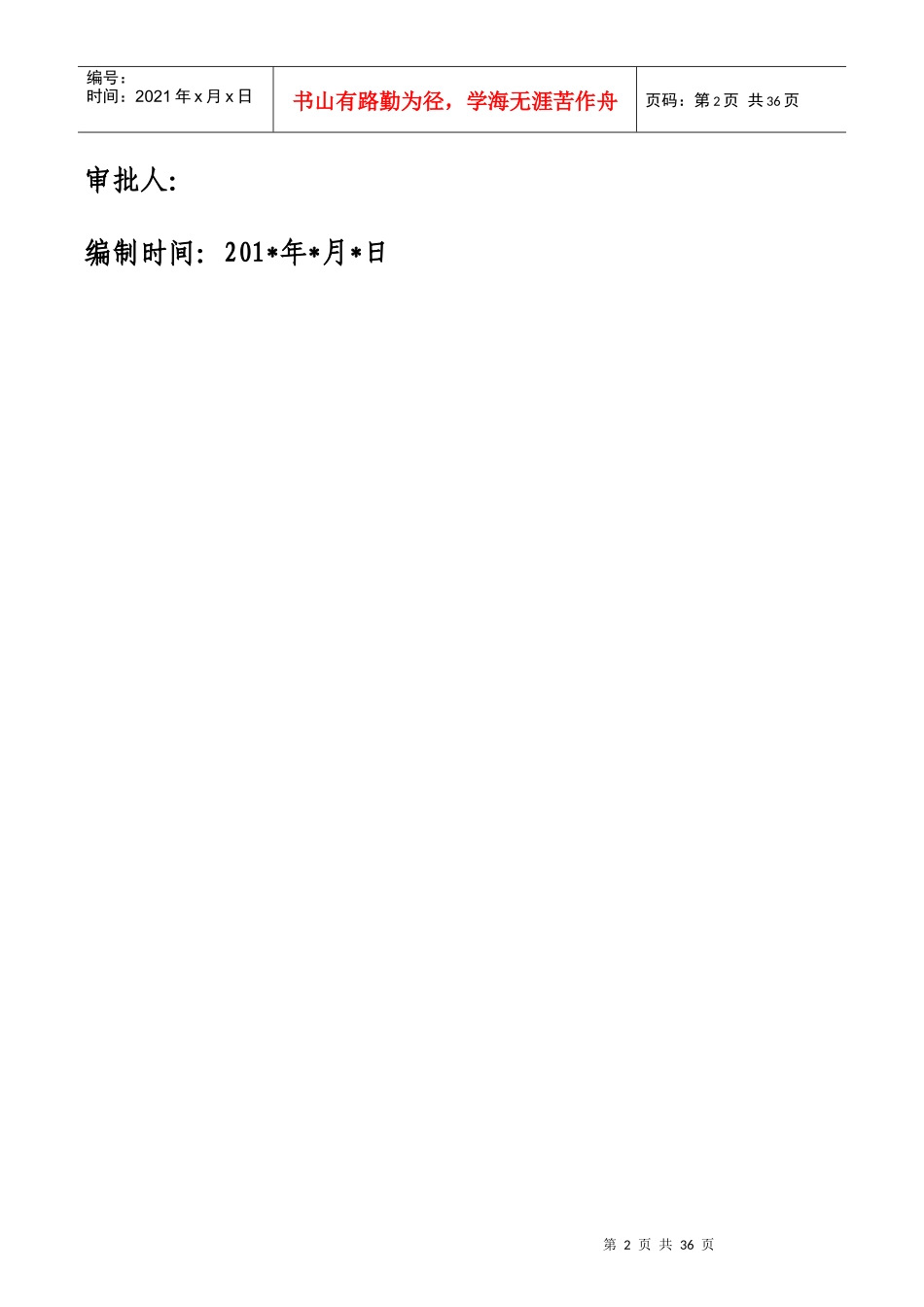

第1页共36页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共36页东北组团职业学校建设工程塑胶型运动场施工方案编制单位:建筑集团有限公司编制人:陈**第2页共36页第1页共36页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共36页审批人:编制时间:201*年*月*日第3页共36页第2页共36页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共36页工程概况1、编制内容:东北组团职业学校400米体育场工程;2、工程范围:运动场基础处理;跑道面层铺设13mm厚混合型塑胶面层;半圆铺设13mm厚混合型塑胶面层;塑胶跑道标准画线;排水沟系统;足球场种植草皮;田径场喷淋系统;跑道半圆内设铅球场和跳远场等项目。第一章场地测量1、田径场测量放线根据体育场总平面图田径场基线坐标,在甲方将运动场作业区域回填土施工完成后,我司项目部对回填场区表面进行场地清理和跑道压实,然后根据横栏镇规划所提供的市政坐标点会同建设单位、监理单位对田径场进行定位放线,设置角柱及中心定位基桩,用砼浇捣并加以保护,以免施工过程中碰撞损坏和移位。2、建设单位确定体育场完成面标高根据建设单位根据运动场回填场区域,实际回填土面高度为施工高程标准的依据,本项目部协同建设单位、监理单位确定田径场完成面标高。3、定好水平点在已确定的基础上用水准仪测量好高程,放好水准点,在施工现场定出运动场施工轮廓以方便施工。按设计控制好田径场坡度的大小,保证基础的宽度,为防止水准点被人为因素、自然因素破坏,避免施工中出现不必要的损失,规定了定期对水准点进行复测。为保证排水畅通,必须按设计要求修整纵坡。施工现场设立的所有测量标志桩、标志线都是为基础施工顺利进行服务的,所以应加强保护。第二章工程重难点及应对措施一、工程重难点1、本工程为400米跑道体育场,圆弧圆曲半径较大,施工测量较难。2、基层施工的密实度要求高。第4页共36页第3页共36页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共36页3、跑道基础施工工序较多,施工质量要求高。4、体育场作业区域为新回填土区,回填土层厚,压实效果不佳均对田径场施工质量造成一定影响。二、应对措施1、本工程测量放线采用一台J2激光经纬仪和100m的钢卷尺,组建三人测量小组施测,确保准确。2、采用18T振动压路机分层碾压密实。3、根据进度计划的要求合理安排各工序的穿插,采用网络技术控制各工序的完成情况;对施工全过程进行信息化管理,建立工期控制领导小组,分析原因,改进施工方法,确保顺利完成。4、严格按安全文明施工标准进行管理,全封闭施工,创文明工地第三章施工目标本工程采用项目经理负责制,认真贯彻执行公司“科学管理、精心施工、确保质量、优质服务。”的质量方针,优化调配施工技术力量、设备、材料以及资金等,采用先进、成熟的施工工艺和有效的科学管理体制,确保优质快速完成本工程,充分实现企业的经营目标和建设方的期望、需求。从而我们制定了以下各项管理目标。一、工程质量目标施工中严格按照建设方的有关要求和国家有关规范、规程、标准组织施工和公司的GB/T19002-ISO9002标准建立的质量保证模式进行质量监控,以质量求速度,以质量求效益,以工作质量保证工序质量,上道工序不合格决不允许下道工序施工,严格执行“三检制”,从而保证按照国家标准的要求一次性交验达到优良标准。第5页共36页第4页共36页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第5页共36页施工中采用,严格按照施工图和有关规范、规程、技术标准、强制性条文组织施工和质量监控,工程项目一次性验收合格。二、工期目标结合本工程实际情况和施工条件,根据我司的管理能力,技术水平、设备物资状况和类似工程的施工经验,在保证质量、安全、文明施工的前提下,在确保质量、安全文明施工的前提下,按建设方和使用方的工期要求完成本工程的建设任务。三、安全文明施工目标按照《建筑施工安全检查标准》、《建筑机械使用安全技术规程》、《施工现场临时用电安全技术规范》的规定实现现场达标,杜绝死亡、重伤事故和重大...
