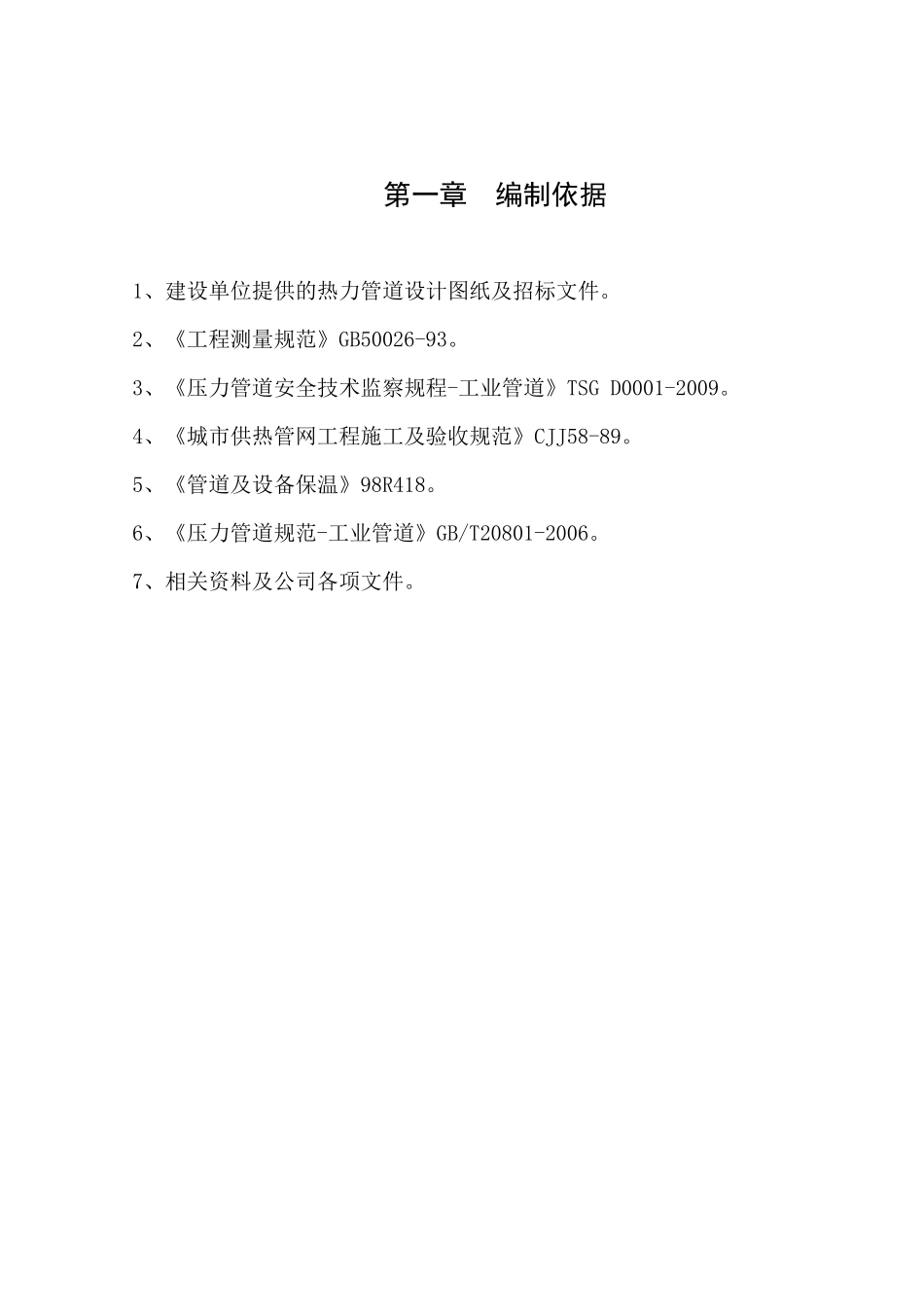

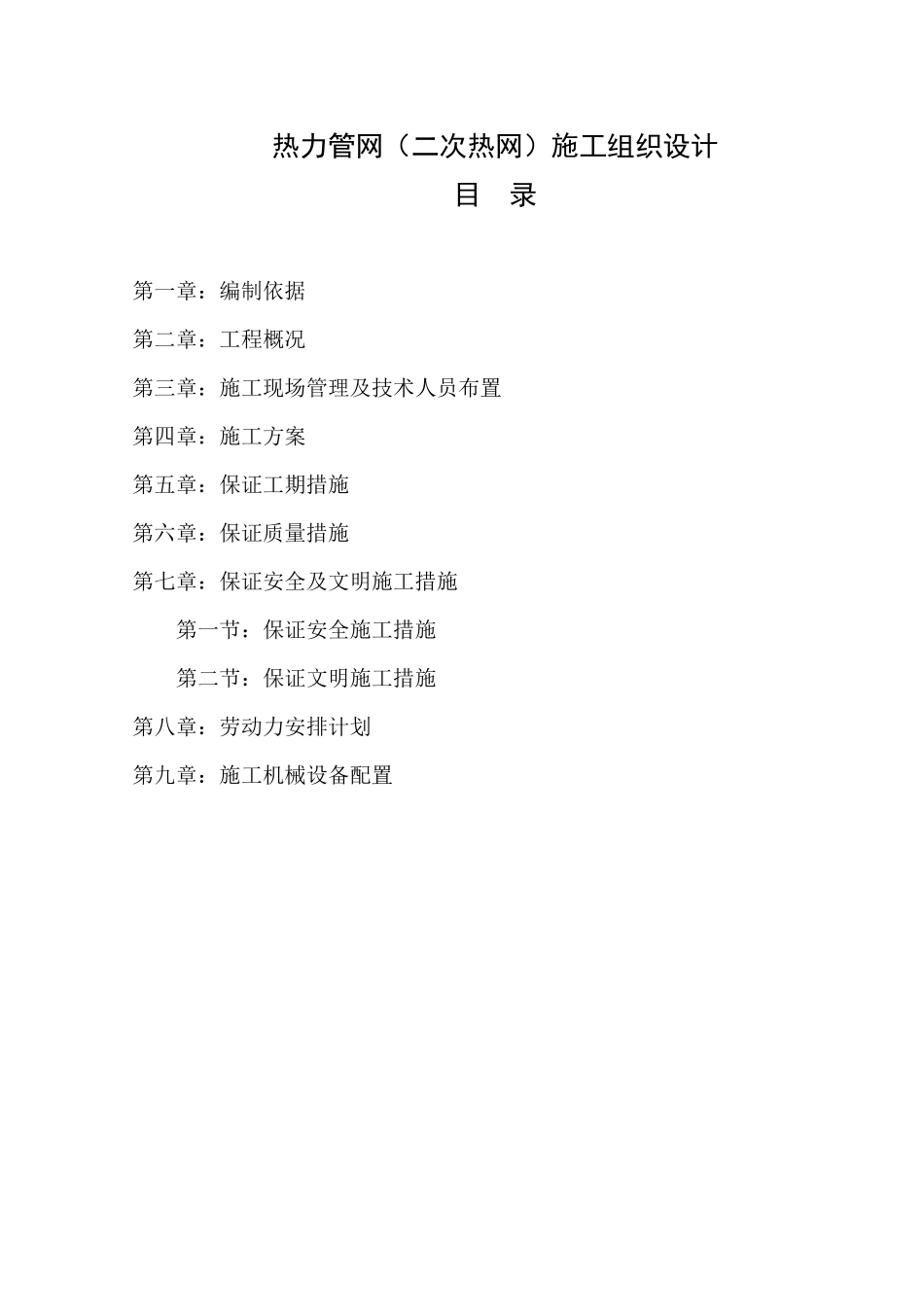

热力管网(二次热网)施工组织设计目录第一章:编制依据第二章:工程概况第三章:施工现场管理及技术人员布置第四章:施工方案第五章:保证工期措施第六章:保证质量措施第七章:保证安全及文明施工措施第一节:保证安全施工措施第二节:保证文明施工措施第八章:劳动力安排计划第九章:施工机械设备配置第一章编制依据1、建设单位提供的热力管道设计图纸及招标文件
2、《工程测量规范》GB50026-93
3、《压力管道安全技术监察规程-工业管道》TSGD0001-2009
4、《城市供热管网工程施工及验收规范》CJJ58-89
5、《管道及设备保温》98R418
6、《压力管道规范-工业管道》GB/T20801-2006
7、相关资料及公司各项文件
第二章工程概况一
施工现场条件该工程交通便利,沿线施工单位较多,施工中要与相关单位做好协调配合工作,并做好环保与安全工作,避免给沿线造成不便
施工时注意管线,应先调查清楚并与管理单位联系,严禁破坏管线
工程设计内容1、基础采用C30砼,底板采用C30砼,预制盖板采用C30砼
2、砼浇筑采用机械振捣密实,并在浇筑完成12小时内加以覆盖浇水养护
3、基础、底板所用钢筋均为HRB335,且钢筋的砼保护层厚度:基础:30mm;盖板:35mm;底板:40mm
4、支座焊接方式为手工电弧焊,焊条采用J422型,焊缝高度不得低于最小焊件的厚度,且焊缝表面应完整,高度不应低于母材表面,并于母材圆滑过渡
5、盖板的砼强度大道100%时,才可受力使用
检查井与井盖板之间的安装缝隙及盖板与井壁之间的缝隙均用防水砂浆充填密实,以防渗漏
工程概况共分为一个标段:G39——G51间蒸汽管道安装
1、管道敷设方式管道敷设方式为直埋敷设
直埋管道采用钢套钢管道,外护管为钢管,外做加强防腐层
2、钢管材质:DN≥200全部采用Q235B双面埋弧焊螺旋缝电焊钢管,DN<200全部
