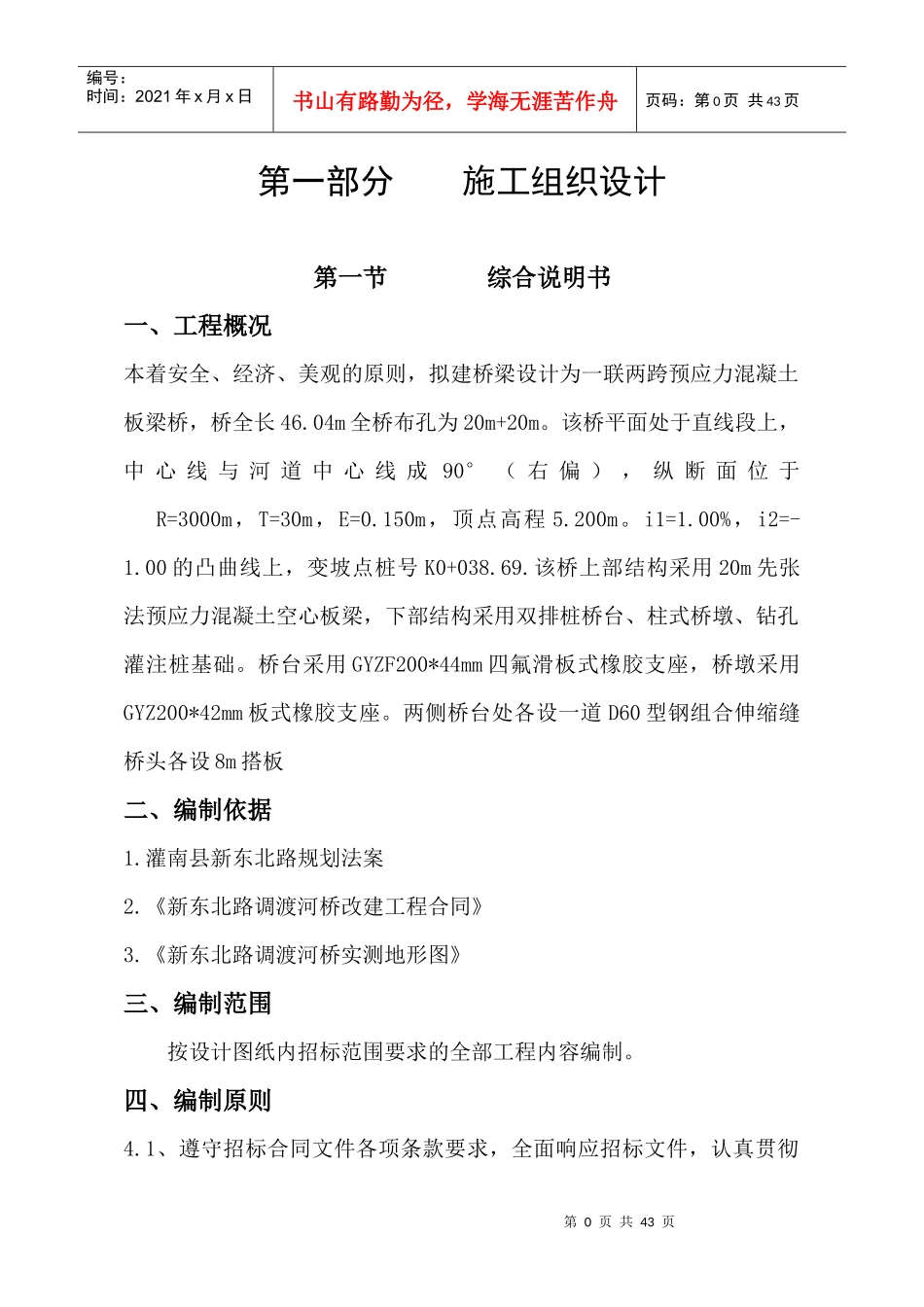

第0页共43页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第0页共43页第一部分施工组织设计第一节综合说明书一、工程概况本着安全、经济、美观的原则,拟建桥梁设计为一联两跨预应力混凝土板梁桥,桥全长46.04m全桥布孔为20m+20m。该桥平面处于直线段上,中心线与河道中心线成90°(右偏),纵断面位于R=3000m,T=30m,E=0.150m,顶点高程5.200m。i1=1.00%,i2=-1.00的凸曲线上,变坡点桩号K0+038.69.该桥上部结构采用20m先张法预应力混凝土空心板梁,下部结构采用双排桩桥台、柱式桥墩、钻孔灌注桩基础。桥台采用GYZF200*44mm四氟滑板式橡胶支座,桥墩采用GYZ200*42mm板式橡胶支座。两侧桥台处各设一道D60型钢组合伸缩缝桥头各设8m搭板二、编制依据1.灌南县新东北路规划法案2.《新东北路调渡河桥改建工程合同》3.《新东北路调渡河桥实测地形图》三、编制范围按设计图纸内招标范围要求的全部工程内容编制。四、编制原则4.1、遵守招标合同文件各项条款要求,全面响应招标文件,认真贯彻第1页共43页第0页共43页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共43页业主或监理工程师的指示和要求。4.2、严格遵守招标合同文件明确的设计规范、施工规范和质量评定与验收标准。4.3、坚持技术先进性、科学合理性、经济适用性、安全可靠性与实事求是相结合的原则。4.4、自始至终对施工现场坚持实施全员、全方位、全过程严密监控、动静结合、科学管理的原则。4.5实施项目法管理,通过对技术、方案、劳务、设备、材料、资金、信息、时间与空间条件的优化处置,实现工期、成本、质量及社会信誉的预期目标效果。4.6、合理安排施工顺序,做到布局合理、突出重点、全面展开平行流水作业、科学组织、均衡生产,以保证施工连续均衡地进行。4.7、尊重和保护工程施工所在地民众多年来形成的民俗民情和行为准则。4.8、强化精品意识,以“视昨天为落后,视精品为合格”的精神为指导,努力使本工程达到质量优异、棱角分明、线条流畅、外观整洁。向业主及市民交付一个精品工程。4.9、一切忠实于业主,听从服务于业主,言必行,行必果。第2页共43页第1页共43页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共43页第二节施工总体部署一、施工组织管理机构通过我公司有关技术和施工人员认真研究设计文件和资料,结合现场情况,针对工程特点,成立施工项目部。配置专用机械设备、专业的技术人员和有丰富施工经验且能吃苦耐劳的队伍,以先进的技术和高度负责的态度参与工程施工阶段的建设与管理。拟承包本合同工程施工的组织机构图项目经理项目副经理设备物资部桁架梁加工厂工程计划部技术质量部经营合同部项目办公室桥台基础施工队桁架桥吊装组项目技术负责人第3页共43页第2页共43页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共43页二、劳动力及施工机械安排1.1、投入本工程的人员:管理人员:项目经理项目技术负责人其他管理人员配备详见《项目管理机构配备情况表》。各工种作业人员配备详见《劳动力计划表》。第4页共43页第3页共43页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共43页(2)劳动力计划表工程名称:灌南县新东路调渡河桥工程单位:人工种按工程施工阶段投入劳动力情况电工2测量2化验3机械维修2木工3焊工4钢筋工4模板工4普工10合计92注:1、投标人应按所列格式提交分包人在内的估计的劳动力计划表。2、本计划表是以每班八小时工作制为基础编制的。第5页共43页第4页共43页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第5页共43页(1)拟投入的主要施工机械设备表工程名称:灌南县新东路调渡河桥工程序号机械或设备名称规格型号数量国别产地制造年份额定功率(KW)生产能力用于施工部位备注1装载机ZL402台厦门20111152m3桥台基础2挖掘机CAT3252台美国20121801.5m3桥台基础5钢筋切割机GQ50A1台苏州20115钢筋加工6钢筋调直机GT4/141台洛阳20114钢筋加工7钢筋弯曲机GJB1-401台洛阳20114钢筋加工8发电机70KW2台广州2012230供电9全站仪6201台日本2012—测量10经纬仪J2...
