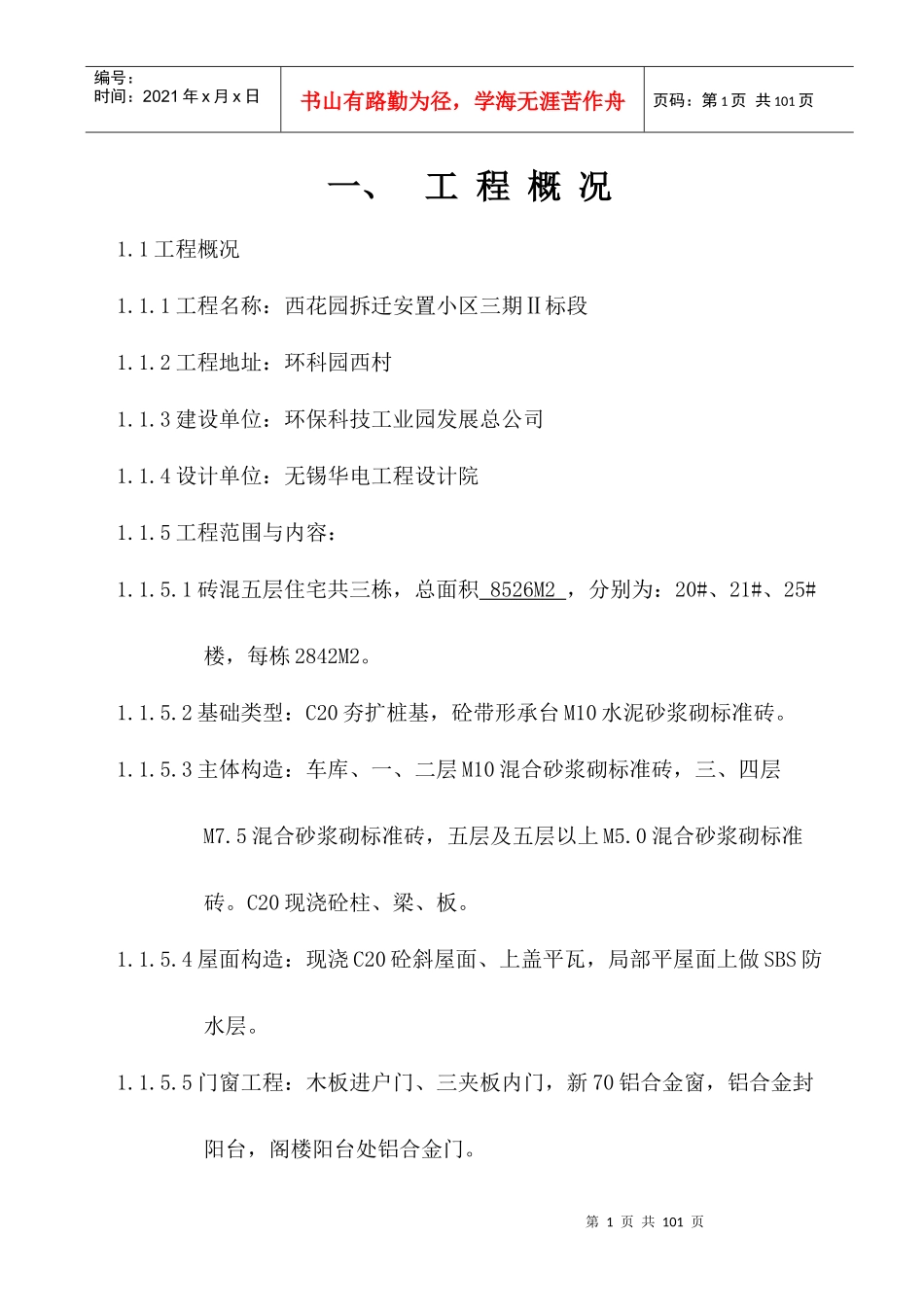

第1页共101页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共101页一、工程概况1
1工程概况1
1工程名称:西花园拆迁安置小区三期Ⅱ标段1
2工程地址:环科园西村1
3建设单位:环保科技工业园发展总公司1
4设计单位:无锡华电工程设计院1
5工程范围与内容:1
1砖混五层住宅共三栋,总面积8526M2,分别为:20#、21#、25#楼,每栋2842M2
2基础类型:C20夯扩桩基,砼带形承台M10水泥砂浆砌标准砖
3主体构造:车库、一、二层M10混合砂浆砌标准砖,三、四层M7
5混合砂浆砌标准砖,五层及五层以上M5
0混合砂浆砌标准砖
C20现浇砼柱、梁、板
4屋面构造:现浇C20砼斜屋面、上盖平瓦,局部平屋面上做SBS防水层
5门窗工程:木板进户门、三夹板内门,新70铝合金窗,铝合金封阳台,阁楼阳台处铝合金门

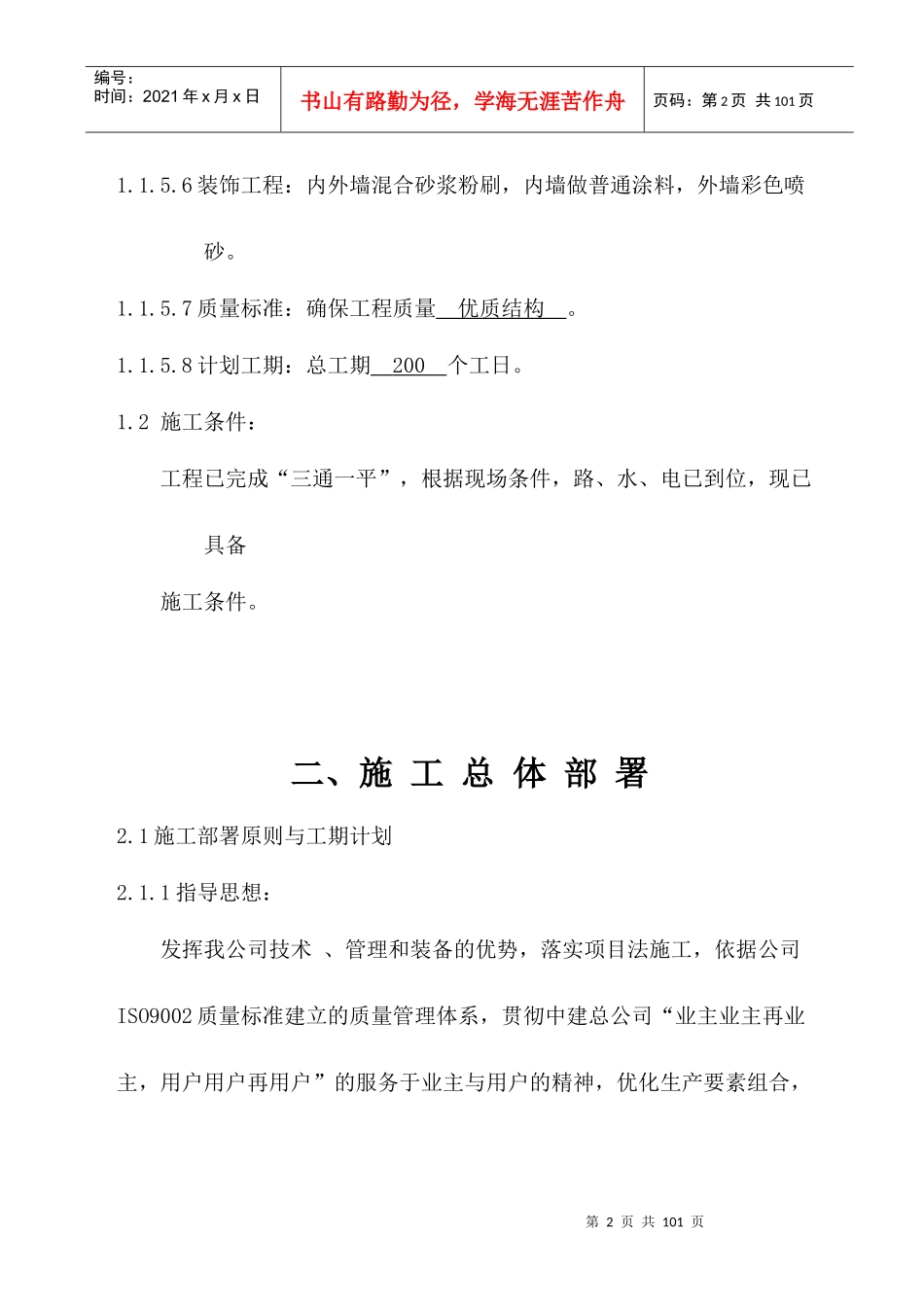

第2页共101页第1页共101页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共101页1
6装饰工程:内外墙混合砂浆粉刷,内墙做普通涂料,外墙彩色喷砂
7质量标准:确保工程质量优质结构
8计划工期:总工期200个工日
2施工条件:工程已完成“三通一平”,根据现场条件,路、水、电已到位,现已具备施工条件

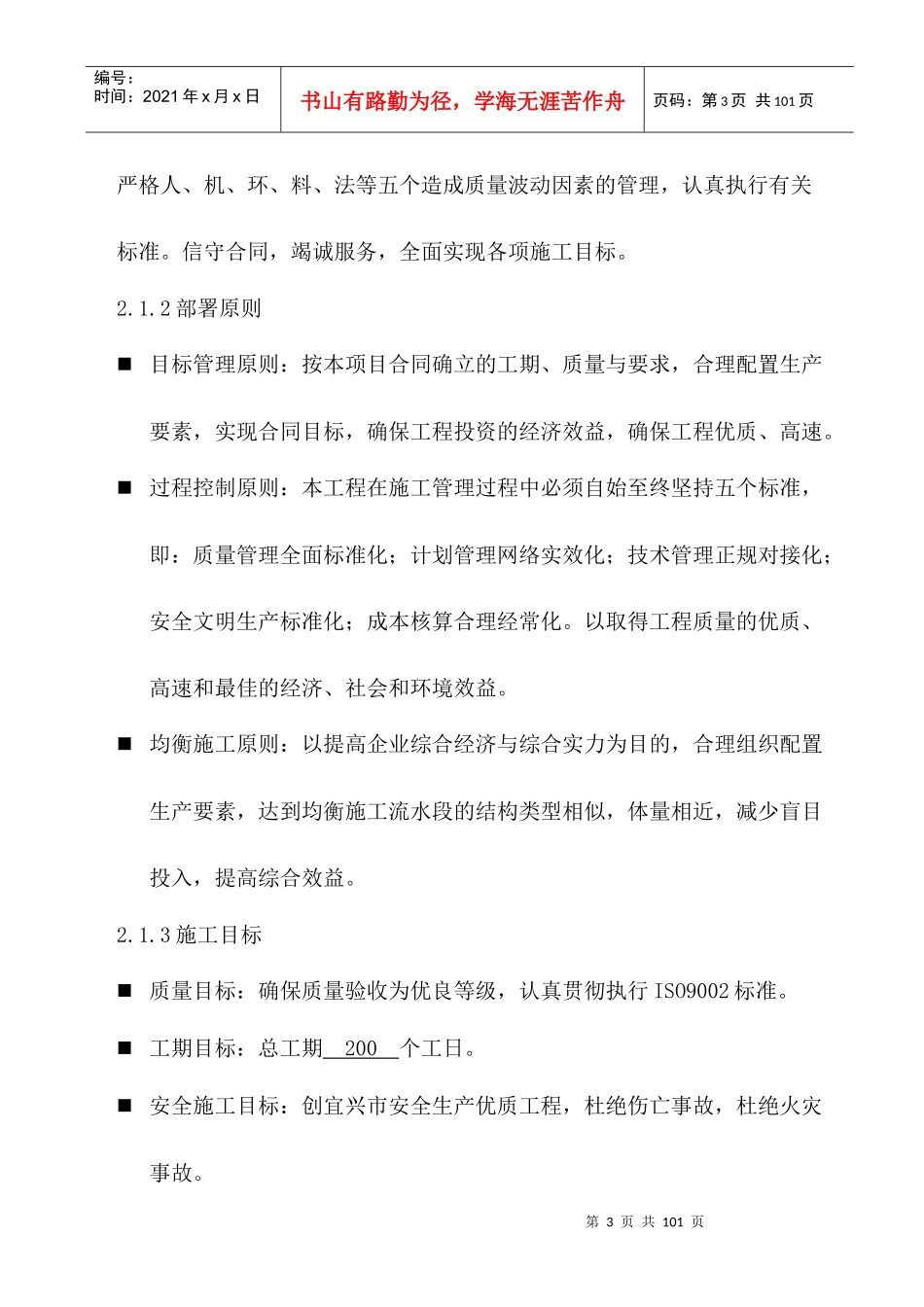

二、施工总体部署2
1施工部署原则与工期计划2
