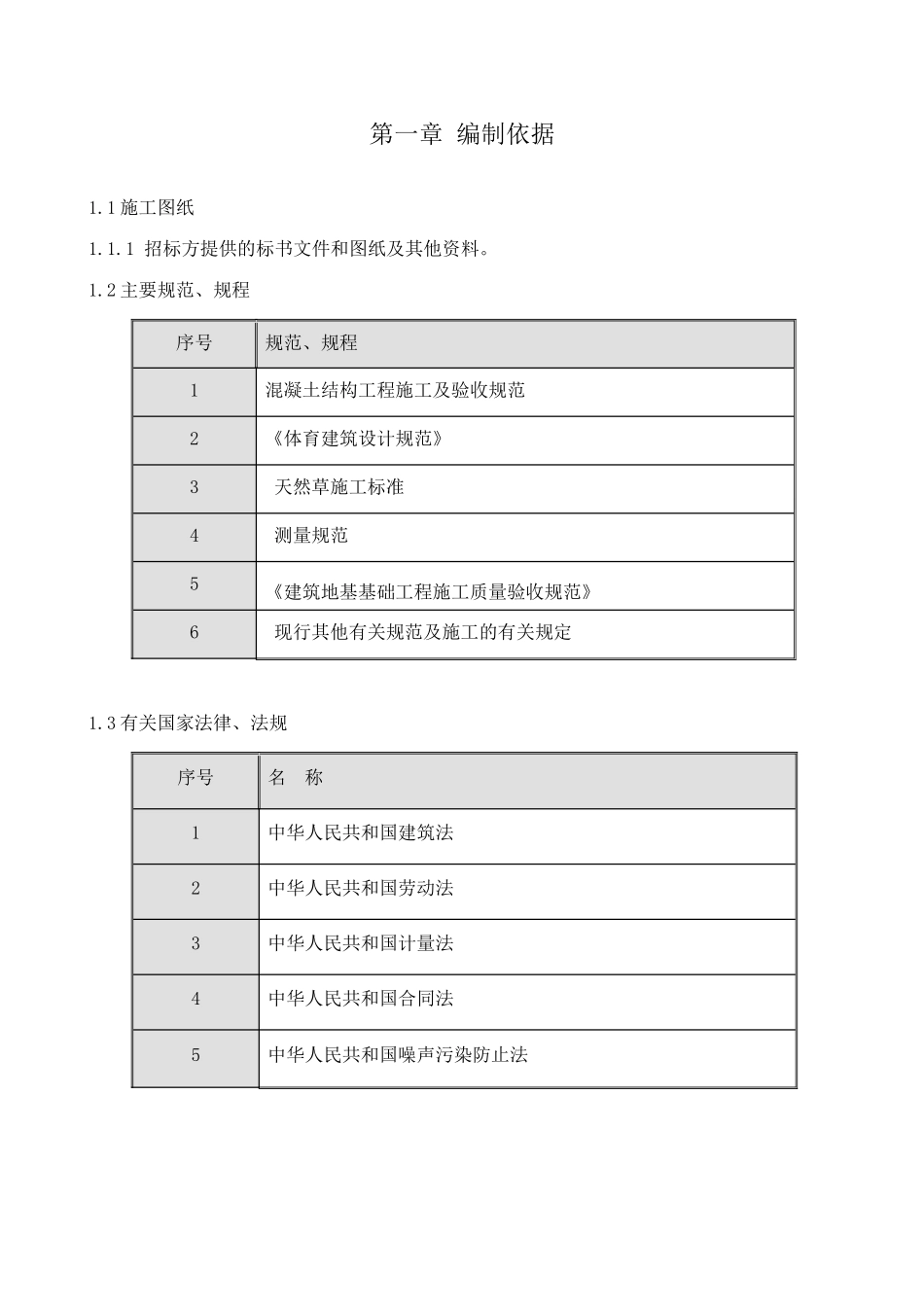

第一章编制依据1
1施工图纸1
1招标方提供的标书文件和图纸及其他资料
2主要规范、规程序号规范、规程1混凝土结构工程施工及验收规范2《体育建筑设计规范》3天然草施工标准4测量规范5《建筑地基基础工程施工质量验收规范》6现行其他有关规范及施工的有关规定1

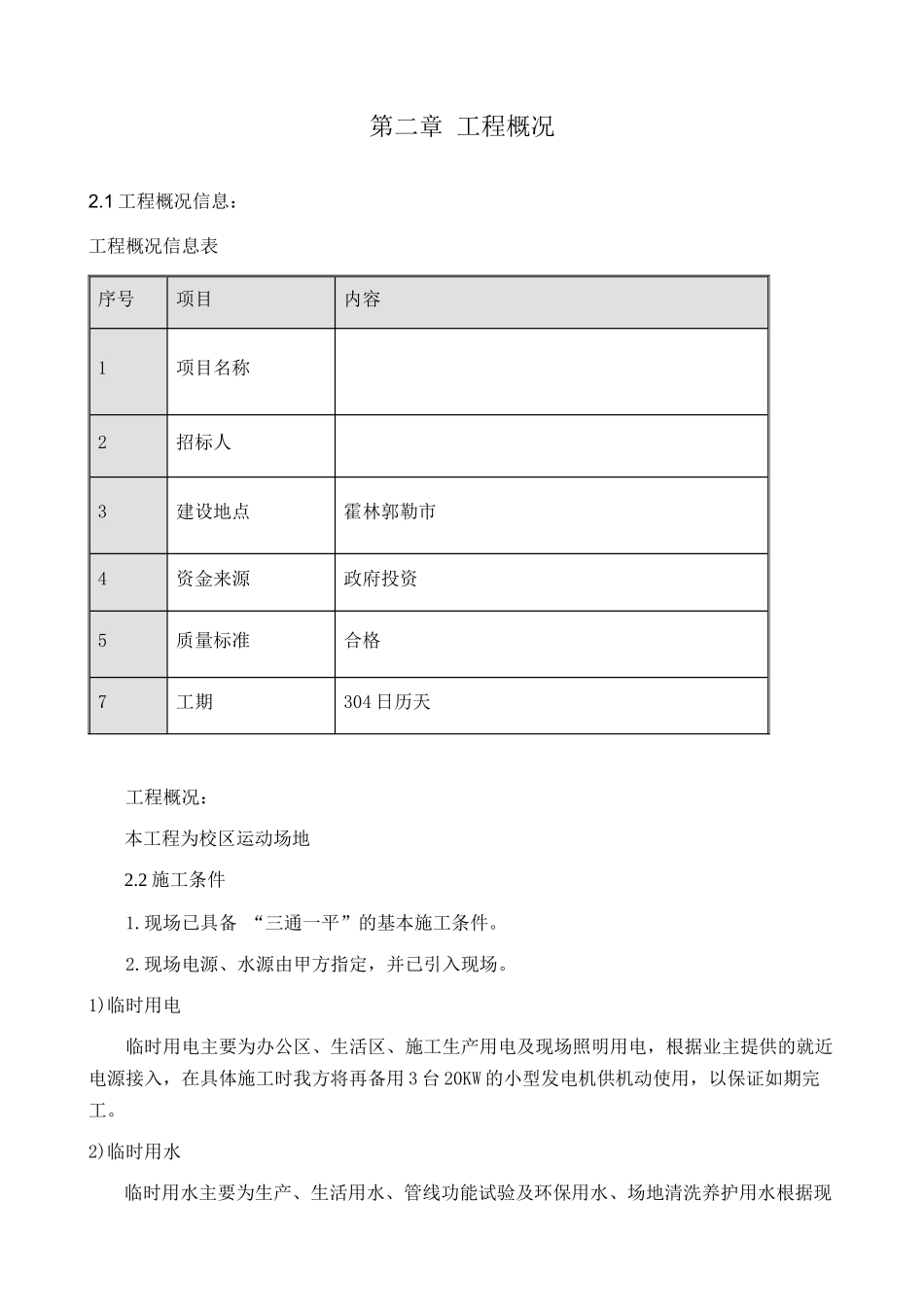

3有关国家法律、法规序号名称1中华人民共和国建筑法2中华人民共和国劳动法3中华人民共和国计量法4中华人民共和国合同法5中华人民共和国噪声污染防止法第二章工程概况2
1工程概况信息:工程概况信息表序号项目内容1项目名称2招标人3建设地点霍林郭勒市4资金来源政府投资5质量标准合格7工期304日历天工程概况:本工程为校区运动场地2
2施工条件1
现场已具备“三通一平”的基本施工条件
现场电源、水源由甲方指定,并已引入现场
1)临时用电临时用电主要为办公区、生活区、施工生产用电及现场照明用电,根据业主提供的就近电源接入,在具体施工时我方将再备用3台20KW的小型发电机供机动使用,以保证如期完工
2)临时用水临时用水主要为生产、生活用水、管线功能试验及环保用水、场地清洗养护用水根据现场实际情况,选用Φ75㎜供水管线,水源由业主提供的水源引入
场地具备施工条件

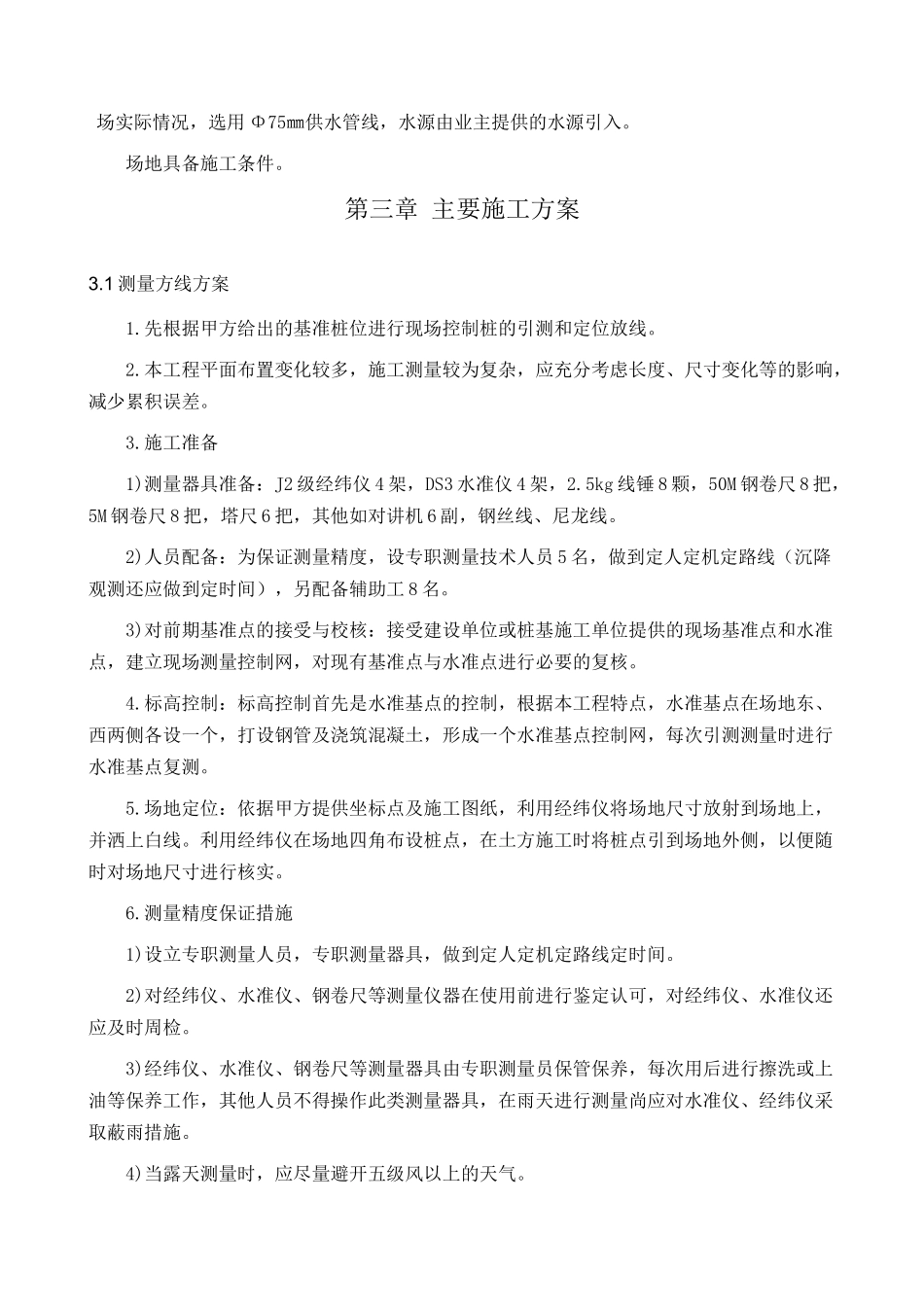

第三章主要施工方案3
1测量方线方案1
先根据甲方给出的基准桩位进行现场控制桩的引测和定位放线
本工程平面布置变化较多,施工测量较为复杂,应充分考虑长度、尺寸变化等的影响,减少累积误差
施工准备1)测量器具准备:J2级经纬仪4架,DS3水准仪4架,2
5kg线锤8颗,50M钢卷尺8把,5M钢卷尺8把,塔尺6把,其他如对讲机6副,钢丝线、尼龙线
2)人员配备:为保证测量精度,设专职测量技术人员5名,做到定人定机定路线(沉降观测还应做到定时间),另配备辅助工8名
3)对前期基准点的接受与校核:接受建设单位或桩基施工单位提供的现场基准点和水准点,建立现场测量控制网
