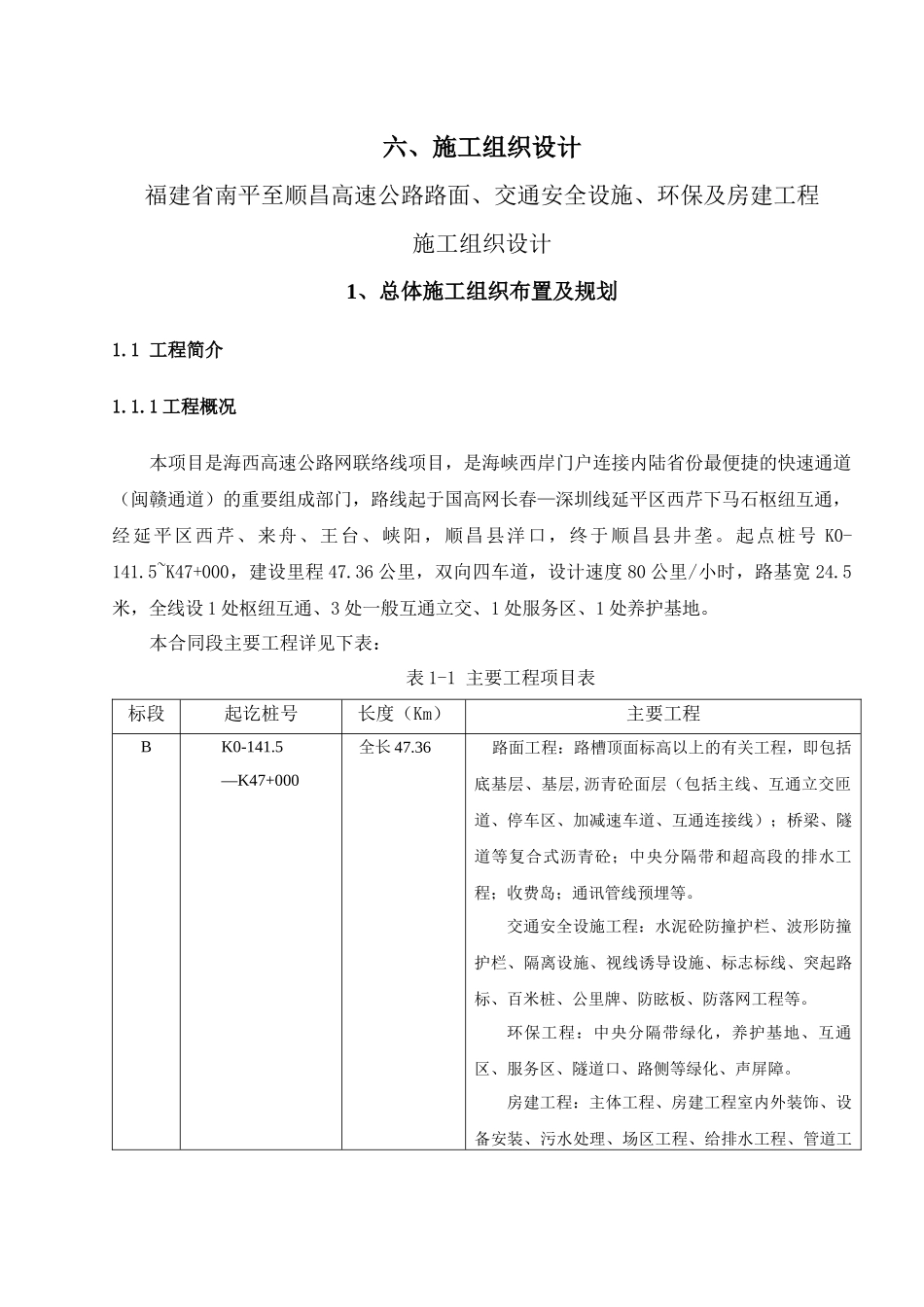

六、施工组织设计福建省南平至顺昌高速公路路面、交通安全设施、环保及房建工程施工组织设计1、总体施工组织布置及规划1
1工程简介1
1工程概况本项目是海西高速公路网联络线项目,是海峡西岸门户连接内陆省份最便捷的快速通道(闽赣通道)的重要组成部门,路线起于国高网长春—深圳线延平区西芹下马石枢纽互通,经延平区西芹、来舟、王台、峡阳,顺昌县洋口,终于顺昌县井垄
起点桩号K0-141
5~K47+000,建设里程47
36公里,双向四车道,设计速度80公里/小时,路基宽24
5米,全线设1处枢纽互通、3处一般互通立交、1处服务区、1处养护基地
本合同段主要工程详见下表:表1-1主要工程项目表标段起讫桩号长度(Km)主要工程BK0-141
5—K47+000全长47
36路面工程:路槽顶面标高以上的有关工程,即包括底基层、基层,沥青砼面层(包括主线、互通立交匝道、停车区、加减速车道、互通连接线);桥梁、隧道等复合式沥青砼;中央分隔带和超高段的排水工程;收费岛;通讯管线预埋等
交通安全设施工程:水泥砼防撞护栏、波形防撞护栏、隔离设施、视线诱导设施、标志标线、突起路标、百米桩、公里牌、防眩板、防落网工程等
环保工程:中央分隔带绿化,养护基地、互通区、服务区、隧道口、路侧等绿化、声屏障
房建工程:主体工程、房建工程室内外装饰、设备安装、污水处理、场区工程、给排水工程、管道工程及其他零星工程,场区绿化、收费雨棚、消防工程等

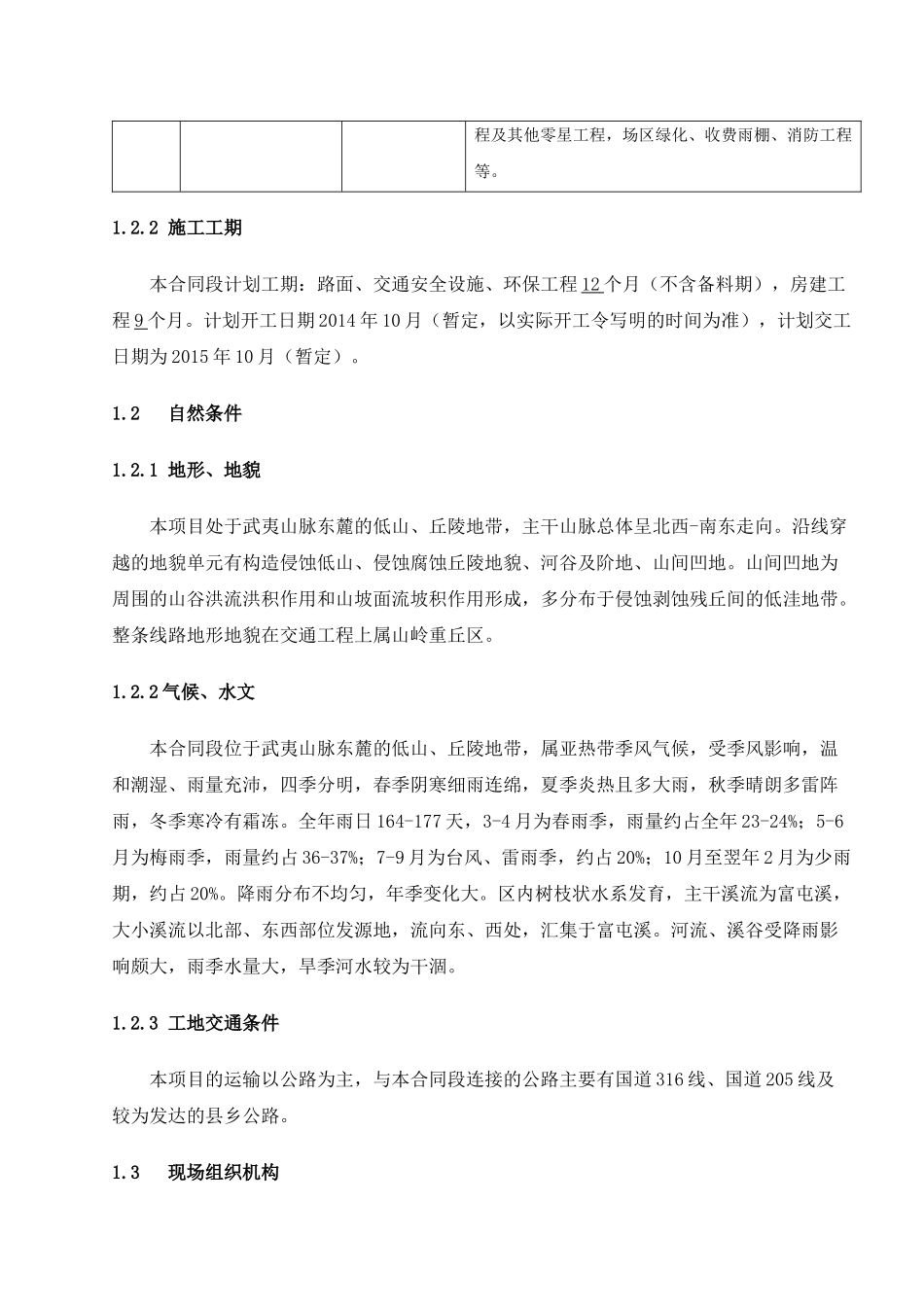

2施工工期本合同段计划工期:路面、交通安全设施、环保工程12个月(不含备料期),房建工程9个月
计划开工日期2014年10月(暂定,以实际开工令写明的时间为准),计划交工日期为2015年10月(暂定)
2自然条件1
1地形、地貌本项目处于武夷山脉东麓的低山、丘陵地带,主干山脉总体呈北西-南东走向
沿线穿越的地貌单元有构造侵蚀低山、侵蚀腐蚀丘陵地貌、河谷及
