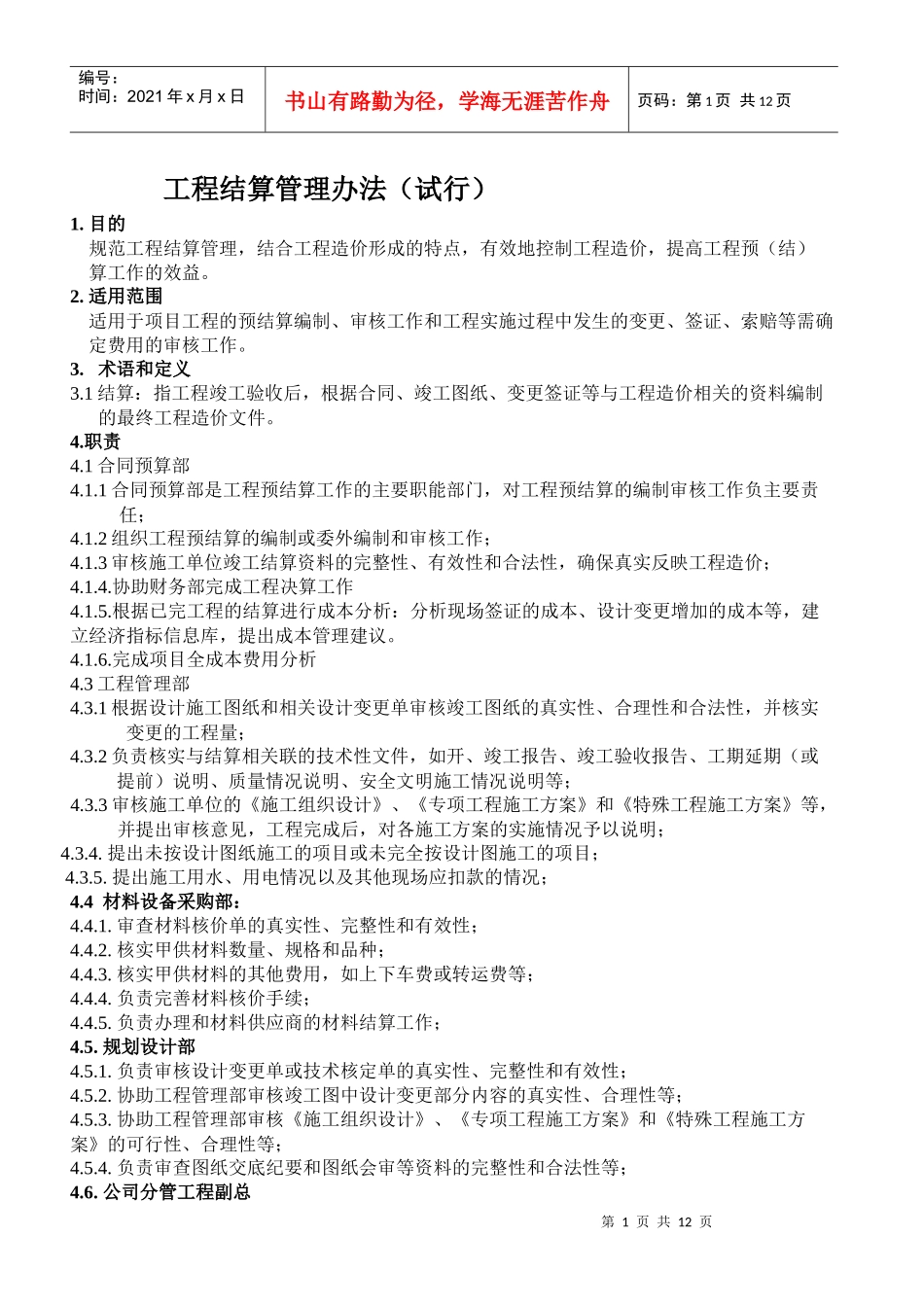

第1页共12页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共12页工程结算管理办法(试行)1
目的规范工程结算管理,结合工程造价形成的特点,有效地控制工程造价,提高工程预(结)算工作的效益
适用范围适用于项目工程的预结算编制、审核工作和工程实施过程中发生的变更、签证、索赔等需确定费用的审核工作
术语和定义3
1结算:指工程竣工验收后,根据合同、竣工图纸、变更签证等与工程造价相关的资料编制的最终工程造价文件
1合同预算部4
1合同预算部是工程预结算工作的主要职能部门,对工程预结算的编制审核工作负主要责任;4
2组织工程预结算的编制或委外编制和审核工作;4
3审核施工单位竣工结算资料的完整性、有效性和合法性,确保真实反映工程造价;4
协助财务部完成工程决算工作4
根据已完工程的结算进行成本分析:分析现场签证的成本、设计变更增加的成本等,建立经济指标信息库,提出成本管理建议
完成项目全成本费用分析4
3工程管理部4
1根据设计施工图纸和相关设计变更单审核竣工图纸的真实性、合理性和合法性,并核实变更的工程量;4
2负责核实与结算相关联的技术性文件,如开、竣工报告、竣工验收报告、工期延期(或提前)说明、质量情况说明、安全文明施工情况说明等;4
3审核施工单位的《施工组织设计》、《专项工程施工方案》和《特殊工程施工方案》等,并提出审核意见,工程完成后,对各施工方案的实施情况予以说明;4
提出未按设计图纸施工的项目或未完全按设计图施工的项目;4
提出施工用水、用电情况以及其他现场应扣款的情况;4
4材料设备采购部:4
审查材料核价单的真实性、完整性和有效性;4
核实甲供材料数量、规格和品种;4
核实甲供材料的其他费用,如上下车费或转运费等;4
