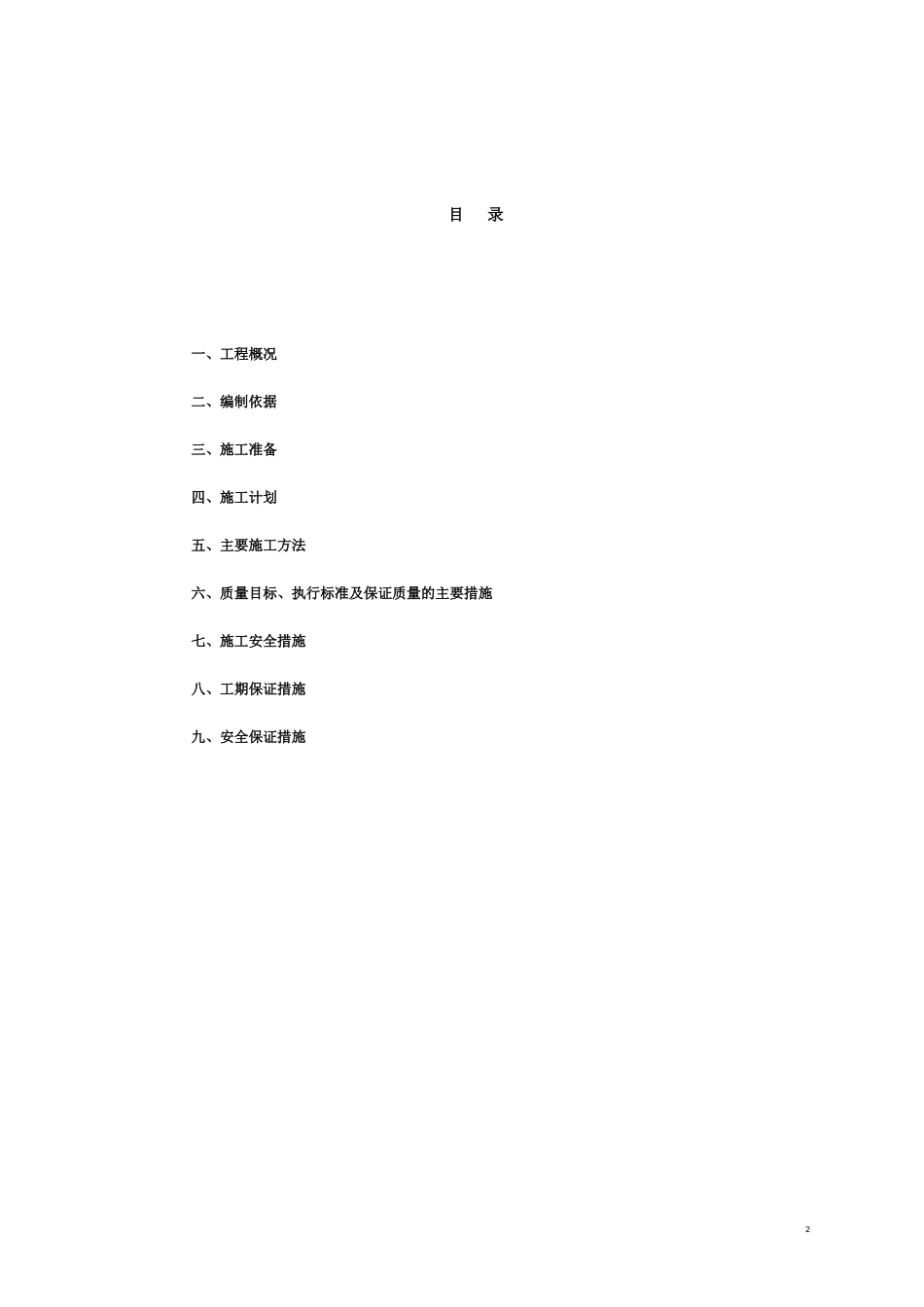

新疆托克逊县龙泉煤矿通风机房设备安装工程施工组织设计编号:001编制人:审核人:项目技术负责人:项目经理:目录一、工程概况二、编制依据三、施工准备四、施工计划五、主要施工方法六、质量目标、执行标准及保证质量的主要措施七、施工安全措施八、工期保证措施九、安全保证措施2一、工程概况本工程为煤矿通风机房机械设备安装工程,主要工作量包括:1、FBCDZ-№22型轴流式通风机2台,配套电机FBF-e355s-10型10KV90KW900r/min型电动机2台。2、风机电控设施安装3、与风机配套的一些附属设施安装。4、两台风机性能测试。5、风门制作安装,及风门绞车安装。6、劳动力安排风机安装劳力安排表序号工种人数(人)备注1钳工62起重工33电工64电、气焊工45测量工1二、编制依据1、煤矿通风机房机械设备安装图。2、通风机房图纸会审3、《煤矿安装工程质量检验评定标准》MT5010-95。3、《煤矿安全规程》4、托克逊县龙泉煤矿企业标准:质量、职业健康安全和环境管理体系程序文件。三、施工准备1、施工现场准备3(1)勘察施工现场,熟悉施工地点,制定施工方案。(2)准备好施工人员进矿的相关事宜。(3)合理安排好设备和工具存放地点。(4)联系矿方检查要安装的设备,熟悉各设备外形尺寸、重量等。(5)根据施工现场和设备情况,准备好使用的绳扣。(6)清楚矿方各管理制度及相关人员。2、主要施工工具准备:工器具及耗材需用计划序号名称规格型号单位数量备注1.电焊机380V300A台22.手拉葫芦5吨个43.手拉葫芦2吨个24.卸扣5吨个65.卸扣3吨个46.卸扣2吨个47.大锤把28.手锤把29.扳手12″、15″把各210.套管扳手套211.叉口扳手套212.钢板尺1000mm个213.方尺500mm个214.钢卷尺50m个115.钢卷尺5米把516.水平尺把217.气焊家具套218.电焊家具套219.百分表套120.小大剪个121.水平仪台1422.经纬仪台123.塔尺把124.管螺纹套丝机台1配板牙25.配电箱台126.电源电缆3×95+1×50米10027.电源电缆3×6+1×4米5028.电源电缆3×2.5米50配3套29.插头个530.插座个531.10吨跨搞台432.角磨机台333.钢丝轮个30角磨机用34.电锤台1配转头35.塞尺把136.7分钢丝绳米5037.4分钢丝绳米3038.棉返线捆239.磁力线坠个240.口哨个541.J422焊条2.5mmKg10042.J422焊条3.2mmKg20043.焊帽子个344.焊工眼镜盒145.7号焊工镜片盒246.白光眼镜盒147.石棉带盘3048.橡胶绳Φ10mm米20049.5寸板刷个1050.300mm油漆滚个1051.12寸管钳把2552.墨斗个153.无齿锯台154.钢轨30Kg/m根106四、施工计划序号项目班数13579111315171921232527293133353739414345474951535557591放线校基础22电机及制动装置就位安装63主扇风筒就位安装6+4主轴安装145液压油泵站安装36风门制作147风门安装58风门绞车安装49风门绞车及支架制作安装1610负压测风系统安装612消音器安装1011安全网加工安装1212试运转5合计:60班78五、主要施工方法1、大件吊装设备到货后,用吊车将风机、电机及其它附属设备卸至风机房相应基础附近,利用厂房内起重设备配合手拉葫芦等进行吊装。2、轴流式风机安装程序3、轴流式风机安装工艺第10页共34页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第10页共34页(1)基础的校验1)土建施工的基础必须经过质量监督部门认证后方能交安装施工;2)基础的外形尺寸及预留孔洞应符合施工及验收规范(GB50231-98)的要求;校验方法、程序一般按下述过程进行:★测量基准点的交接:按有关规定,测量的基准点应由风机安装上工序移交安装基准点。★基础施工单位在基础验收时,应事先将基础的纵横中心线及主要构件的中心线、预留孔中心线等用墨线弹在基础的表面上,以方便检查;★安装部门的测量人员依据基础的中心线进行详尽的检查。★基础的强度符合设计要求,在安装中如怀疑某部位强度不足,须报有关部门测定后才能施工;★基础安装设备的表面不允许有补抹的垫层;当存在时必须彻底清除;★基础表面应干净无油污;★地脚螺栓下底盘表面应水平,以便底盘与基础均匀接触;(c此项内容一般容易忽视且在施工过程中不易再对不合格处进行处理,因此需检查过细);★设备中心线和水平线的确定:a设备中心线和水平线的确定应由专业测量人员进行...
