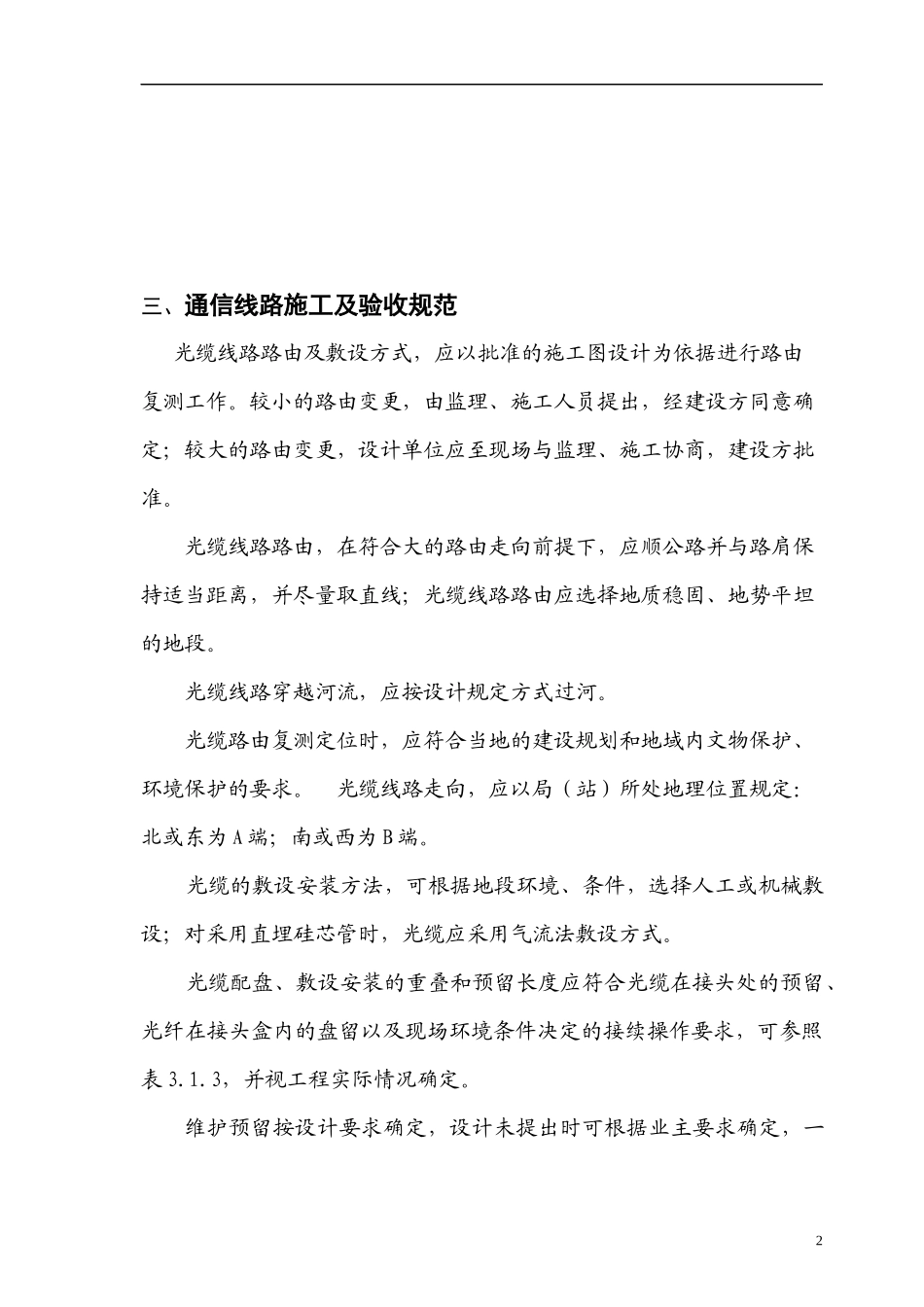

三、通信线路施工及验收规范光缆线路路由及敷设方式,应以批准的施工图设计为依据进行路由复测工作
较小的路由变更,由监理、施工人员提出,经建设方同意确定;较大的路由变更,设计单位应至现场与监理、施工协商,建设方批准
光缆线路路由,在符合大的路由走向前提下,应顺公路并与路肩保持适当距离,并尽量取直线;光缆线路路由应选择地质稳固、地势平坦的地段
光缆线路穿越河流,应按设计规定方式过河
光缆路由复测定位时,应符合当地的建设规划和地域内文物保护、环境保护的要求
光缆线路走向,应以局(站)所处地理位置规定:北或东为A端;南或西为B端
光缆的敷设安装方法,可根据地段环境、条件,选择人工或机械敷设;对采用直埋硅芯管时,光缆应采用气流法敷设方式
光缆配盘、敷设安装的重叠和预留长度应符合光缆在接头处的预留、光纤在接头盒内的盘留以及现场环境条件决定的接续操作要求,可参照表3
3,并视工程实际情况确定
维护预留按设计要求确定,设计未提出时可根据业主要求确定,一2般每500m预留10m
预留光缆的安装方法一般可采用预留支架盘留或光缆收线储存盒安装方式

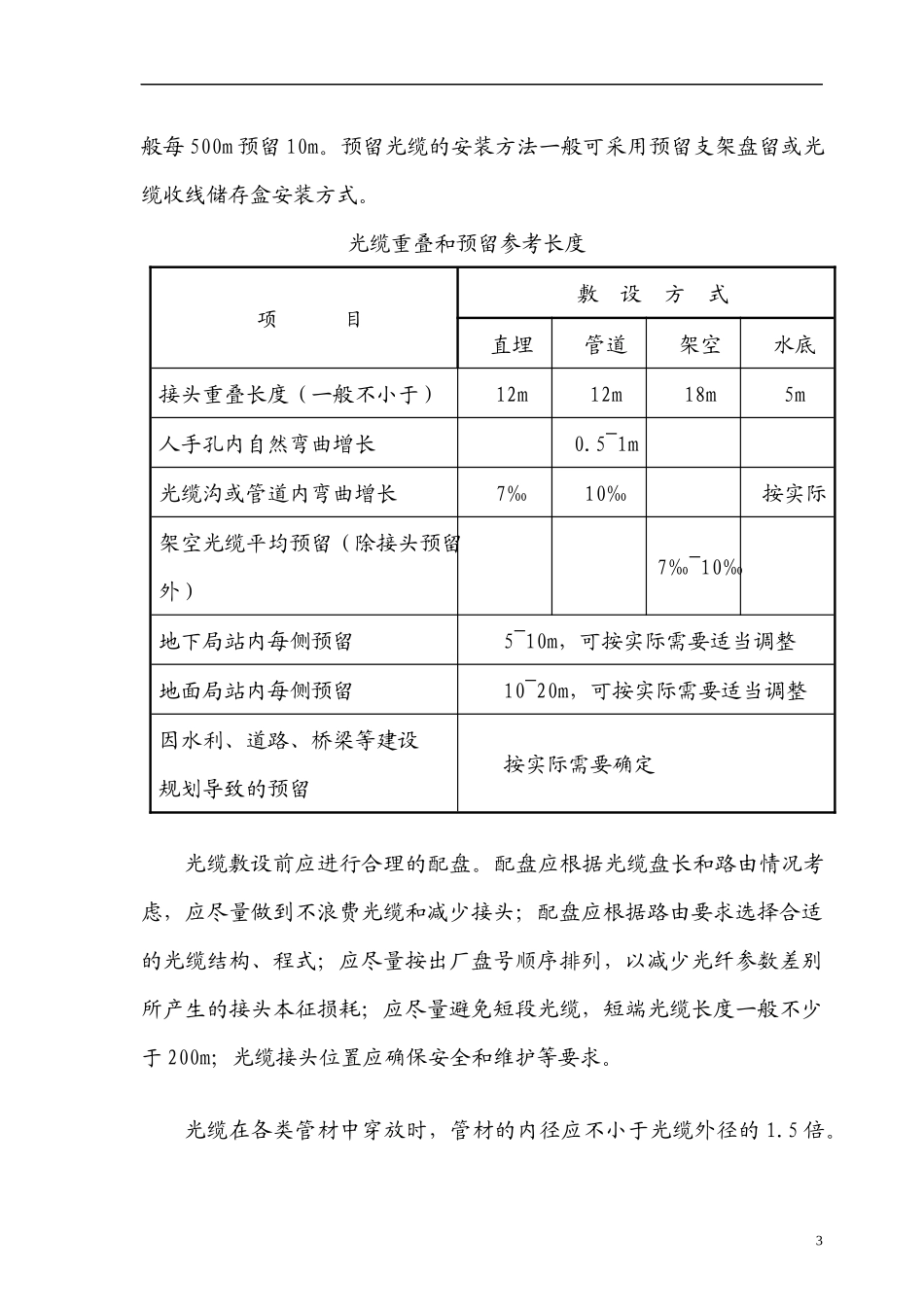

光缆重叠和预留参考长度项目敷设方式直埋管道架空水底接头重叠长度(一般不小于)12m12m18m5m人手孔内自然弯曲增长0
5~1m光缆沟或管道内弯曲增长7‰10‰按实际架空光缆平均预留(除接头预留外)7‰~10‰地下局站内每侧预留5~10m,可按实际需要适当调整地面局站内每侧预留10~20m,可按实际需要适当调整因水利、道路、桥梁等建设规划导致的预留按实际需要确定光缆敷设前应进行合理的配盘
配盘应根据光缆盘长和路由情况考虑,应尽量做到不浪费光缆和减少接头;配盘应根据路由要求选择合适的光缆结构、程式;应尽量按出厂盘号顺序排列,以减少光纤参数差别所产生的接头本征损耗;应尽量避免短段光缆,短端光缆长度一般不少于200m;光缆接头位置应确保安全和维护等要求
