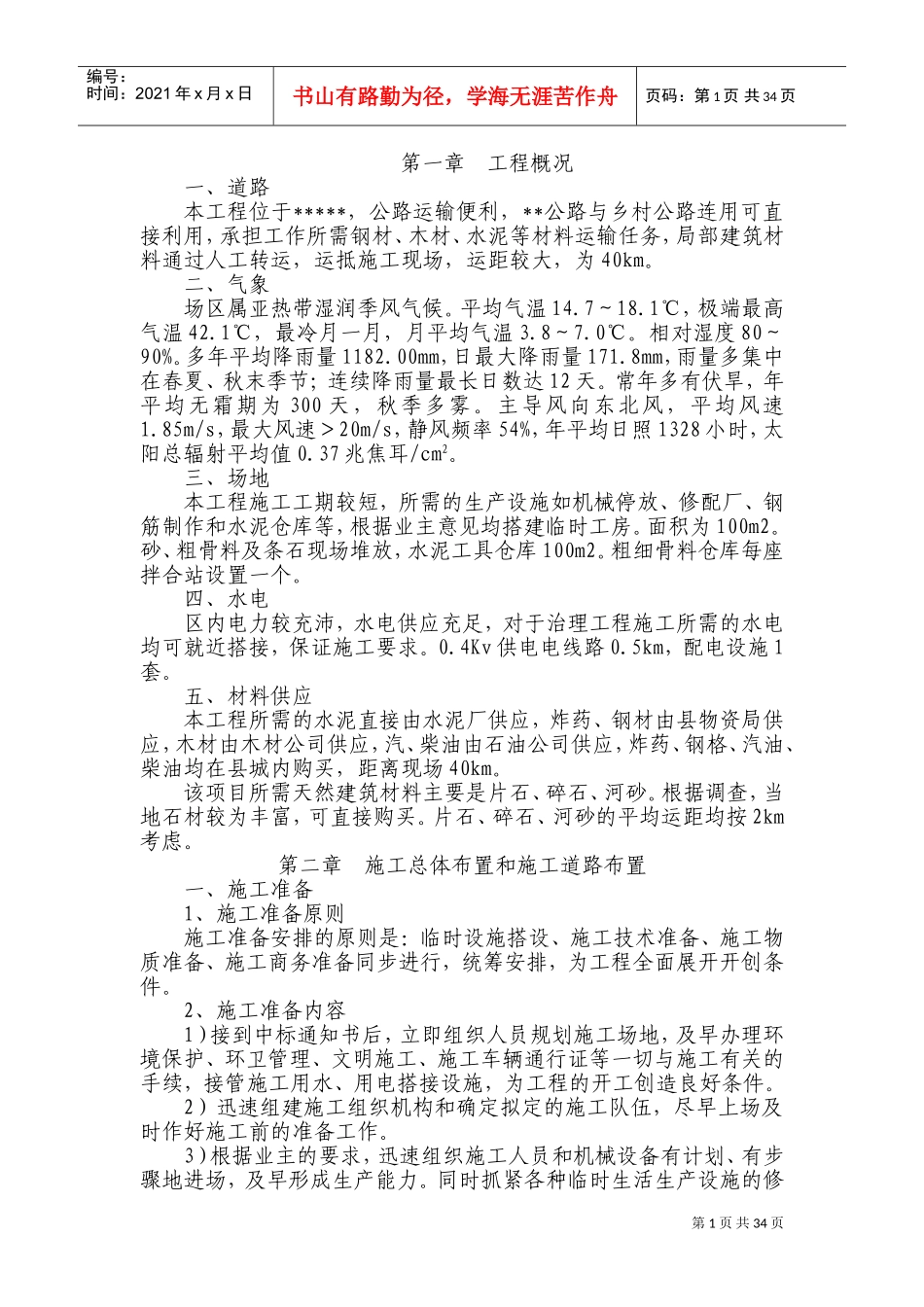

第1页共34页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共34页第一章工程概况一、道路本工程位于*****,公路运输便利,**公路与乡村公路连用可直接利用,承担工作所需钢材、木材、水泥等材料运输任务,局部建筑材料通过人工转运,运抵施工现场,运距较大,为40km
二、气象场区属亚热带湿润季风气候
平均气温14
1℃,极端最高气温42
1℃,最冷月一月,月平均气温3
相对湿度80~90%
多年平均降雨量1182
00mm,日最大降雨量171
8mm,雨量多集中在春夏、秋末季节;连续降雨量最长日数达12天
常年多有伏旱,年平均无霜期为300天,秋季多雾
主导风向东北风,平均风速1
85m/s,最大风速>20m/s,静风频率54%,年平均日照1328小时,太阳总辐射平均值0
37兆焦耳/cm2

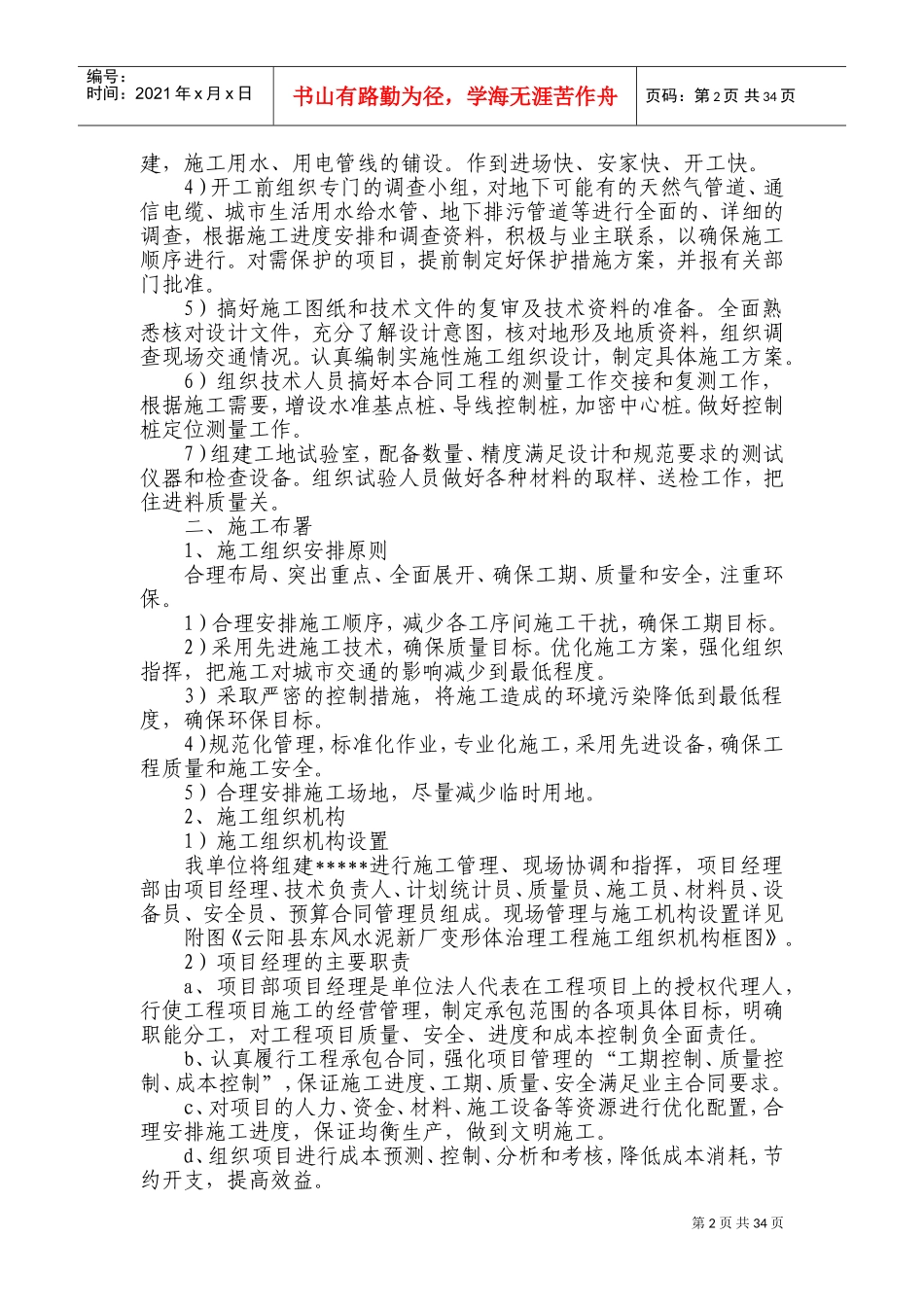

三、场地本工程施工工期较短,所需的生产设施如机械停放、修配厂、钢筋制作和水泥仓库等,根据业主意见均搭建临时工房
面积为100m2
砂、粗骨料及条石现场堆放,水泥工具仓库100m2
粗细骨料仓库每座拌合站设置一个
四、水电区内电力较充沛,水电供应充足,对于治理工程施工所需的水电均可就近搭接,保证施工要求
4Kv供电电线路0
5km,配电设施1套
五、材料供应本工程所需的水泥直接由水泥厂供应,炸药、钢材由县物资局供应,木材由木材公司供应,汽、柴油由石油公司供应,炸药、钢格、汽油、柴油均在县城内购买,距离现场40km
该项目所需天然建筑材料主要是片石、碎石、河砂
根据调查,当地石材较为丰富,可直接购买
片石、碎石、河砂的平均运距均按2km考虑

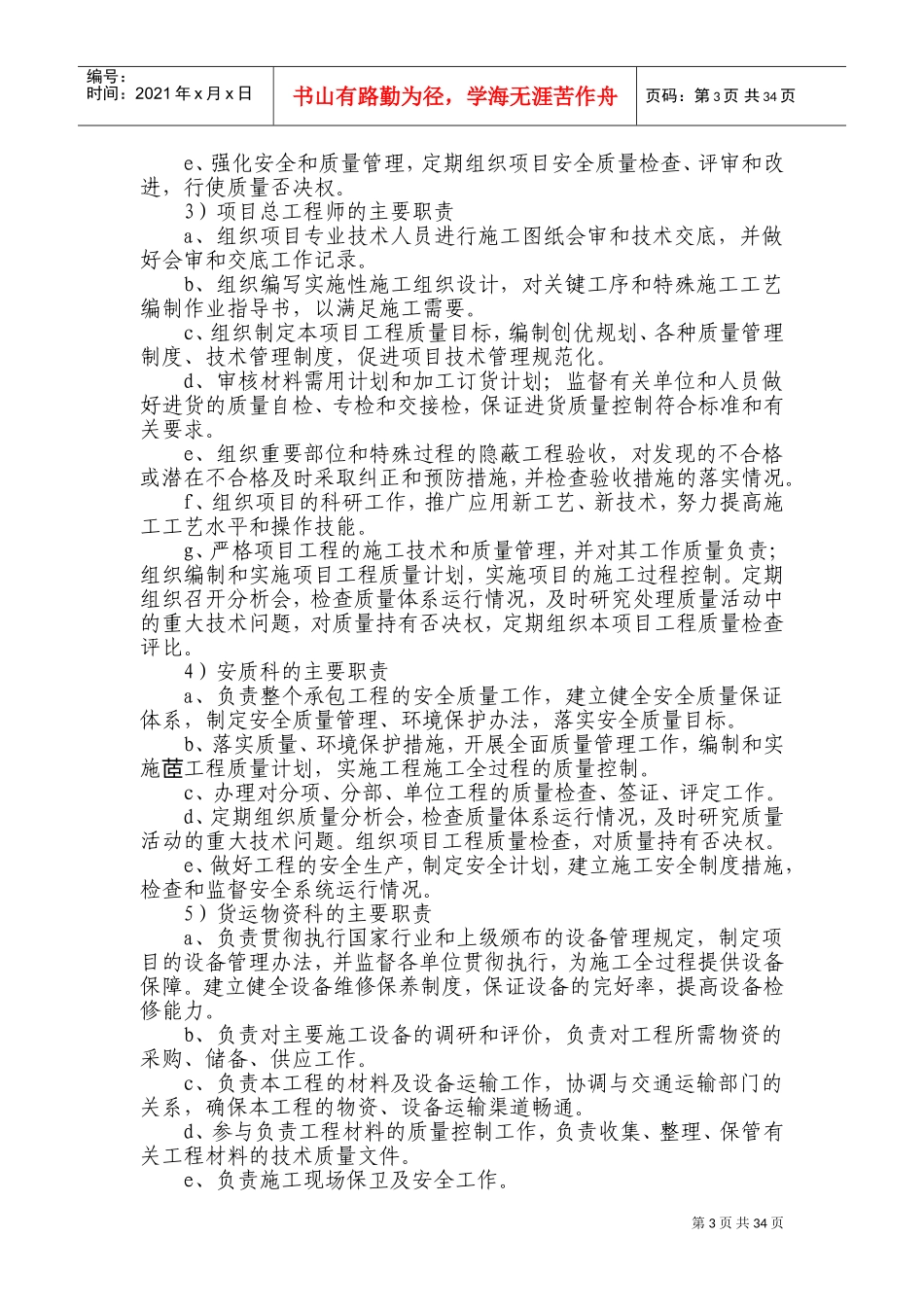

第二章施工总体布置和施工道路布置一、施工准备1、施工准备原则施工准备安排的原则是:临时设施搭设、施工技术准备、施工物质准备、施工商务准备同步进行,统筹安排,为工程全面展开开创条件
