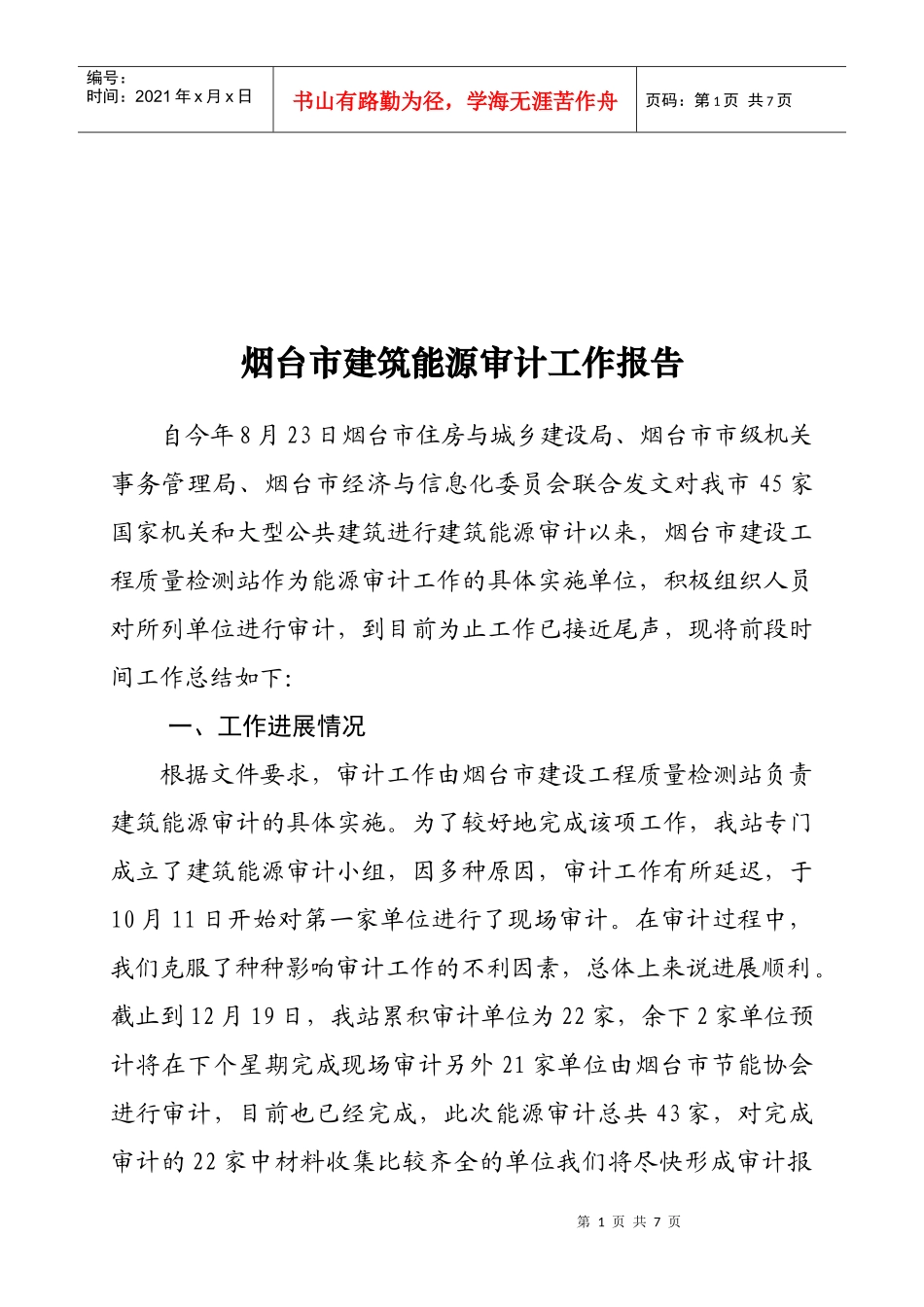

第1页共7页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共7页烟台市建筑能源审计工作报告自今年8月23日烟台市住房与城乡建设局、烟台市市级机关事务管理局、烟台市经济与信息化委员会联合发文对我市45家国家机关和大型公共建筑进行建筑能源审计以来,烟台市建设工程质量检测站作为能源审计工作的具体实施单位,积极组织人员对所列单位进行审计,到目前为止工作已接近尾声,现将前段时间工作总结如下:一、工作进展情况根据文件要求,审计工作由烟台市建设工程质量检测站负责建筑能源审计的具体实施
为了较好地完成该项工作,我站专门成立了建筑能源审计小组,因多种原因,审计工作有所延迟,于10月11日开始对第一家单位进行了现场审计
在审计过程中,我们克服了种种影响审计工作的不利因素,总体上来说进展顺利

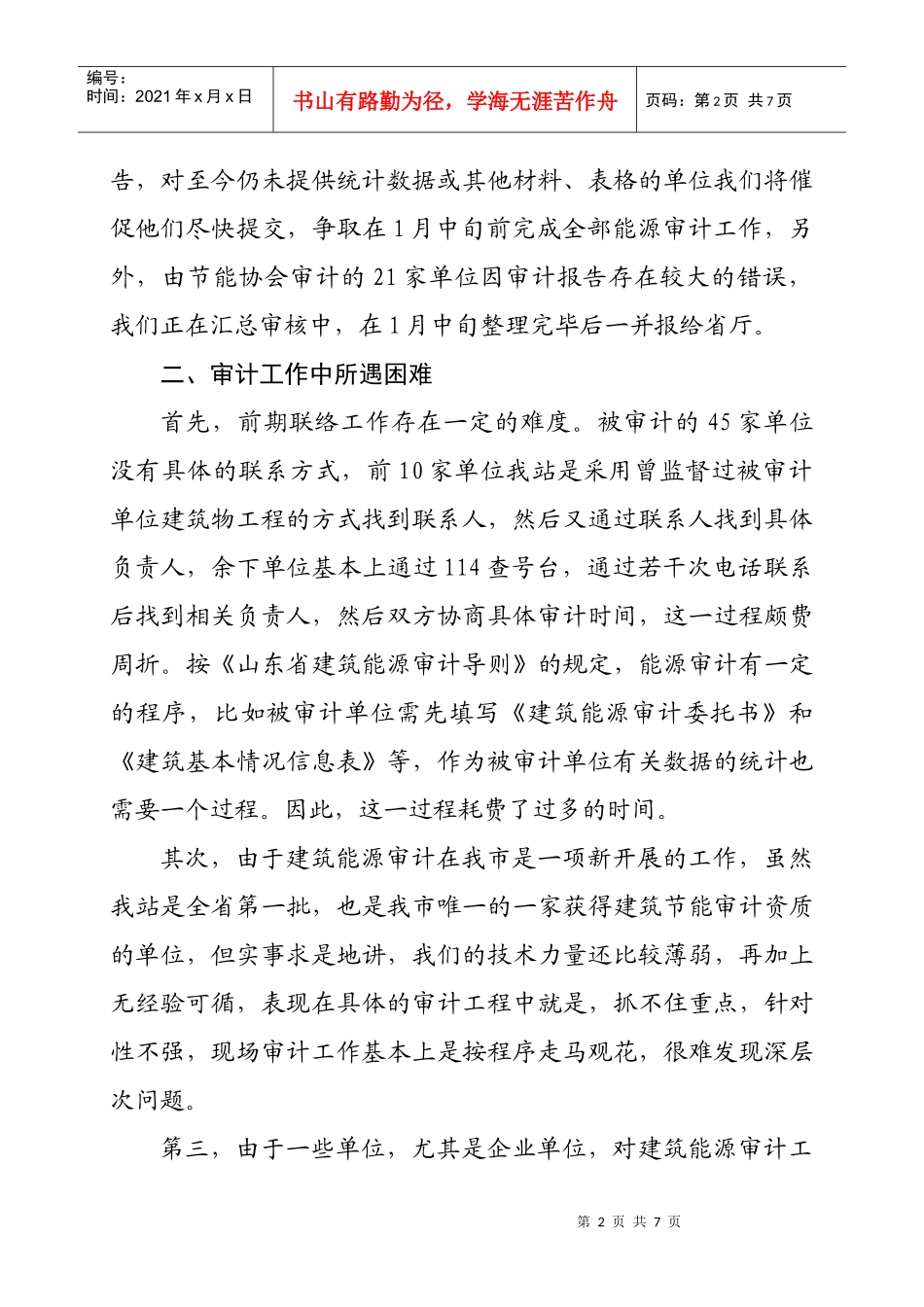

截止到12月19日,我站累积审计单位为22家,余下2家单位预计将在下个星期完成现场审计另外21家单位由烟台市节能协会进行审计,目前也已经完成,此次能源审计总共43家,对完成审计的22家中材料收集比较齐全的单位我们将尽快形成审计报第2页共7页第1页共7页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共7页告,对至今仍未提供统计数据或其他材料、表格的单位我们将催促他们尽快提交,争取在1月中旬前完成全部能源审计工作,另外,由节能协会审计的21家单位因审计报告存在较大的错误,我们正在汇总审核中,在1月中旬整理完毕后一并报给省厅
二、审计工作中所遇困难首先,前期联络工作存在一定的难度
被审计的45家单位没有具体的联系方式,前10家单位我站是采用曾监督过被审计单位建筑物工程的方式找到联系人,然后又通过联系人找到具体负责人,余下单位基本上通过114查号台,通过若干次电话联系后找到相关负责人,然后双方协商具体审计时间,这一过程颇费周折

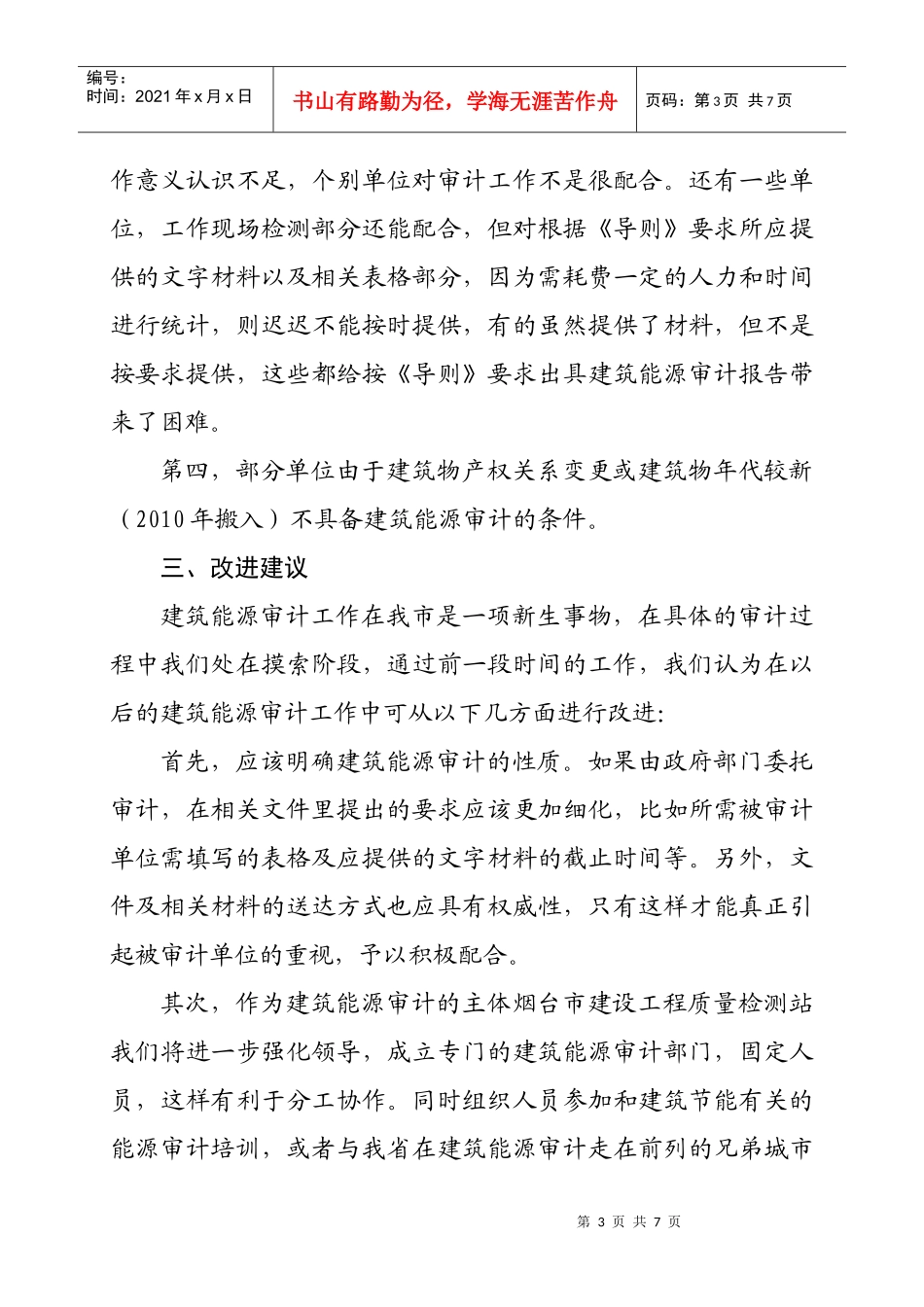

按《山东省建筑能源审计导则》的规定,
