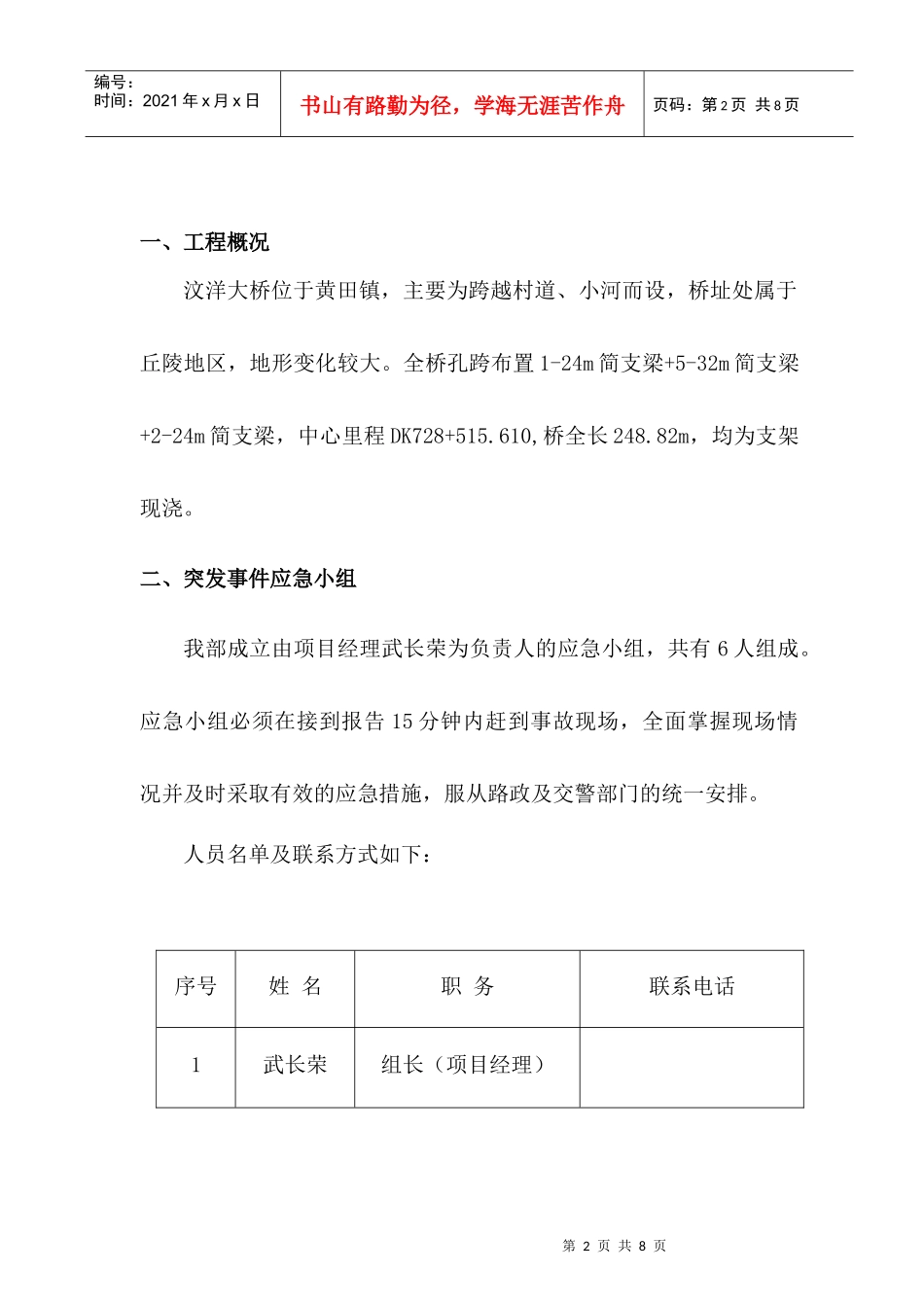

第1页共8页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共8页京福闽赣Ⅶ标三分部--现浇箱梁安全应急预案编制:审核:审批:编制单位:京福闽赣Ⅶ标三分部项目经理部编制日期:2011年5月第2页共8页第1页共8页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共8页一、工程概况汶洋大桥位于黄田镇,主要为跨越村道、小河而设,桥址处属于丘陵地区,地形变化较大
全桥孔跨布置1-24m简支梁+5-32m简支梁+2-24m简支梁,中心里程DK728+515
610,桥全长248
82m,均为支架现浇
二、突发事件应急小组我部成立由项目经理武长荣为负责人的应急小组,共有6人组成
应急小组必须在接到报告15分钟内赶到事故现场,全面掌握现场情况并及时采取有效的应急措施,服从路政及交警部门的统一安排

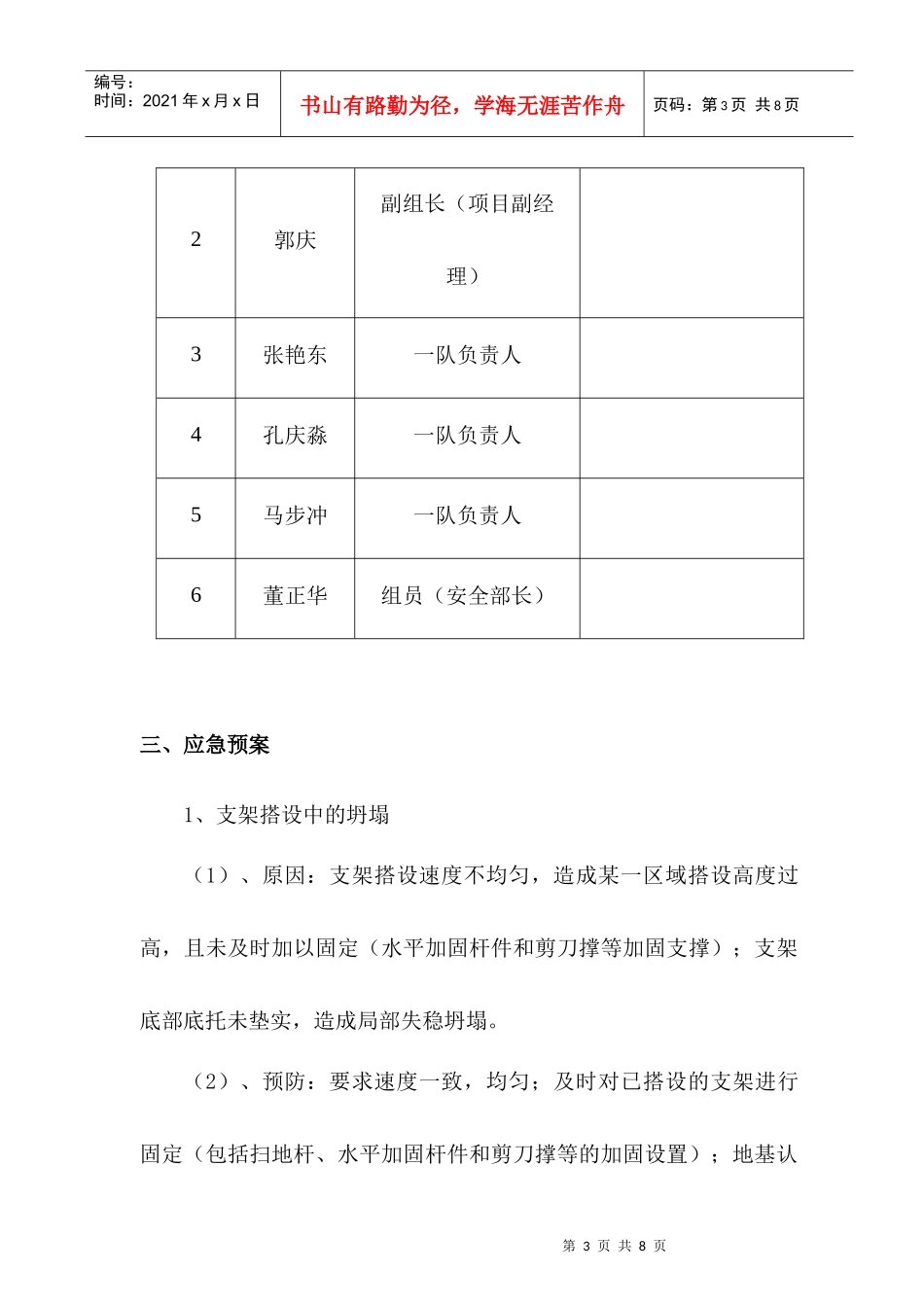

人员名单及联系方式如下:序号姓名职务联系电话1武长荣组长(项目经理)第3页共8页第2页共8页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共8页2郭庆副组长(项目副经理)3张艳东一队负责人4孔庆淼一队负责人5马步冲一队负责人6董正华组员(安全部长)三、应急预案1、支架搭设中的坍塌(1)、原因:支架搭设速度不均匀,造成某一区域搭设高度过高,且未及时加以固定(水平加固杆件和剪刀撑等加固支撑);支架底部底托未垫实,造成局部失稳坍塌
(2)、预防:要求速度一致,均匀;及时对已搭设的支架进行固定(包括扫地杆、水平加固杆件和剪刀撑等的加固设置);地基认第4页共8页第3页共8页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共8页真按照交底执行,检查每个支架下底托的垫实情况,及时垫实
(3)处理:对坍塌临边先进行加固,然后拆除坍塌的支架,重新检查搭设
2、浇注箱梁混凝土时的坍塌(1)、原因:个别支架失稳,引起连锁
