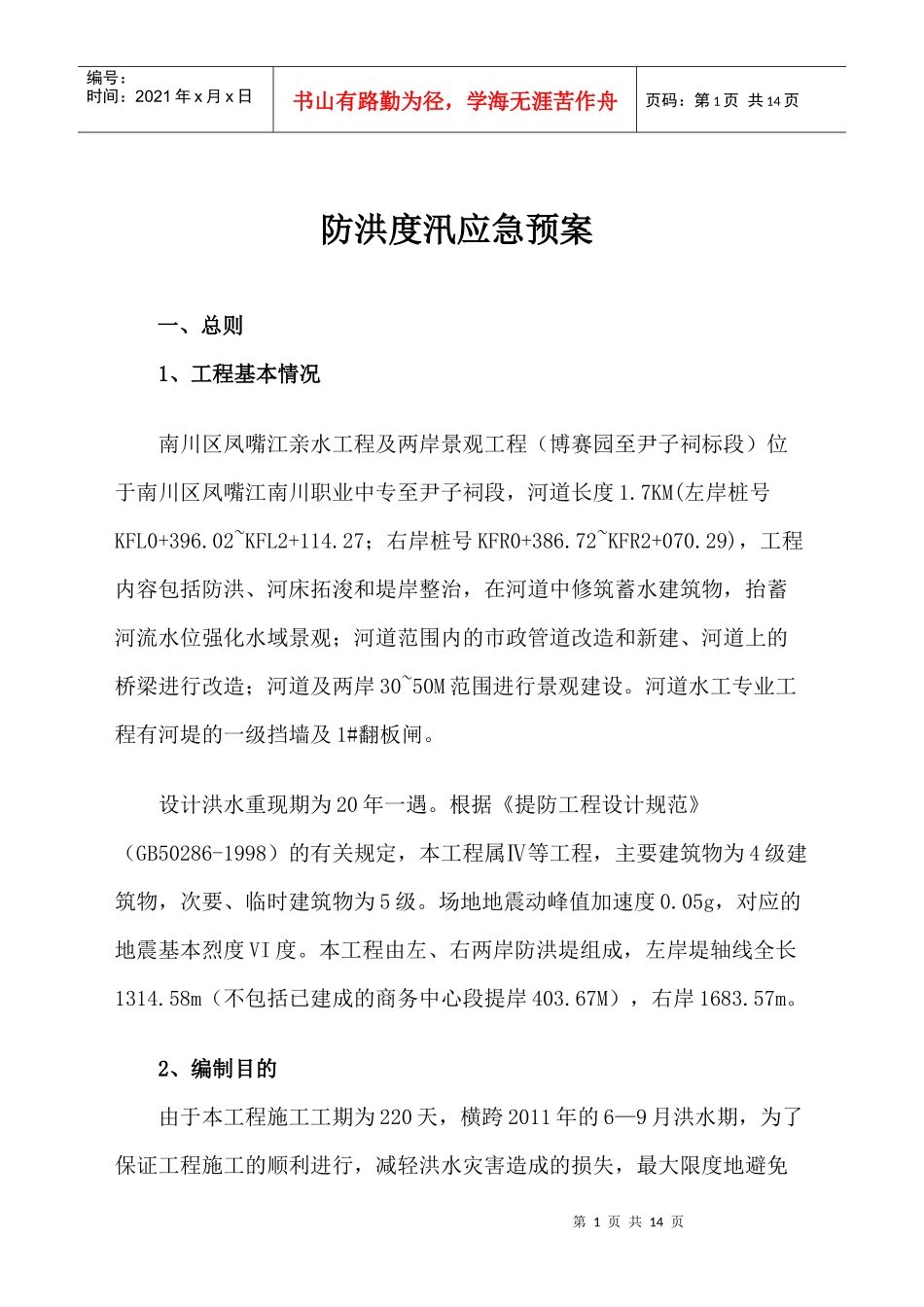

第1页共14页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共14页防洪度汛应急预案一、总则1、工程基本情况南川区凤嘴江亲水工程及两岸景观工程(博赛园至尹子祠标段)位于南川区凤嘴江南川职业中专至尹子祠段,河道长度1
7KM(左岸桩号KFL0+396
02~KFL2+114
27;右岸桩号KFR0+386
72~KFR2+070
29),工程内容包括防洪、河床拓浚和堤岸整治,在河道中修筑蓄水建筑物,抬蓄河流水位强化水域景观;河道范围内的市政管道改造和新建、河道上的桥梁进行改造;河道及两岸30~50M范围进行景观建设
河道水工专业工程有河堤的一级挡墙及1#翻板闸
设计洪水重现期为20年一遇
根据《提防工程设计规范》(GB50286-1998)的有关规定,本工程属Ⅳ等工程,主要建筑物为4级建筑物,次要、临时建筑物为5级
场地地震动峰值加速度0
05g,对应的地震基本烈度VI度
本工程由左、右两岸防洪堤组成,左岸堤轴线全长1314
58m(不包括已建成的商务中心段提岸403
67M),右岸1683

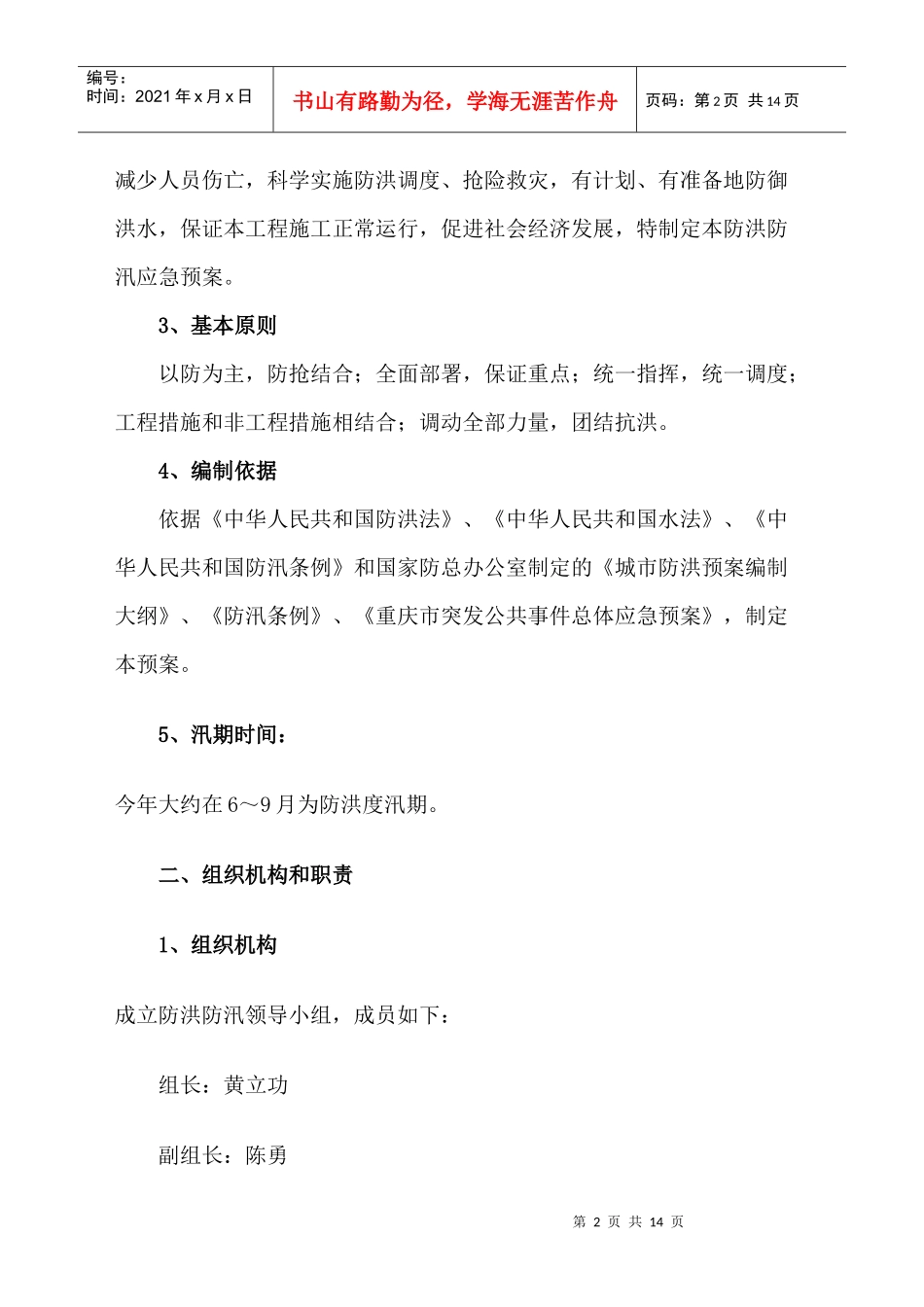

2、编制目的由于本工程施工工期为220天,横跨2011年的6—9月洪水期,为了保证工程施工的顺利进行,减轻洪水灾害造成的损失,最大限度地避免第2页共14页第1页共14页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共14页减少人员伤亡,科学实施防洪调度、抢险救灾,有计划、有准备地防御洪水,保证本工程施工正常运行,促进社会经济发展,特制定本防洪防汛应急预案
3、基本原则以防为主,防抢结合;全面部署,保证重点;统一指挥,统一调度;工程措施和非工程措施相结合;调动全部力量,团结抗洪

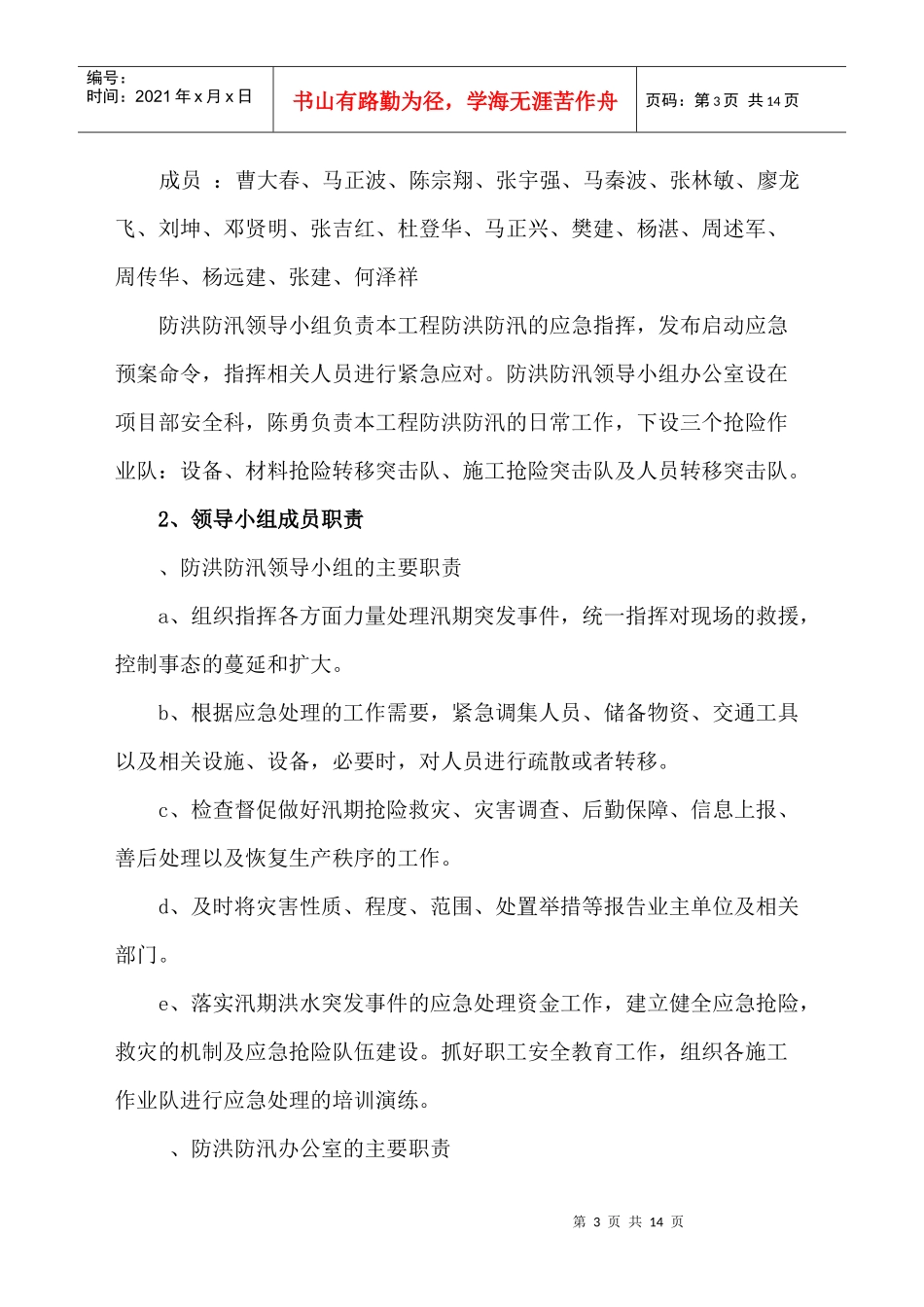

4、编制依据依据《中华人民共和国防洪法》、《中华人民共和国水法》、《中华人民共和国防汛条例》和国家防总办公室制定的《城市防洪预案编制大纲》、《防汛条例》、
