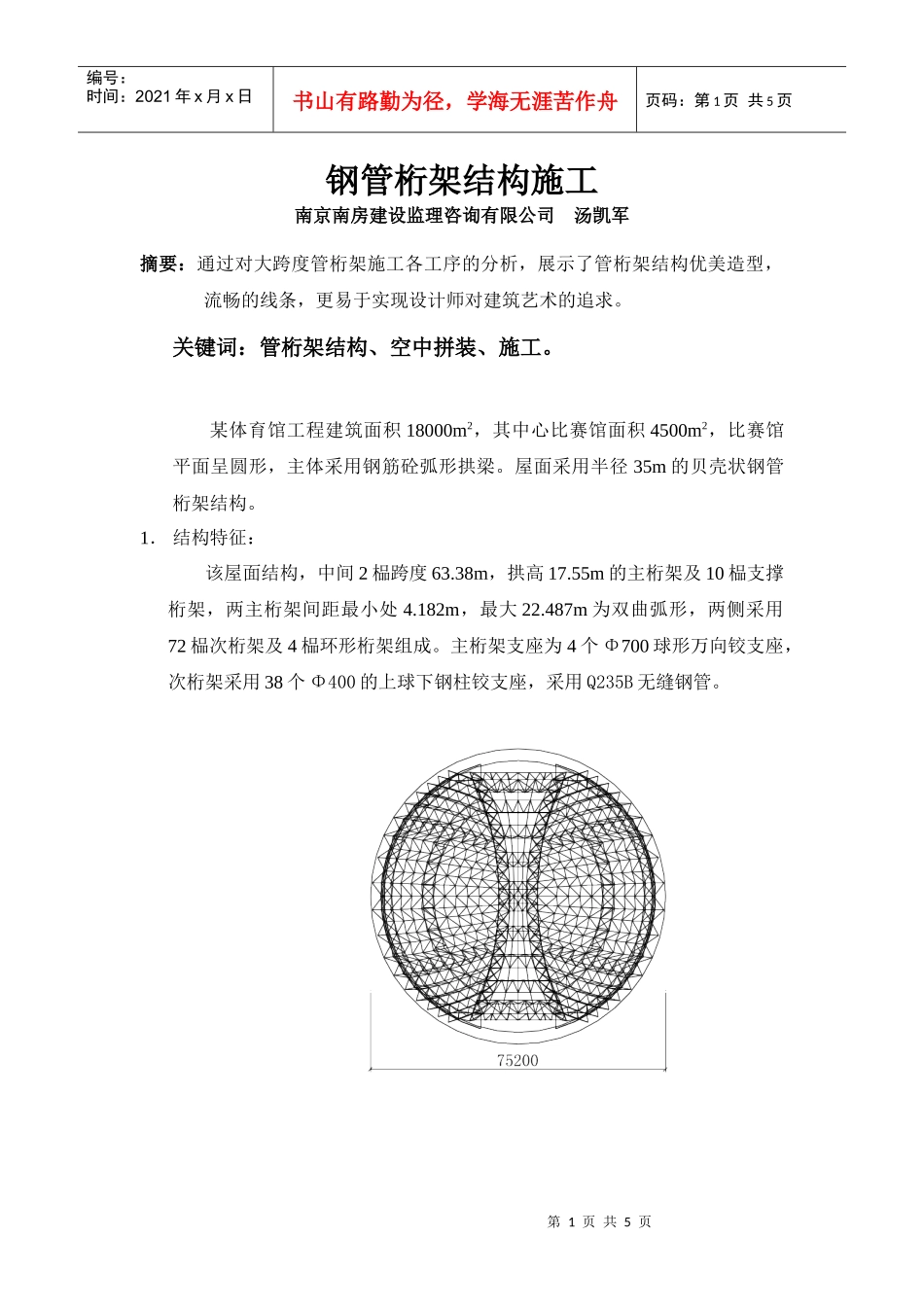

第1页共5页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共5页钢管桁架结构施工南京南房建设监理咨询有限公司汤凯军摘要:通过对大跨度管桁架施工各工序的分析,展示了管桁架结构优美造型,流畅的线条,更易于实现设计师对建筑艺术的追求
关键词:管桁架结构、空中拼装、施工
某体育馆工程建筑面积18000m2,其中心比赛馆面积4500m2,比赛馆平面呈圆形,主体采用钢筋砼弧形拱梁
屋面采用半径35m的贝壳状钢管桁架结构
1.结构特征:该屋面结构,中间2榀跨度63
38m,拱高17
55m的主桁架及10榀支撑桁架,两主桁架间距最小处4
182m,最大22
487m为双曲弧形,两侧采用72榀次桁架及4榀环形桁架组成
主桁架支座为4个Φ700球形万向铰支座,次桁架采用38个Φ400的上球下钢柱铰支座,采用Q235B无缝钢管

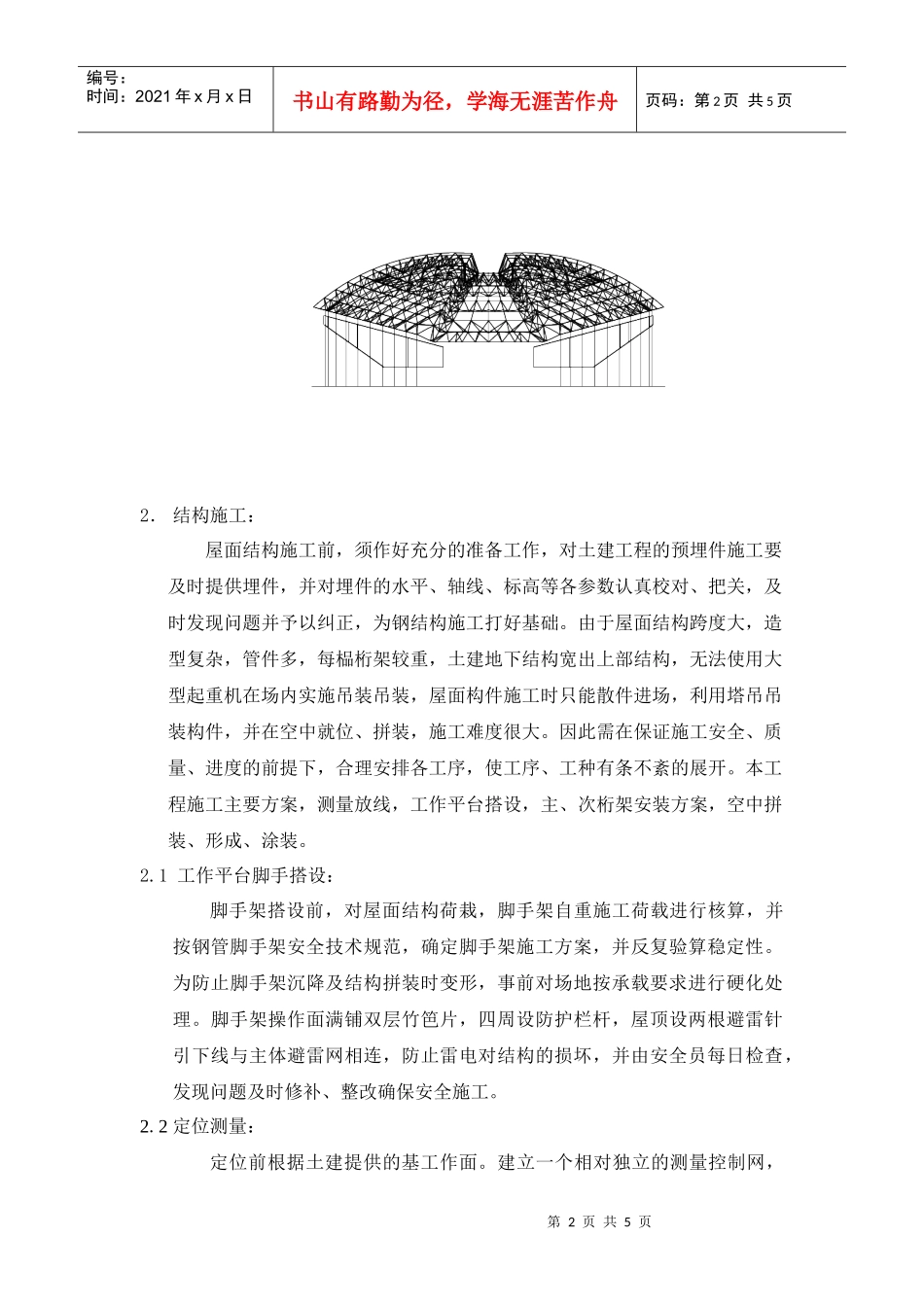

第2页共5页第1页共5页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共5页2.结构施工:屋面结构施工前,须作好充分的准备工作,对土建工程的预埋件施工要及时提供埋件,并对埋件的水平、轴线、标高等各参数认真校对、把关,及时发现问题并予以纠正,为钢结构施工打好基础
由于屋面结构跨度大,造型复杂,管件多,每榀桁架较重,土建地下结构宽出上部结构,无法使用大型起重机在场内实施吊装吊装,屋面构件施工时只能散件进场,利用塔吊吊装构件,并在空中就位、拼装,施工难度很大
因此需在保证施工安全、质量、进度的前提下,合理安排各工序,使工序、工种有条不紊的展开
本工程施工主要方案,测量放线,工作平台搭设,主、次桁架安装方案,空中拼装、形成、涂装
1工作平台脚手搭设:脚手架搭设前,对屋面结构荷栽,脚手架自重施工荷载进行核算,并按钢管脚手架安全技术规范,确定脚手架施工方案,并反复验算稳定性

为防止脚手架沉降及结构拼装时变形,事前对场地按承载要求
