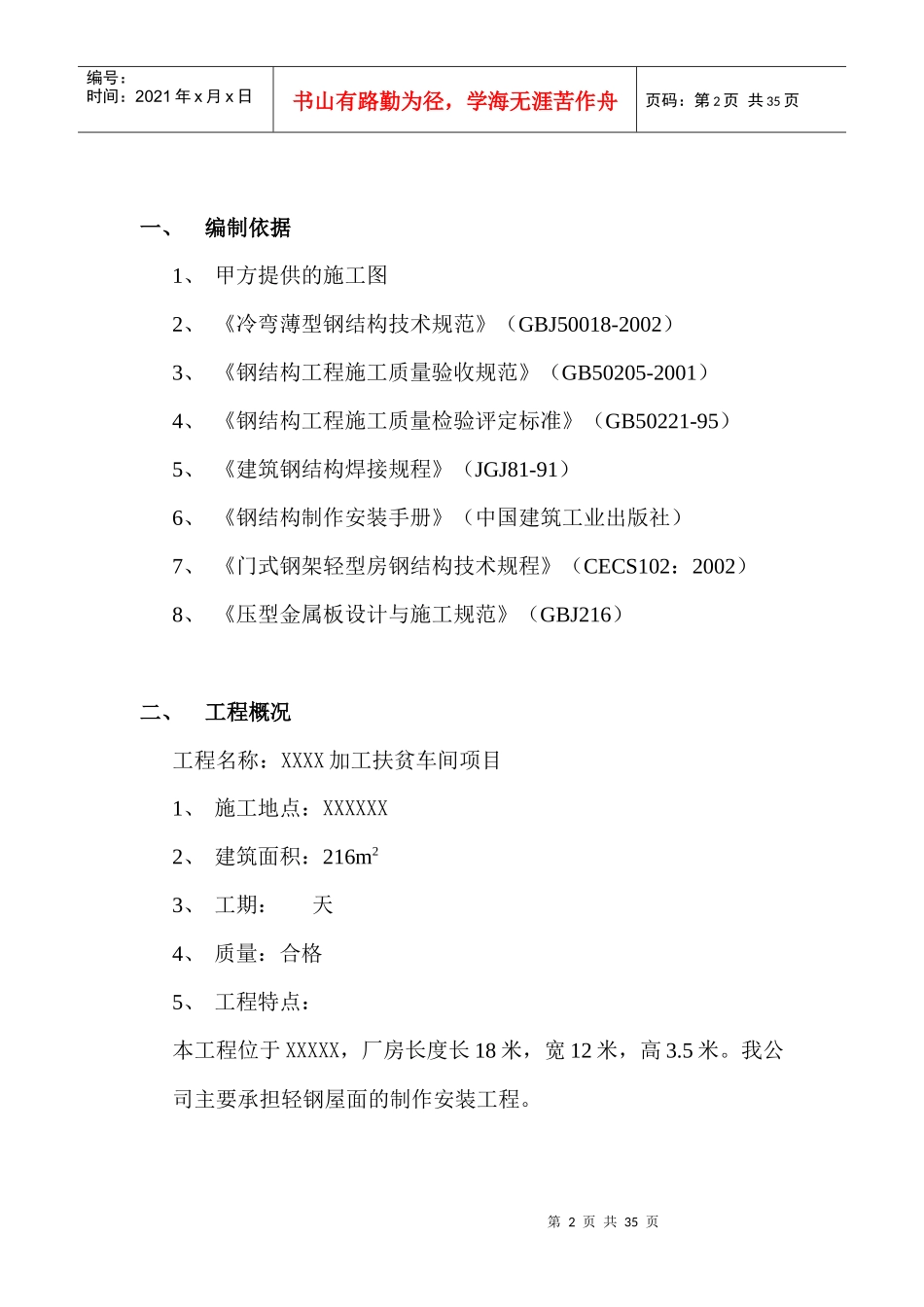

第1页共35页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共35页XXXXXXX加工扶贫车间项目施工组织设计年月日第2页共35页第1页共35页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共35页一、编制依据1、甲方提供的施工图2、《冷弯薄型钢结构技术规范》(GBJ50018-2002)3、《钢结构工程施工质量验收规范》(GB50205-2001)4、《钢结构工程施工质量检验评定标准》(GB50221-95)5、《建筑钢结构焊接规程》(JGJ81-91)6、《钢结构制作安装手册》(中国建筑工业出版社)7、《门式钢架轻型房钢结构技术规程》(CECS102:2002)8、《压型金属板设计与施工规范》(GBJ216)二、工程概况工程名称:XXXX加工扶贫车间项目1、施工地点:XXXXXX2、建筑面积:216m23、工期:天4、质量:合格5、工程特点:本工程位于XXXXX,厂房长度长18米,宽12米,高3
我公司主要承担轻钢屋面的制作安装工程
第3页共35页第2页共35页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共35页三、工程管理目标(1)工程工期:我们技术人员通过对工程各项容考察、研究后有决心通过合理的施工管理,按90个工作日完成工程施工任务,并将在此基础上力争提前完成施工任务,尽快将工程交付使用
本工程施工进度计划详见施工进度计划表(附后)
(2)工程质量:质量是企业的生命,公司一贯坚持质量第一的原则
在该工程的施工管理目标上,我们将通过严格的管理措施,严把工程质量,在严格自检、自查的基础上虚心听取业主、监理、质量、设计等部门的意见,接受他们对各项施工的质量监督,确保工程质量达到国家规范相关标准
(3)工程安全:本工程公司将严格执行国家有关安全操作规程,杜绝一切伤亡事帮的发生,把安全意识
