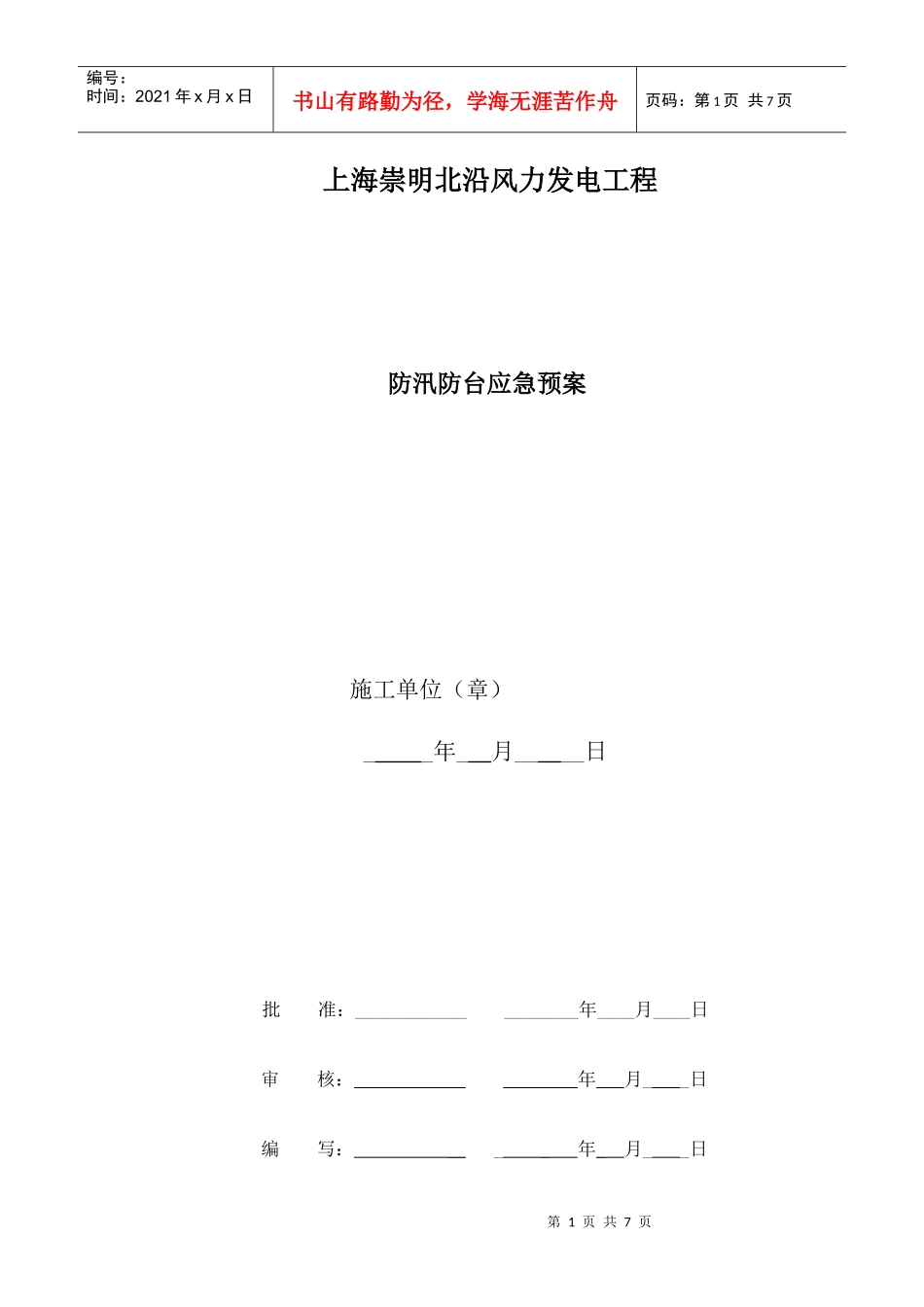

第1页共7页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共7页上海崇明北沿风力发电工程防汛防台应急预案施工单位(章)__年__月____日批准:____________________年____月____日审核:____年_月__日编写:____年_月__日第2页共7页第1页共7页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共7页上海崇明北沿风力发电工程2011年防台防汛安全预案一、编制目的六月一日至九月三十日为上海市台汛期
为了组织有序、分工明确、指挥得力,采取有效措施控制事故发展,最大限度降低灾害损失,增强防灾减灾意识,提高避险自救能力,防御和减轻热带气旋(以下简称“台风”)、暴雨、高潮位和洪水引发的灾害
避免施工人员的伤亡和船舶、设施及工程构筑物的的损失,安全度过台汛期,确保上海崇明北沿风力发电工程的顺利建设
依据《中华人民共和国防洪法》、,《上海市防汛条例》、《上海市气象灾害预警信号及防御指引》等法律、法规和规范性文件的规定,及上海市防汛防台指挥部和上海崇明北沿风力发电有限公司部署,制定本预案
以提高项目部防台防汛应急防范和抢险救助效率
二、工作原则以人为本,预防为主,常备不懈,确保安全
项目经理为防台防汛第一人责任人,负责整个风电工程的防台防汛领导和指挥工作
要健全防台防汛责任制,周密部署,按照上海市防汛办的总体部署,落实本标段的防台防汛的各项工作
做好思想准备、组织准备、措施准备和物资准备
三、基本情况上海崇明北沿风力发电工程自上海崇明岛东旺沙水闸东侧起至北八滧水闸西侧止
本工程位于长江入海口
濒临东南沿海热带天气系统和西风带系统的共同影响,常年受到温带东亚季风影响
每年6-10月易受北上太平洋台风影响
据资料影响本区域的台风平均每年有3次左右
7、8、9月是台风多发时段
风机机位紧邻随塘河,在防汛期间我方
