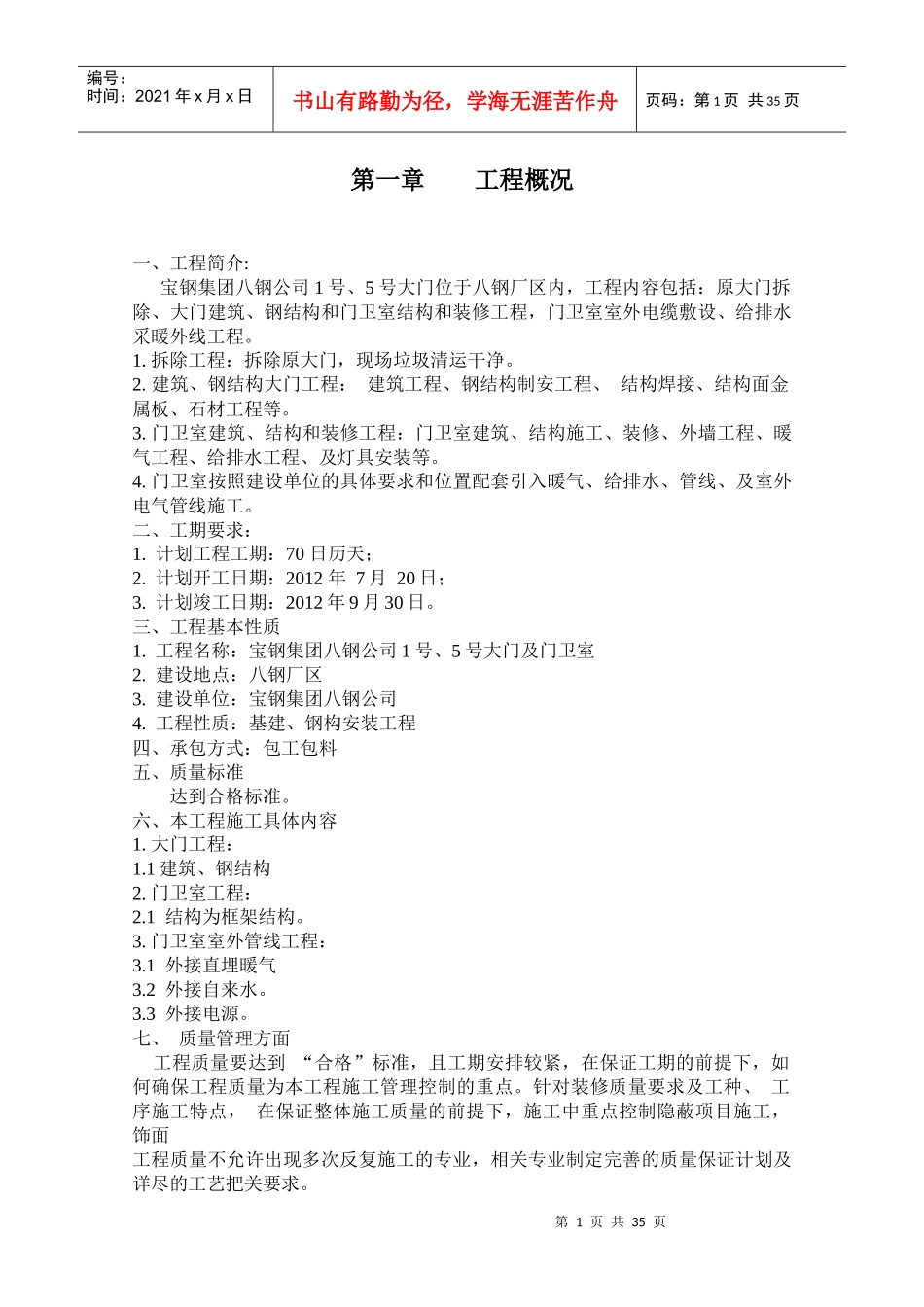

第1页共35页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共35页第一章工程概况一、工程简介:宝钢集团八钢公司1号、5号大门位于八钢厂区内,工程内容包括:原大门拆除、大门建筑、钢结构和门卫室结构和装修工程,门卫室室外电缆敷设、给排水采暖外线工程
拆除工程:拆除原大门,现场垃圾清运干净
建筑、钢结构大门工程:建筑工程、钢结构制安工程、结构焊接、结构面金属板、石材工程等
门卫室建筑、结构和装修工程:门卫室建筑、结构施工、装修、外墙工程、暖气工程、给排水工程、及灯具安装等
门卫室按照建设单位的具体要求和位置配套引入暖气、给排水、管线、及室外电气管线施工
二、工期要求:1
计划工程工期:70日历天;2
计划开工日期:2012年7月20日;3
计划竣工日期:2012年9月30日
三、工程基本性质1
工程名称:宝钢集团八钢公司1号、5号大门及门卫室2
建设地点:八钢厂区3
建设单位:宝钢集团八钢公司4
工程性质:基建、钢构安装工程四、承包方式:包工包料五、质量标准达到合格标准
六、本工程施工具体内容1
大门工程:1
1建筑、钢结构2
门卫室工程:2
1结构为框架结构
门卫室室外管线工程:3
1外接直埋暖气3
2外接自来水
七、质量管理方面工程质量要达到“合格”标准,且工期安排较紧,在保证工期的前提下,如何确保工程质量为本工程施工管理控制的重点
针对装修质量要求及工种、工序施工特点,在保证整体施工质量的前提下,施工中重点控制隐蔽项目施工,饰面工程质量不允许出现多次反复施工的专业,相关专业制定完善的质量保证计划及详尽的工艺把关要求

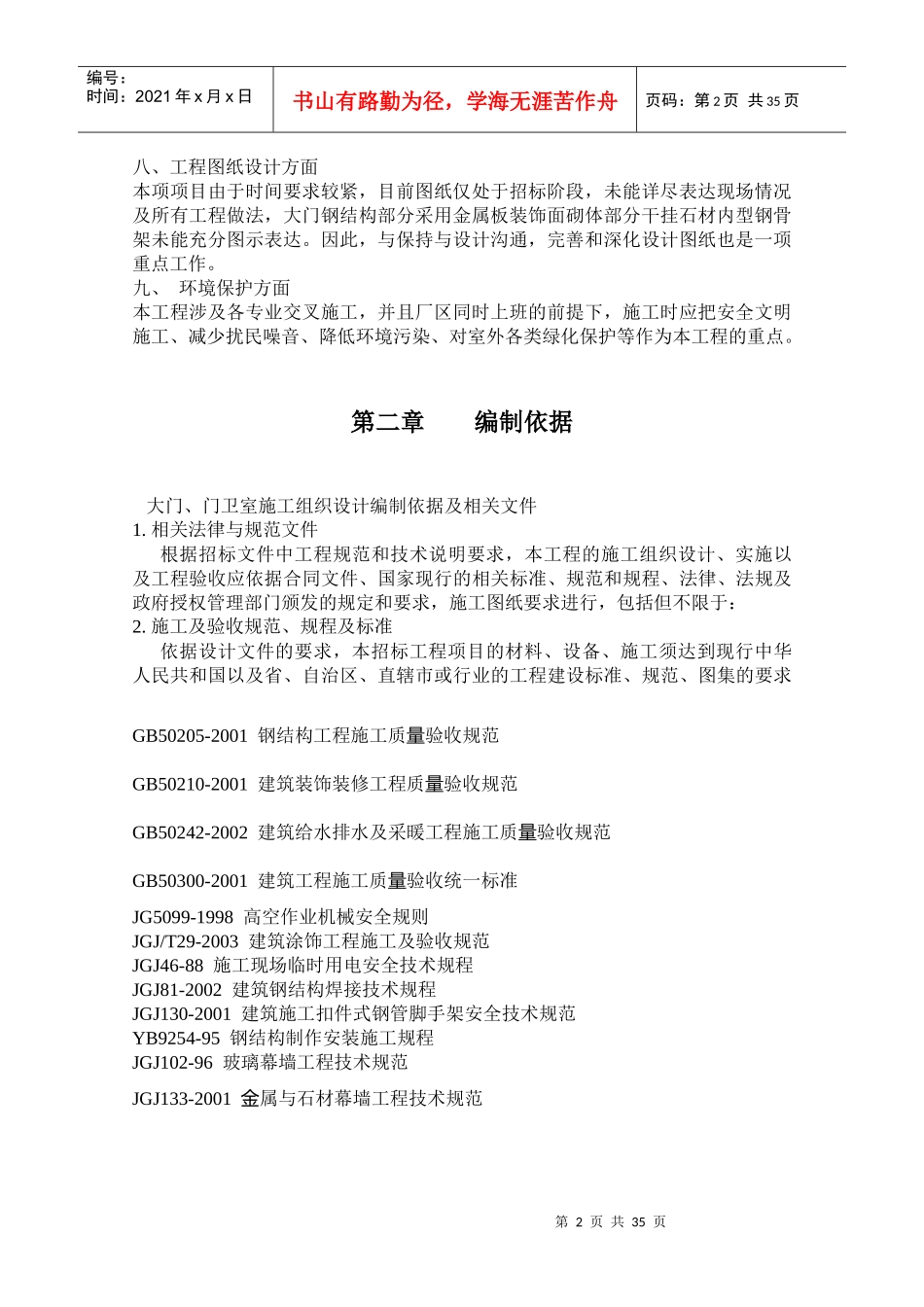

第2页共35页第1页共35页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共35页八、工程图纸设计方面本项项目由于时间要求较紧,目前图纸仅处于招标阶段,未能详尽表达现场情况
