第1页共18页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共18页工程概况晋中华晟热力有限公司,号供热锅炉
型号为—Ⅱ(),根据晋中特检所号检验报告结论,需对全部对流管根(φ×)进行更换
工期从年月日开工,至年月日竣工

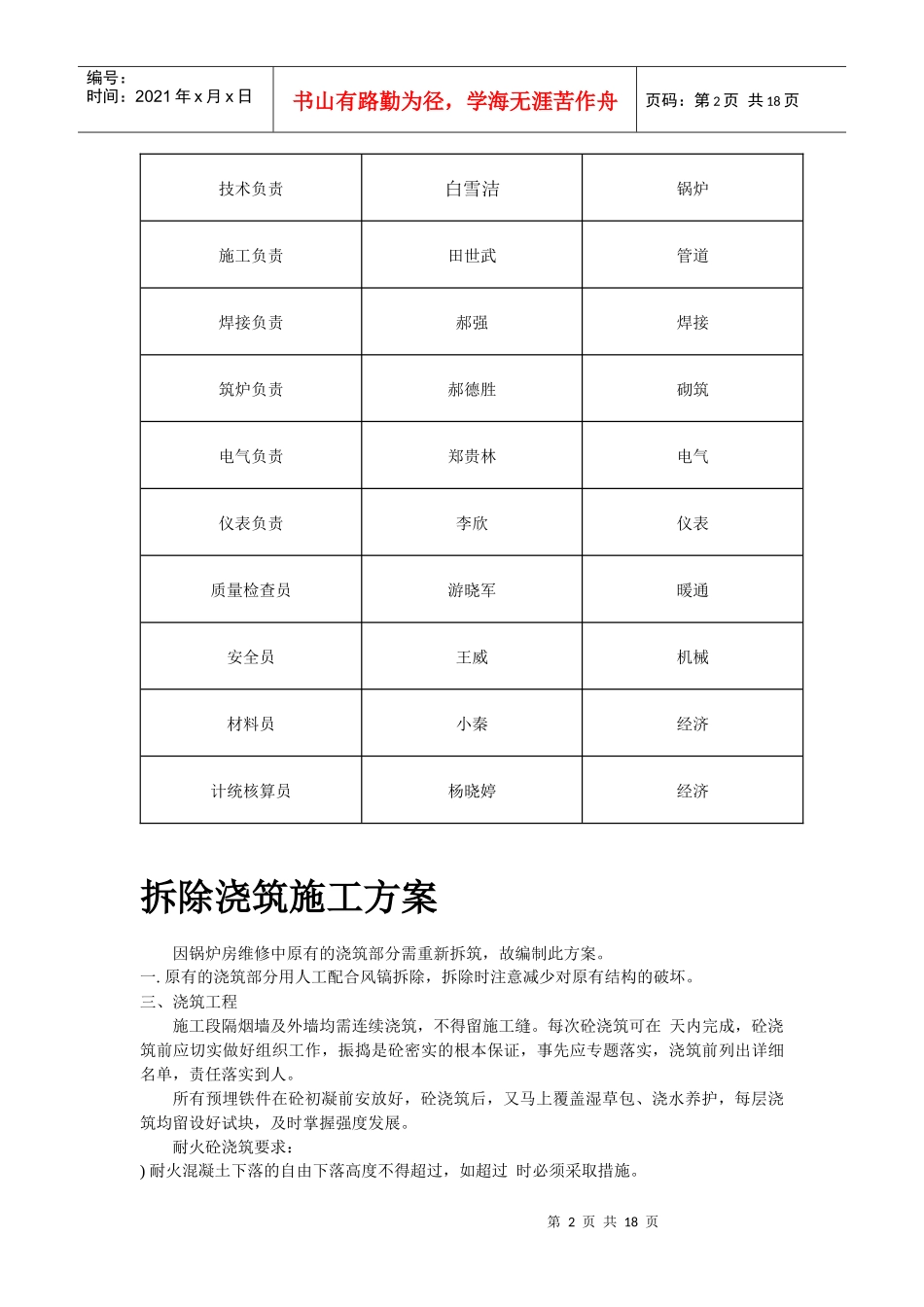

其它情况如下:、工程名称:晋中华晟热力有限公司南关锅炉房号炉维修工程、建设单位:晋中华晟物业有限公司、工程地址:哈尔滨**区**路集中区、施工单位:晋中建设集团设备安装工程有限公司、承包方式:包工包料、质量标准:合格编制依据、《机械设备安装工程施工及验收通用规范》、《工业锅炉安装工程施工及验收规范》、《工业金属管道工程施工及验收规范》、《工业锅炉砌筑工程施工及验收规范》、《建筑安装工程质量评定标准》、本公司质量体系程序文件、《热水锅炉安全技术监察规程》、《工业管道工程施工及验收规范》、《现场设备、工业管道焊接工程施工及验收规范》、建设工程施工现场供用电安全规范、建筑机械使用安全技术规程施工组织机构职务姓名专业项目经理刘榆生锅炉第2页共18页第1页共18页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共18页技术负责白雪洁锅炉施工负责田世武管道焊接负责郝强焊接筑炉负责郝德胜砌筑电气负责郑贵林电气仪表负责李欣仪表质量检查员游晓军暖通安全员王威机械材料员小秦经济计统核算员杨晓婷经济拆除浇筑施工方案因锅炉房维修中原有的浇筑部分需重新拆筑,故编制此方案
原有的浇筑部分用人工配合风镐拆除,拆除时注意减少对原有结构的破坏
三、浇筑工程施工段隔烟墙及外墙均需连续浇筑,不得留施工缝
每次砼浇筑可在天内完成,砼浇筑前应切实做好组织工作,振捣是砼密实的根本保证,事先应专题落实,浇筑前列出详细名单,责任落实到人
所有预埋铁件在砼初凝前安放好,砼浇筑后,又马上覆盖湿草包、浇水养护,每层浇筑均留设好试块,及时掌握强度发展
