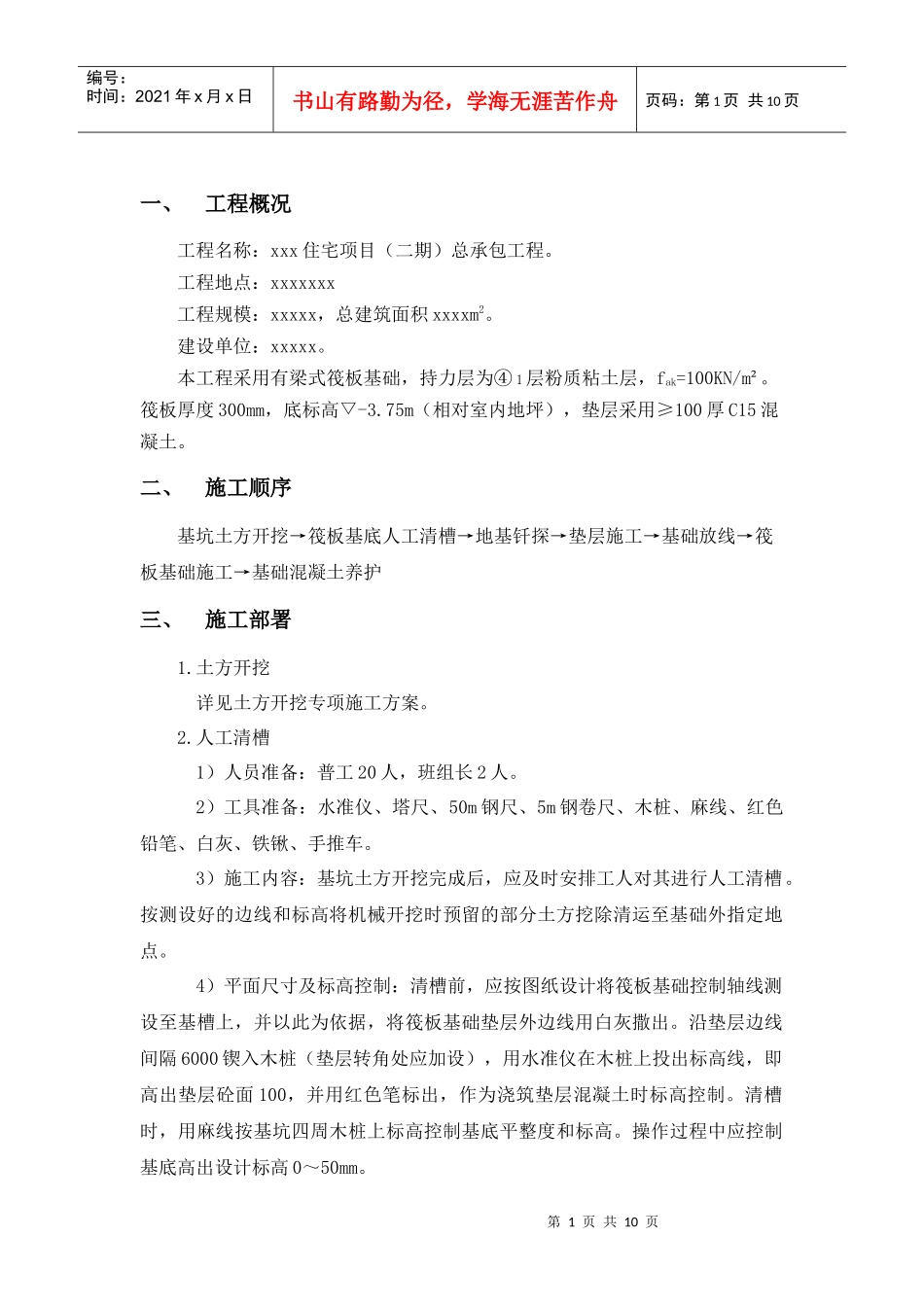

第1页共10页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共10页一、工程概况工程名称:xxx住宅项目(二期)总承包工程
工程地点:xxxxxxx工程规模:xxxxx,总建筑面积xxxxm2
建设单位:xxxxx
本工程采用有梁式筏板基础,持力层为④1层粉质粘土层,fak=100KN/m²
筏板厚度300mm,底标高▽-3
75m(相对室内地坪),垫层采用≥100厚C15混凝土
二、施工顺序基坑土方开挖→筏板基底人工清槽→地基钎探→垫层施工→基础放线→筏板基础施工→基础混凝土养护三、施工部署1
土方开挖详见土方开挖专项施工方案
人工清槽1)人员准备:普工20人,班组长2人
2)工具准备:水准仪、塔尺、50m钢尺、5m钢卷尺、木桩、麻线、红色铅笔、白灰、铁锹、手推车
3)施工内容:基坑土方开挖完成后,应及时安排工人对其进行人工清槽
按测设好的边线和标高将机械开挖时预留的部分土方挖除清运至基础外指定地点
4)平面尺寸及标高控制:清槽前,应按图纸设计将筏板基础控制轴线测设至基槽上,并以此为依据,将筏板基础垫层外边线用白灰撒出
沿垫层边线间隔6000锲入木桩(垫层转角处应加设),用水准仪在木桩上投出标高线,即高出垫层砼面100,并用红色笔标出,作为浇筑垫层混凝土时标高控制
清槽时,用麻线按基坑四周木桩上标高控制基底平整度和标高
操作过程中应控制基底高出设计标高0~50mm

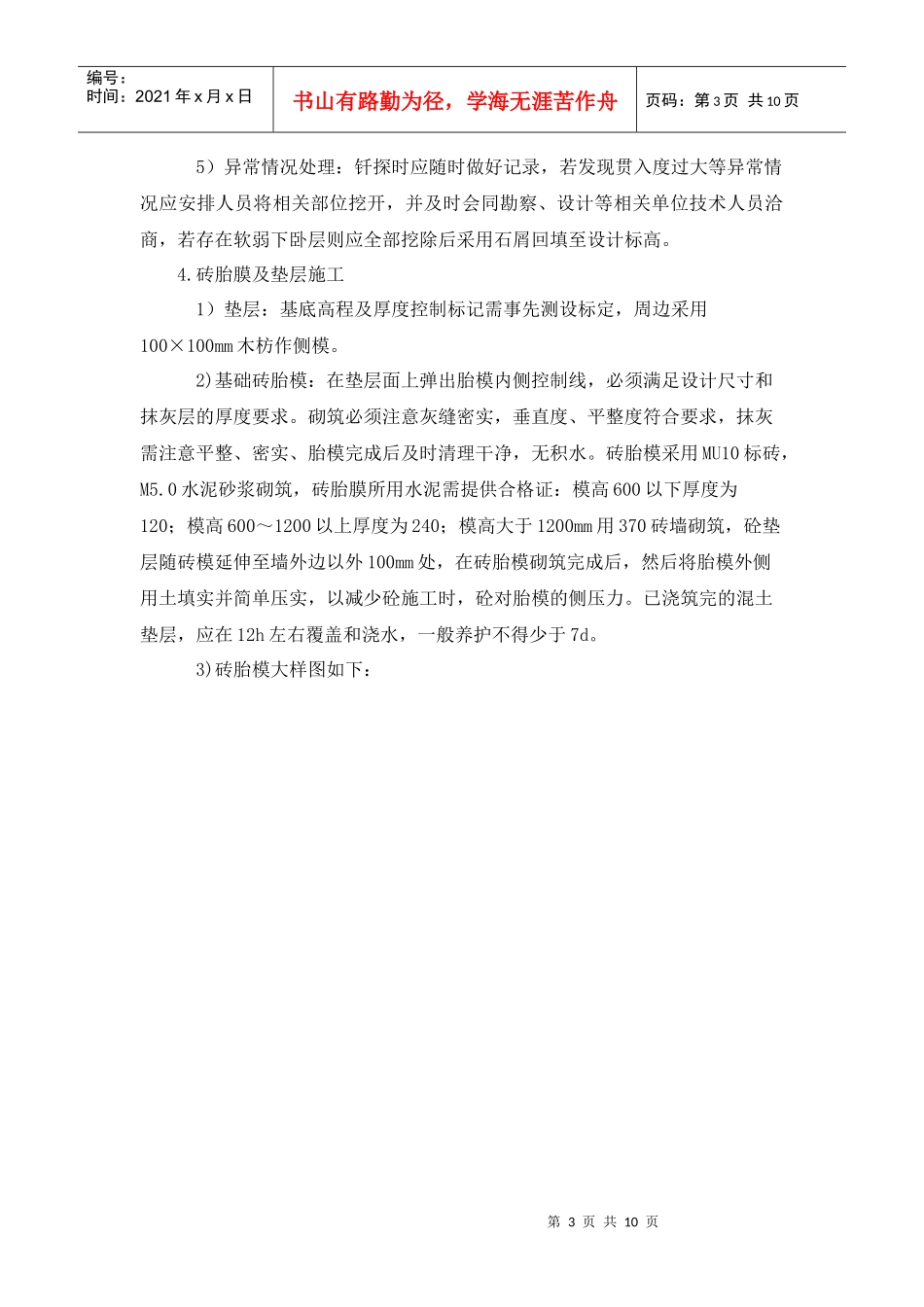

第2页共10页第1页共10页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共10页5)工作面:边线完成后,用钢尺检查基坑周边工作面宽度是否满足操作要求,若不满足应进行修整,并注意边坡稳定性
地基钎探1)人员准备:普工3人,技术人员2人
2)工具准备:50m钢尺、5m钢卷尺、Ф25×2100钢钎、10㎏大锤、铁锹

3)施工内容:人工清槽完毕后,为避免基槽
