大唐太原第二热电厂2×300MW空冷机组桩基工程施工组织设计山西冶金岩土工程勘察总公司2005年2月18日1

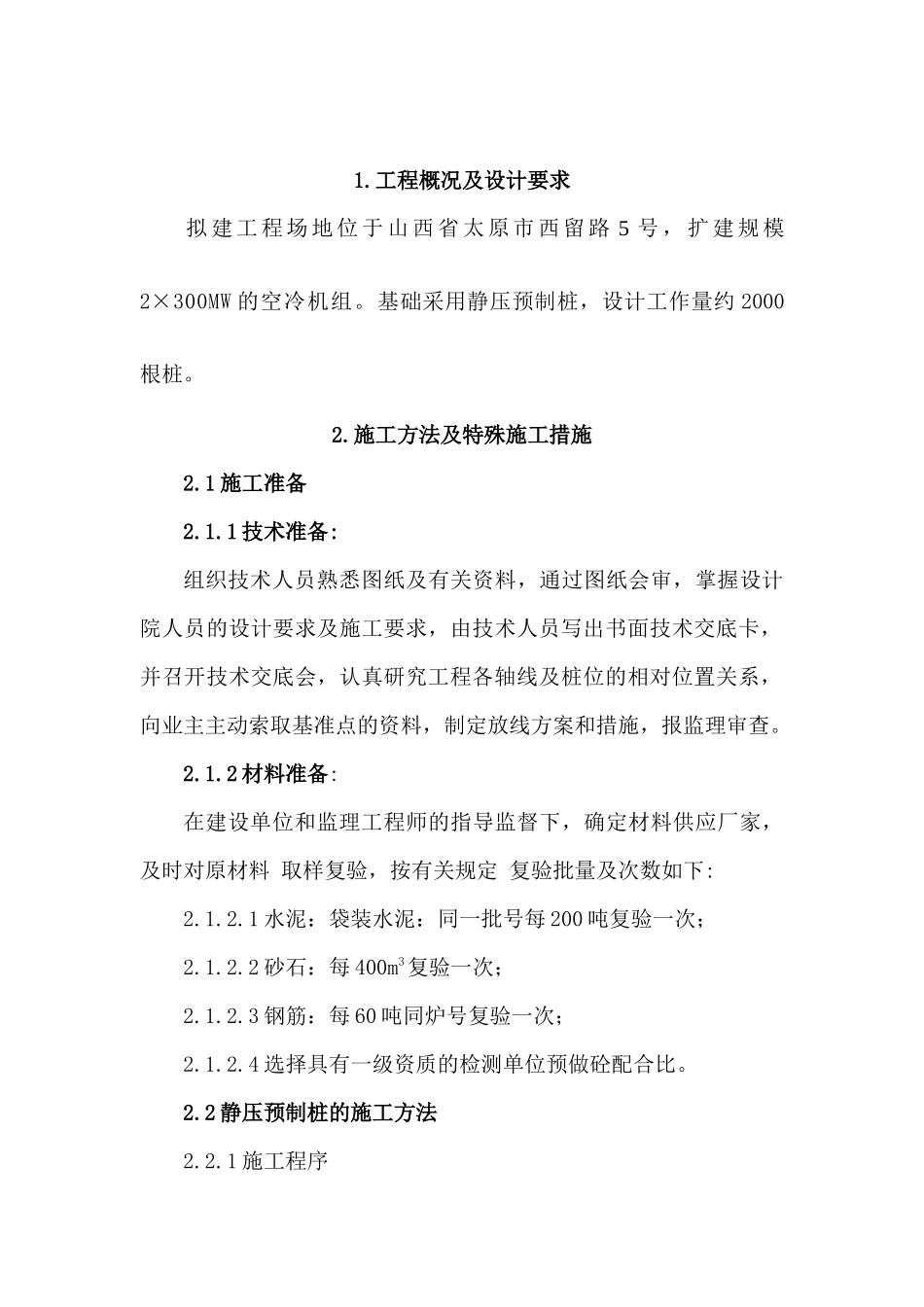

工程概况及设计要求拟建工程场地位于山西省太原市西留路5号,扩建规模2×300MW的空冷机组
基础采用静压预制桩,设计工作量约2000根桩
施工方法及特殊施工措施2
1施工准备2
1技术准备:组织技术人员熟悉图纸及有关资料,通过图纸会审,掌握设计院人员的设计要求及施工要求,由技术人员写出书面技术交底卡,并召开技术交底会,认真研究工程各轴线及桩位的相对位置关系,向业主主动索取基准点的资料,制定放线方案和措施,报监理审查
2材料准备:在建设单位和监理工程师的指导监督下,确定材料供应厂家,及时对原材料取样复验,按有关规定复验批量及次数如下:2
1水泥:袋装水泥:同一批号每200吨复验一次;2
2砂石:每400m3复验一次;2
3钢筋:每60吨同炉号复验一次;2
4选择具有一级资质的检测单位预做砼配合比
2静压预制桩的施工方法2

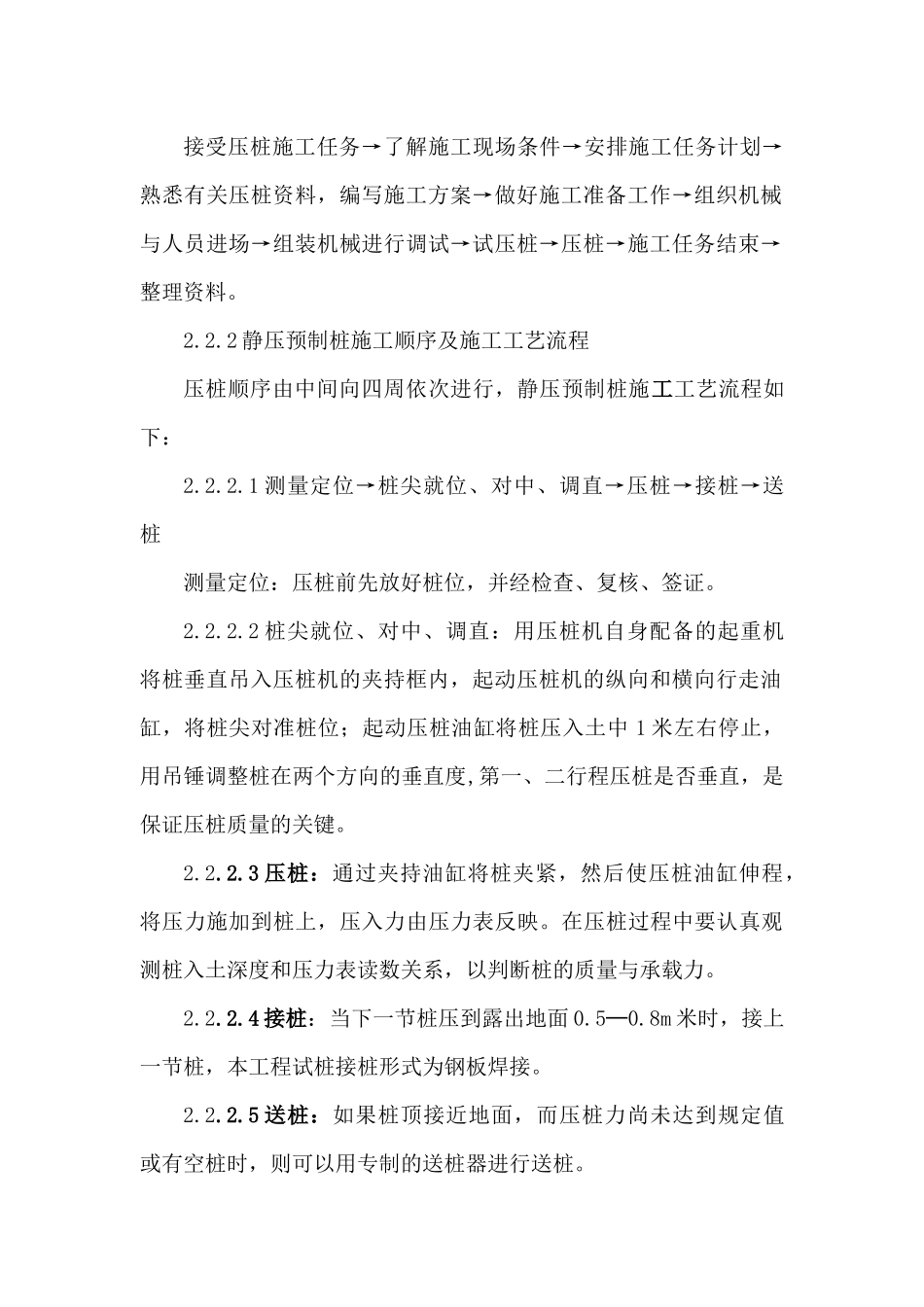

1施工程序接受压桩施工任务→了解施工现场条件→安排施工任务计划→熟悉有关压桩资料,编写施工方案→做好施工准备工作→组织机械与人员进场→组装机械进行调试→试压桩→压桩→施工任务结束→整理资料
2静压预制桩施工顺序及施工工艺流程压桩顺序由中间向四周依次进行,静压预制桩施工工艺流程如下:2
1测量定位→桩尖就位、对中、调直→压桩→接桩→送桩测量定位:压桩前先放好桩位,并经检查、复核、签证
2桩尖就位、对中、调直:用压桩机自身配备的起重机将桩垂直吊入压桩机的夹持框内,起动压桩机的纵向和横向行走油缸,将桩尖对准桩位;起动压桩油缸将桩压入土中1米左右停止,用吊锤调整桩在两个方向的垂直度,第一、二行程压桩是否垂直,是保证压桩质量的关键
3压桩:通过夹持油缸将桩夹紧,然后
