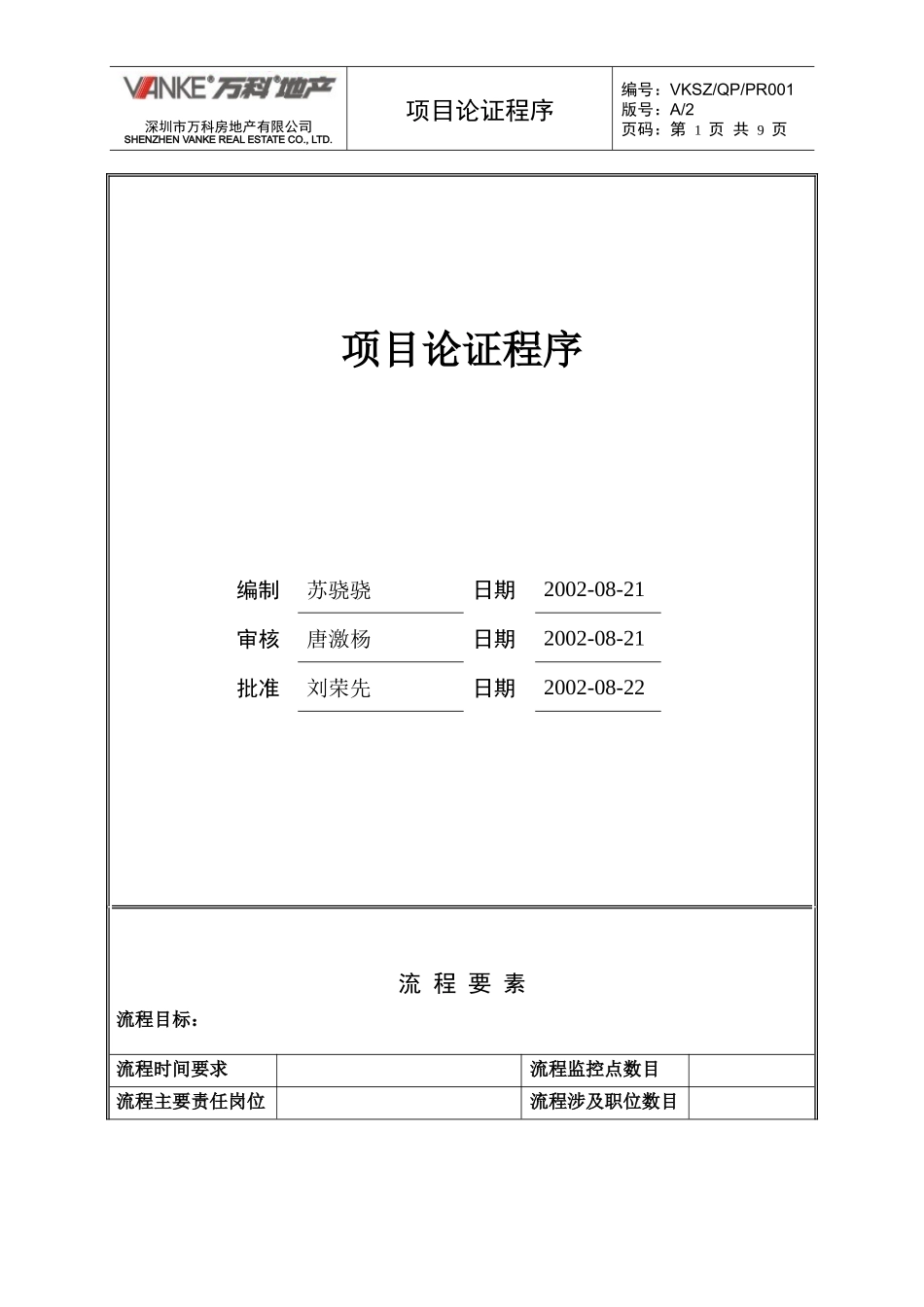

项目论证程序编号:VKSZ/QP/PR001版号:A/2页码:第1页共9页项目论证程序编制苏骁骁日期2002-08-21审核唐激杨日期2002-08-21批准刘荣先日期2002-08-22流程要素流程目标:流程时间要求流程监控点数目流程主要责任岗位流程涉及职位数目深圳市万科房地产有限公司SHENZHENVANKEREALESTATECO

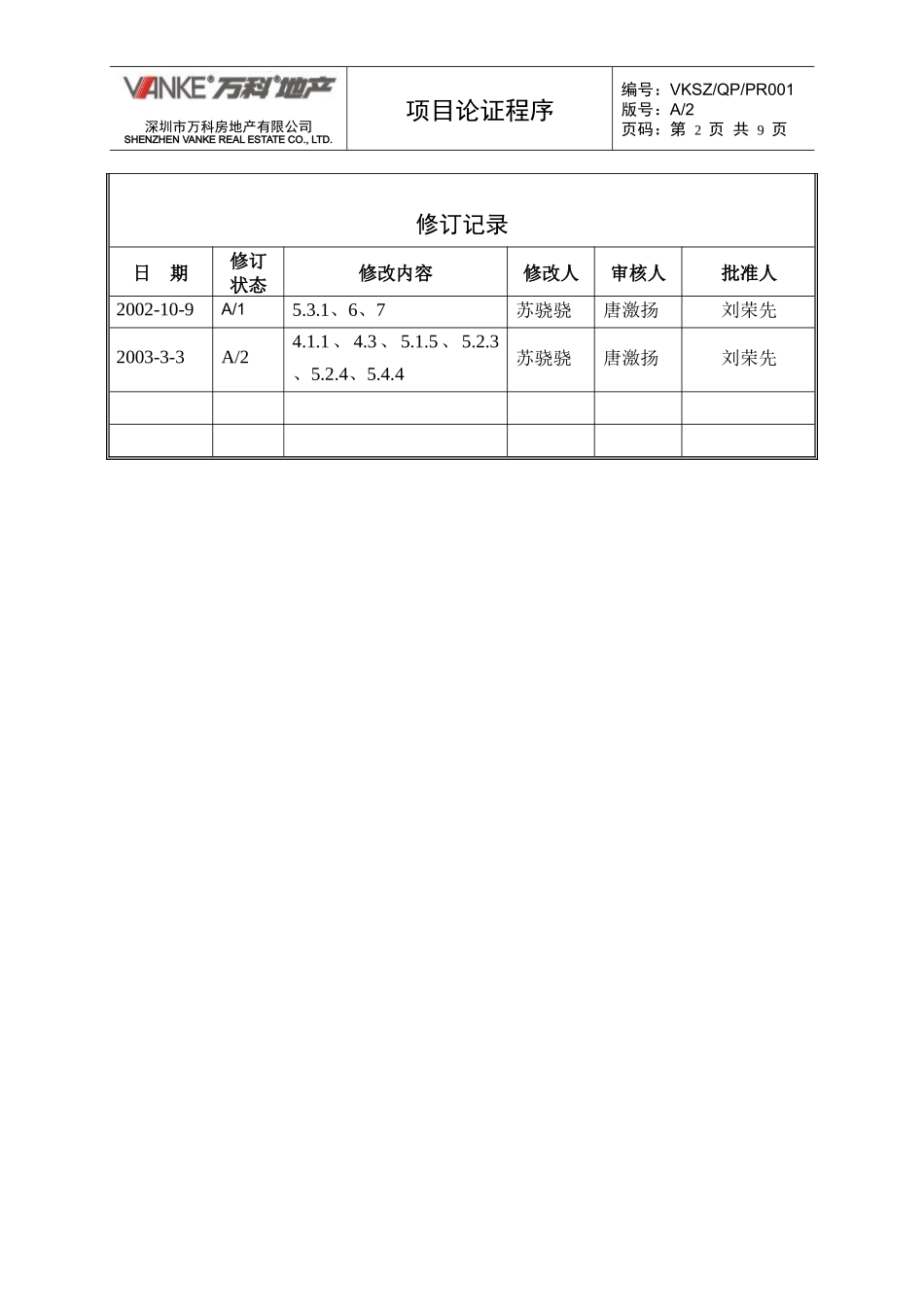

项目论证程序编号:VKSZ/QP/PR001版号:A/2页码:第2页共9页修订记录日期修订状态修改内容修改人审核人批准人2002-10-9A/15
1、6、7苏骁骁唐激扬刘荣先2003-3-3A/24

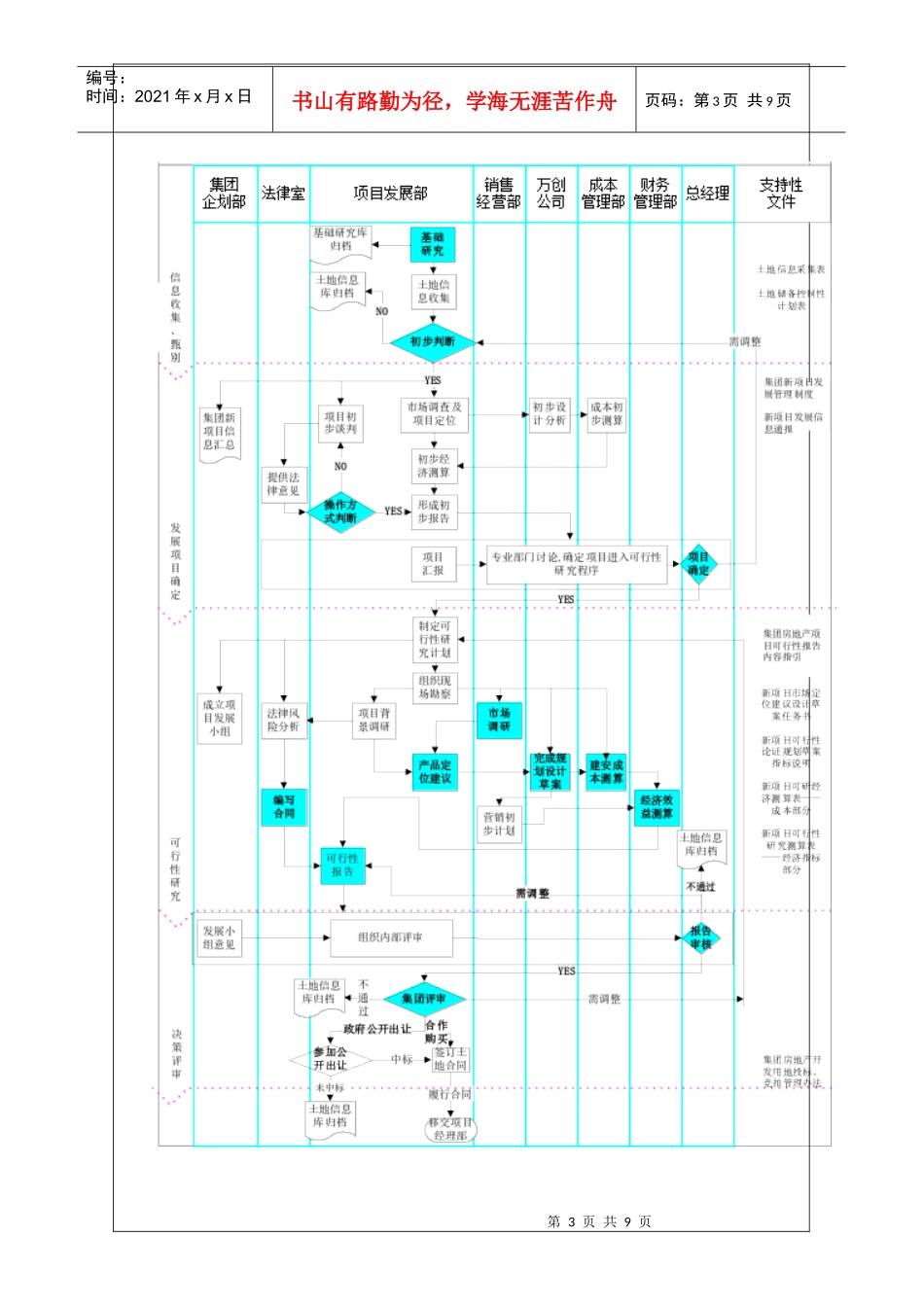

4苏骁骁唐激扬刘荣先第3页共9页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共9页第4页共9页第3页共9页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共9页1
目的为保持公司可持续性发展,寻找房地产新项目并在确定项目前对其可行性进行科学论证
适用范围适用于房地产新项目发展体系的新项目论证工作,以及为之展开的相应研究工作
术语和定义3
新项目论证:包含“论”和“证”两个过程,即对影响新项目的各个因素进行充分讨论和预测,最后针对预测的综合效果进行可行性求证
房地产土地储备:为保证房地产公司未来项目开发的土地需求,而预先进行的以控制土地开发权力为目的购入土地的行为
可行性研究:就是对拟购入的土地进行房地产项目技术经济上的论证分析,并在此基础上对项目的经济效果进行预测,为投资决策提供依据
项目发展部:4
负责组织基础研究,每年末制定《土地储备控制性计划表》,并对研究成果进行归档
