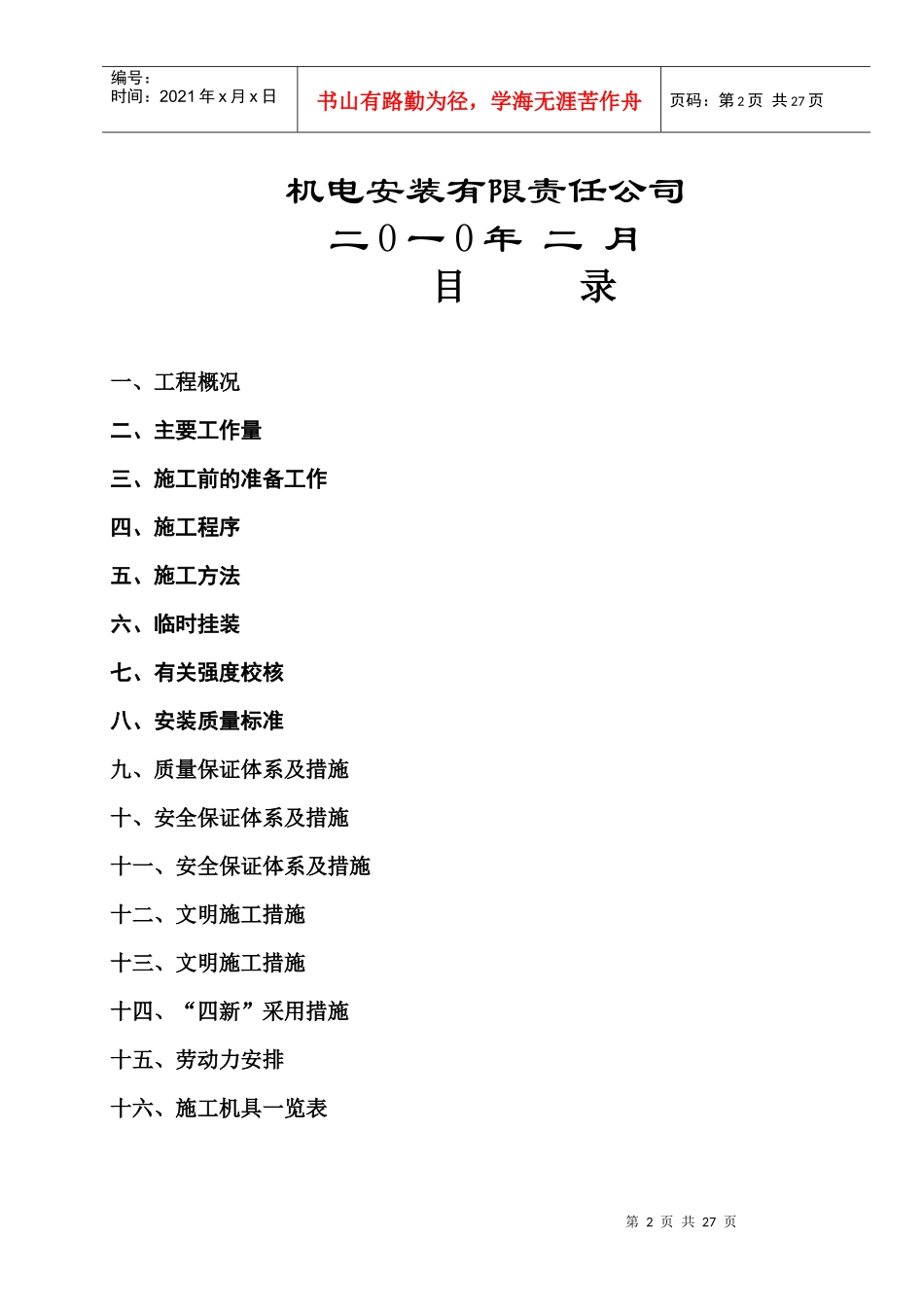

第1页共27页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共27页神华亿利黄玉川煤矿回风立井装备安装施工组织设计中煤三建(集团)公司第2页共27页第1页共27页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共27页机电安装有限责任公司二0一0年二月目录一、工程概况二、主要工作量三、施工前的准备工作四、施工程序五、施工方法六、临时挂装七、有关强度校核八、安装质量标准九、质量保证体系及措施十、安全保证体系及措施十一、安全保证体系及措施十二、文明施工措施十三、文明施工措施十四、“四新”采用措施十五、劳动力安排十六、施工机具一览表第3页共27页第2页共27页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共27页审批机关部门签章日期负责人技术负责人施工技术部门安全质量部门主审编制部门签章日期负责人技术负责人第4页共27页第3页共27页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共27页机安全质量部门复核人编制人一、工程概况黄玉川回风立井井筒装备工程由北京华宇工程有限公司设计
回风立井井筒直径φ6m,第一层梯子间主梁标高为1152
7m,最后一层梯子间主梁绝对标高833
5m,回风立井井筒装备为6m层间距标准玻璃钢复合材料梯子间52层,非标准玻璃钢复合材料梯子间4层
为使该工程施工顺利进行,做到“快速、优质、安全、低耗”,确保工程按期交付使用特编写本措施,以利于指导施工
