第1页共4页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共4页预应力土层锚杆分项工程质量技术交底卡GD2301003施工单位工程名称分部工程交底部位日期年月日交底内容一、材料准备预应力筋(钢绞线、精轧螺纹钢筋或普通螺纹钢筋)、32
5级普通硅酸盐水泥、锚杆锚具(QM、QVM锚具)
二、施工机具钻孔机、拔管机、注浆泵、电动油泵、千斤顶、控制仪表等
三、作业条件1、施工地区的地质勘探资料,查明该地区的土层分布和各土层的物理力学特性,以便确定土层锚杆的布置和选择钻孔方法
2、了解地下水位及其变化情况、地下水的成分和含量,以便研究对土层锚杆的防腐处理
3、查明施工地区地下构筑物及地下管线的位置和情况,以便确定土层锚杆的方法
4、考虑土层锚杆施工对邻近建筑物或地域的影响,如果土层锚杆的长度超出建筑物红线时,要征得有关部门的同意或许可后方可进行施工
5、施工前要编制土层锚杆的施工方案,确定土层锚杆的施工顺序,安排好施工进度和劳动力组织,制定钻孔机械的进场、使用和保养维修制度
6、进行土方开挖,使锚杆作业面低于锚杆标高500~600mm,并平整好操作范围内的场地
7、采用湿作业法施工时,要准备好用水,并挖好排水沟、沉淀池、集水坑,使成孔时排出的泥水通过排水沟排到沉淀池,再排入集水坑用水泵排走
四、质量要求项序检查项目允许偏差或允许值主控项目1锚杆土钉长度±302锚杆锁定力设计要求一般项目1锚杆或土钉位置±1002钻孔倾斜度±13浆体强度设计要求4注浆量大于理论计算浆量5土钉墙面厚度±106墙体强度设计要求五、操作工艺定位→钻孔→预应力筋的制作与安装→灌浆(一次常压或二次高压)→外锚头制作→张拉锁定→外锚头防腐

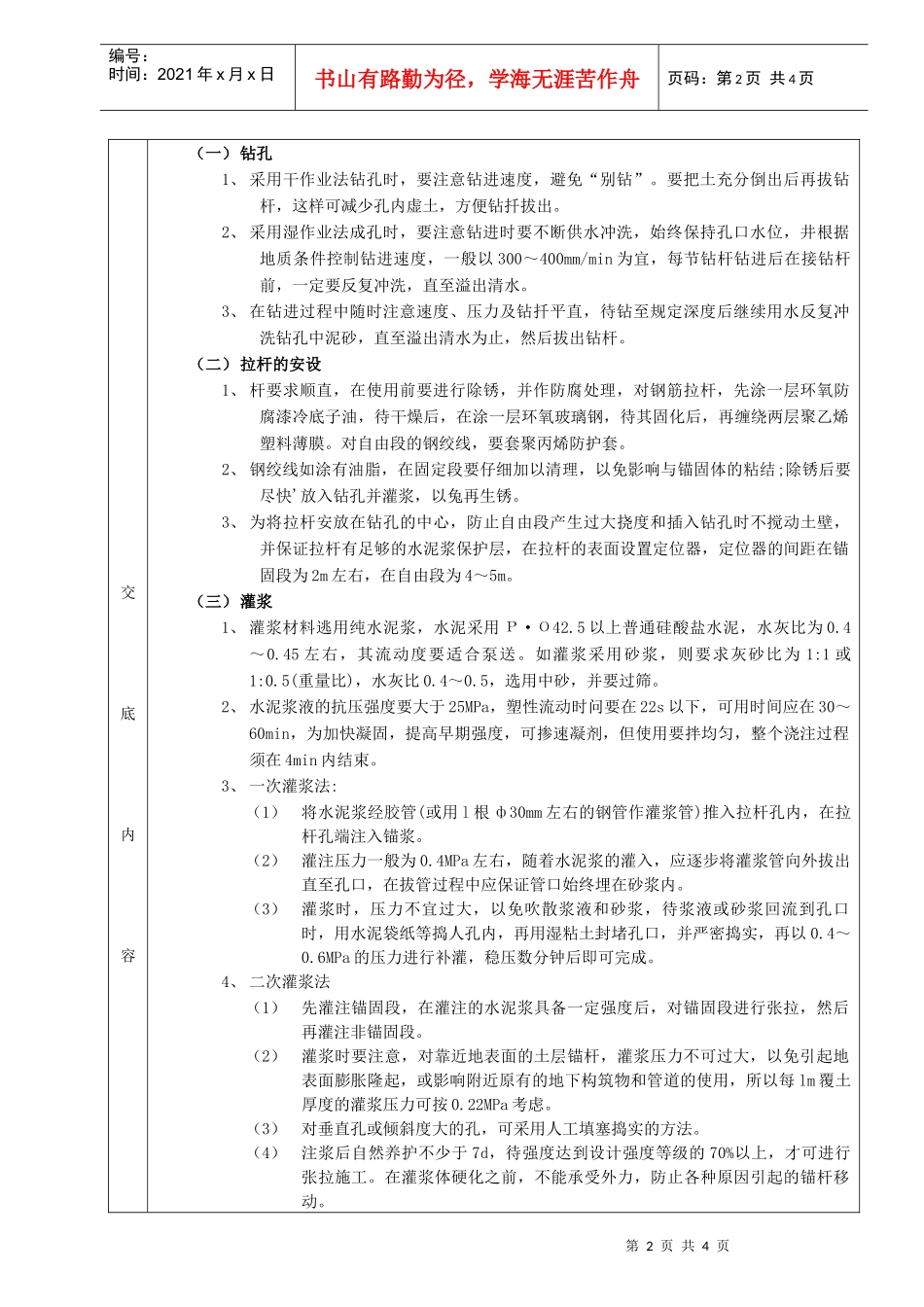

第2页共4页第1页共4页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共4页交底内容(一)钻孔1、采用干作业法钻孔时,要注意钻
